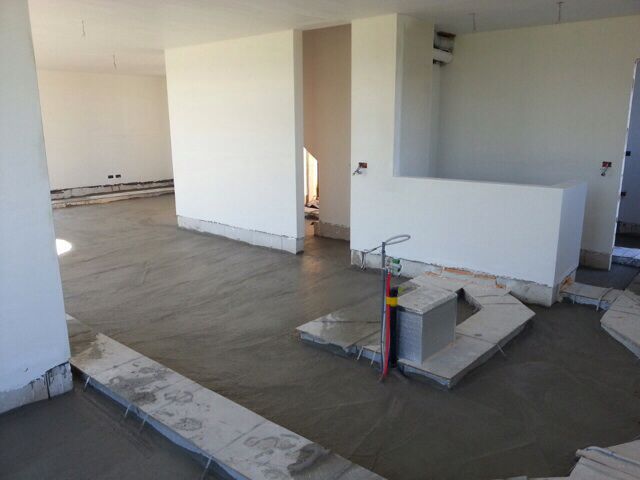

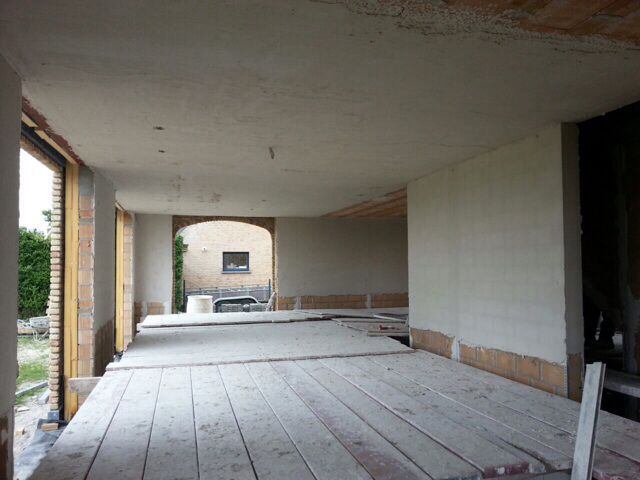

Vandaag werd de eerste laag van de vloeropbouw geplaatst: een goeie geut schuimbeton! De luchtverwarmingskanalen zitten uiteraard nog niet onder, maar de elektriciteitsleidingen en de sanitaire leidingen werden bij deze netjes weggewerkt. Wel niet op lopen, want het geheel zou een kleine 10 dagen moeten kunnen drogen, dus gelieve niet voorbij onze palletbarricade te stappen! Alvast bedankt!
Vandaag kwamen de mensen van Geco Finnekes raam vaststeken, rolluik en luikjes plaatsen, maar ook alle sierprofielen afwerken én de muggehorren plaatsen, zo kunnen we alles luchten , zonder insectenoverlast op ons vers plakwerk ;o)
Ons dynamisch plakduo is een plaktrio geworden: ook zoonlief komt meehelpen nu, en het gaat vooruit! Morgen komt Geco normaal het niet geplaatste rolluik en raam plaatsen, zodat de plakker verder kan afronden boven, vrijdag worden dan de ramen beneden uitgeplakt. Onze schuimbetonman ging reeds vrijdag komen, maar gezien de plakker nog 1 dagje extra nodig heeft, komen ze maandag om de eerste laag schuimbeton te leggen. Aan alle werftoeristen: dit moet zeker een 5 à 10-tal dagen uitdrogen, dus gelieve niet in de bouw rond te lopen dan! ( we zullen het gezien hebben ;o)). Het ideale plan is dat de PUR en chape ook nog vóór het bouwverlof zouden lukken, en dan kan de timing in principe niet meer stuk... Hout vasthouden!
Tevens kregen we EINDELIJK bevestiging voor de graafwerken in het straatje: volgende donderdag zou ook dit klusje moeten geklaard worden. Daarna kunnen we eindelijk terug voort, en kan eandis de boel in gang komen steken...
Ook de voordeur zou voor ergens volgende week moeten zijn: weer veel om naar uit te kijken dus!

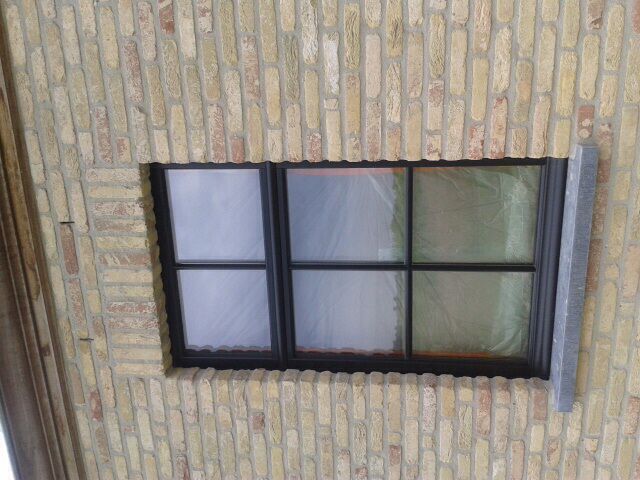

En tadaa: een eerste glimp van onze zwarte raampjes in de keuken! Ze zijn echt práchtig: me happy! Aan de buitenkant moet wel nog een sierprofieltje komen, das die witte streep die je nog ziet, maar dat komt in orde. Alles past mooi bij elkaar, zoals ik het in mijn hoofd had: leuk om te zien ;o)

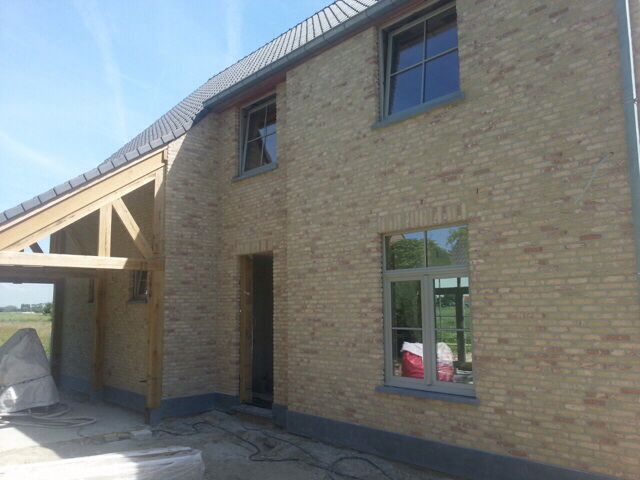

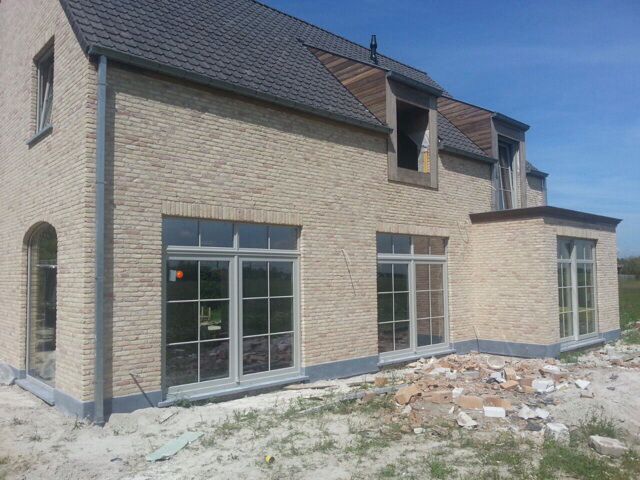

Vandaag werden de ramen geleverd. Jammer genoeg kwam de voordeur nog niet mee ( is houten voordeur, dus komt van externe leverancier), en werd daardoor ook de rest nog niet helemaal afgewerkt: er ontbreken nog wat sierprofielen, luikjes, rolluik... Ook Finnekes raam kon nog niet geplaatst worden omdat het loden bakje 2 mm (!) te klein zou zijn... Maar soit, hetgeen we wel al hebben zijn we supercontent mee, dus hier volgen de bewijzen:

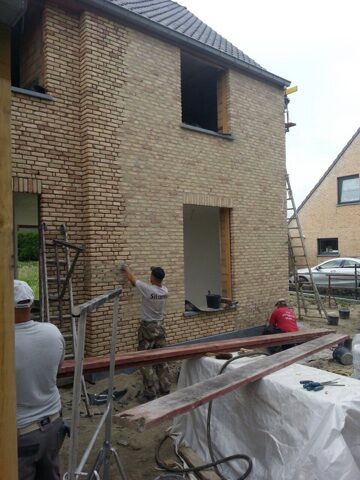

Vandaag werd in spoedtempo ons hele huis gevoegd! We verwachtten een voegman, maar het bleek een heuse voegploeg te zijn: met maar liefst 11 man was ons huis in 1 dag gevoegd! Hier zie je ze in actie:
Zie je ze al komen, helemaal uit Anzegem? Ze zijn nochtans op komst: we kregen bevestiging dat ze donderdag de ramen komen plaatsen, dus dan zijn we officieel wind - maar vooral waterdicht! Voegman laat wat op zich wachten, hopelijk start ie dinsdag... Dakman kwam reeds langs, en het plat dak werd prachtig gedicht, dus daar kan binnenkort een terrasje op gemaakt worden, terug een laatste werkje voor de schrijnwerkers...

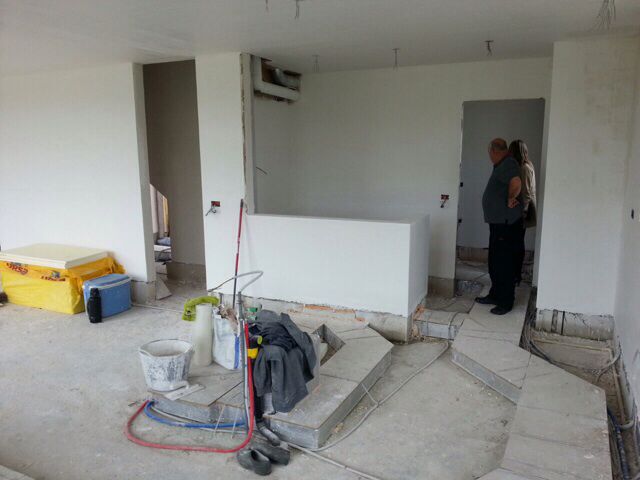

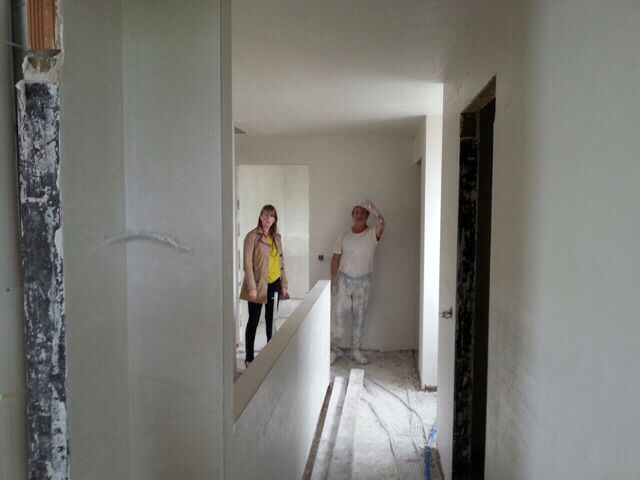

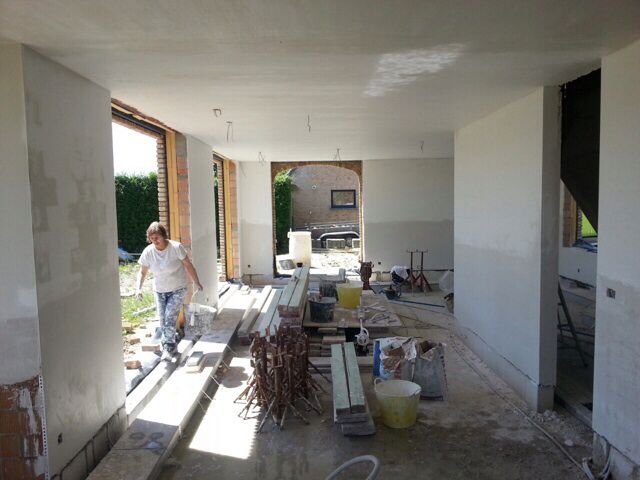

Het gaat goed in 'den bouw' ! Ons plakduo brengt letterlijk en figuurlijk licht en klaarheid in ons huis! Hieronder zie je de living vanuit de keuken getrokken, het onderste gedeelte is nog wat natter, maar ook al perfect glad gemaakt. Ook de keuken werd al onder handen genomen voor de eerste laag, en ook de traphal naar boven kreeg al de eerste aanhechtingslaag. Nu nog 1 dag beneden doorwerken, en daarna is het boven te doen!
Gisteren zijn we na de communiegekte de bouw gaan opkuisen, zodat de plakker vandaag zijn materiaal netjes kon plaatsen. Dit weekend werd tevens het platte dak uitgechapt, zodat de dakdekker ook deze week voor de laatste werkjes kan langskomen. Enkel de graafwerken in het straatje moeten we nog efkes op wachten, wat wel vervelend is gezien we de elektriciteit vanop de straat zullen moeten doortrekken, ... We zijn onze buren dus zéér erkentelijk dat we voorlopig hun "eletriek" mogen nuttigen! Merci lieve buren!

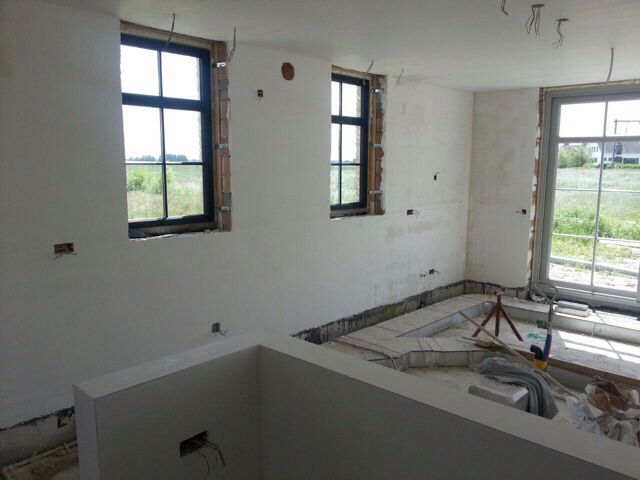

Voor de rest zijn we deze week ook in blijde verwachting van de komst van de voeger, en ook de isolatie had eigenlijk al moeten afgewerkt zijn boven ( ze zijn na de zolder gestopt...), zodat de plakker er gyproc tegen kan plaatsen. En volgende week normaal het langverwachte moment: de komst der Ramen!

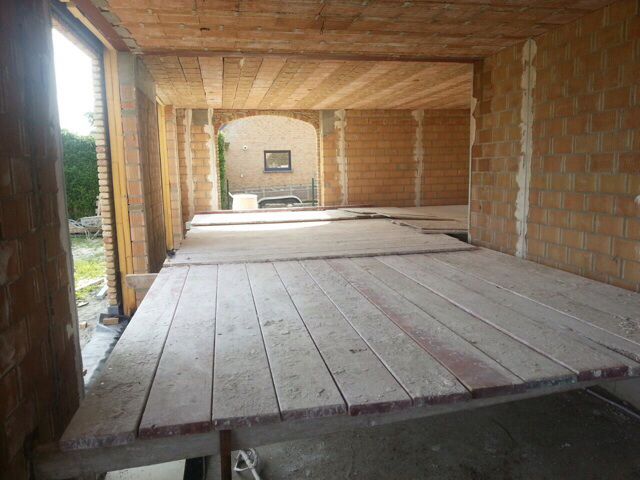

Hier zie je al het plakkersplatform klaar staan in de living:
