Enkele belangrijke data:

23 april 2005

start zoektocht lapje grond + huis

15 oktober 2006

eerste contact met landgoed in zarren

29 oktober 2006

Compromis

1 maart 2007

Aanvraag bouwvergunning

9 maart 2007

Aankoop Zarren

paasvakantie 2007

Eerste afbraakwerken

22 oktober 2007

bouwvergunning

5 november 2007

Start onderkeldering

14 januari 2008

Start bovenbouw

28 september 2008

Bouw winddicht

1 maart 2009

Het huis is woningklaar

7 maart 2009

Ingebruikneming van de woning

14 april 2009

Afbraak oude huis + stalling

13-04-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.verdere afwerking gordijnen en kadermenten binnen
Ondertussen situeren we ons in de tweede week van de paasvakantie, met wat stilte voor de storm (=komende afbraakwerken). Elegast is terug thuis van skireis en amuseert zich graag met aperitieven en het spelen in ons stulpje. Ook Parsival is in zijn nopjes!! Ondertussen zijn de meeste binnendeuren volledig terug in orde gebracht (de chambrangs) en ook het bad en het ventilatiesysteem zijn door vader Wilfried afgeslaan met OSB. Ondertussen zie je ook onze gloednieuwe gordijnen en de ingerichte kinderkamers met kunstwerkjes van Elegast himself... Een konijntje komt af en toe eens van op de aardberg achter ons huis naar ons kijken.

13-04-2009, 00:00 geschreven door davy
07-04-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Uitgraven + afzetten paadjes rond huis + 2de laag binnendeuren
Het weekend van 4-5 april is een zwaar dobberke. Eerst verwerken papa en ikzelf de 8 ton steenslag in de terras, daarna beginnen we met het uitgraven van de paadjes rondom het huis. Stijn Goossens en Ellen De Backer komen helpen terwijl de Ronde van Vlaanderen door alle Vlamingen buiten wijzelf gevolgd wordt. Stijn en ik zorgen voor het verder uitgraven van de paadjes, Ellen en Debora voor het vernissen van de binnendeuren. Terwijl grote broer Elegast op skiverlof is, voert Parsival de controle van de werken uit.
Op 6 en 7 april komen moeder Jeannine en vader Wilfried voor een verdere opkuis van het land links van het huis. De bak met aanmaakhout wordt verplaatst en de paadjes worden professioneel afgezet!!

07-04-2009, 00:00 geschreven door davy
28-03-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Plaatsing van de trap + uitgraven van de terras

Op 23 maart wordt de trap geleverd en geplaatst, prachtig toch!! Vader Wilfried zorgt meteen voor kadermenten zodat de kids er niet meer kunnen langs de zijkant invallen. Ook de gordijnbakken worden door dezelfde persoon gemaakt en opgehangen, nu nog wachten op de levering van de overgordijnen...

De uitgegraven terras wordt eerst met steenpuin van het oude huis en de reeds stukgeslagen betonpalen opgevuld. Na die eerste laag volgt een laagje steenslag om de gaatjes op te vullen. Hiervoor zorgt vader Dany. Ondertussen zorgen we voor een eerste grote opkuis op onze werf. Hopelijk volgen nog vele mooie lentedagen zodat we snel kunnen vorderen in de buitenwerken...

28-03-2009, 00:00 geschreven door davy
15-03-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Eerste sfeerbeelden van de nieuwe bewoners
Hieronder enkele foto's van de kids in hun nieuwe stek. Elegast en Parsival voelen zich reeds goed thuis en wanneer in het weekend een eerste receptie + etentje plaatsvindt voor grootouders en kinderen, dan wordt er meteen gekickerd. Ook de slaapkamers vallen goed in de smaak. Niettemin laten we ons door het feesten niet kennen, want zoals het goede arbeiders betaamt, werken we direct weer verder: we beginnen meteen aan het uitgraven van het terras, maar voor één keer tonen we hier geen foto's van de werken...

15-03-2009, 00:00 geschreven door davy
04-03-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.bijkeuken + warmtepomp klaar!
Ondertussen heeft papa Wilfried de bijkeuken ongeveer afgewerkt, joepie! Nog een beetje en we kunnen beginnen kokerellen... Verder zijn de serviceruimtes in de kelder ook ongeveer af: de waterleiding is aangesloten, de electriciteit is gekeurd, de warmtepomp en het ventilatiesysteem zijn al in volle werking!!

04-03-2009, 00:00 geschreven door davy
23-02-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Bijkeuken inrichten...

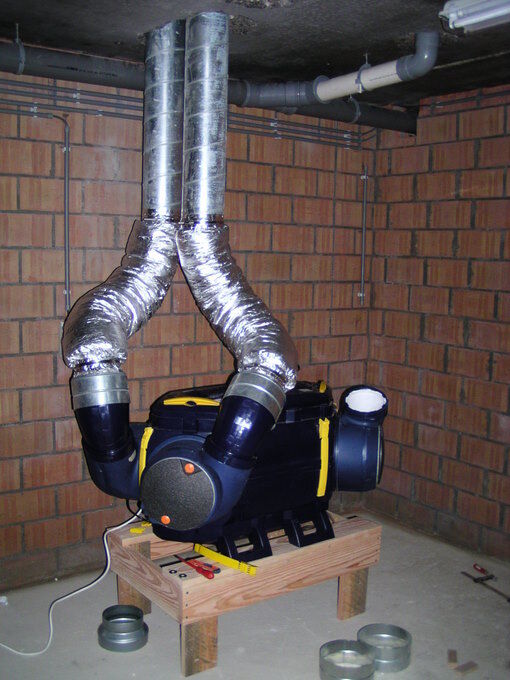

In de eindloop naar onze intrede in het huis finaliseren vader Dany en ik de ventilatie. Ook het bad, de douche binnen en de oude steenput buiten worden afgewerkt met een graag geziene helper. Op 23 feb starten vader Wilfried en ik tevens met de inrichting van de bijkeuken... ook onze OSB-brievenbus is een feit!

23-02-2009, 00:00 geschreven door davy
15-02-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Grote verhuis
Na een harde dag schrobben en kuisen (door moeder Jeannine en Debora) zowel wat de ruiten als de vloer betreffen, zijn we klaar voor de volgende stap. Op Valentijnsdag besluiten we de verhuis te doen van alle grote stukken (salon, eettafel, bedden en kasten), zodat we voor de eerste keer een inrichting van kunnen doen van alle basiselementen... Het wordt meteen een stuk leefbaarder

15-02-2009, 00:00 geschreven door davy
12-02-2009

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Uitgraven warmtepomp

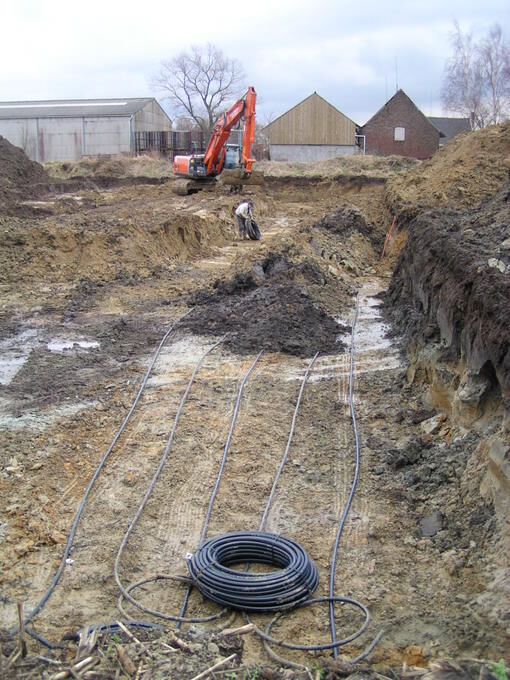

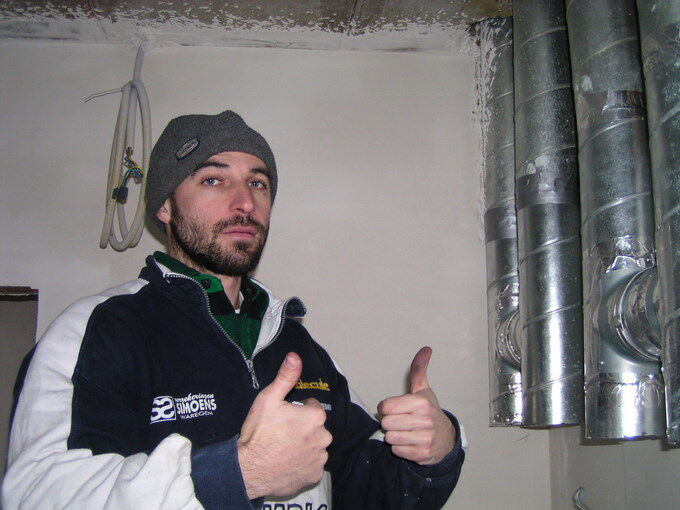

Vanaf woensdag 11 feb worden de leidingen voor de warmtepomp ingegraven op een oppervlakte van 15x50m op een diepte van ca. 2m... Een mooi werkje tijdens de hedendaagse waterige ijstijden...

12-02-2009, 00:00 geschreven door davy
07-02-2009
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Eindspurt in OSB
Wat OSB betreft, zetten we moedig verder: na de 4 buitenste slaapkamers boven, slaan we alle badkamertjes en ook de twee binnenste slaapkamers in OSB af. Verder maken we twee zolderluiken zodat de warmte niet altijd maar verloren gaat naar boven. We slaan ook de zolderruimtes in OSB af.
Verder maken we ook zelf onze vensterbanken...

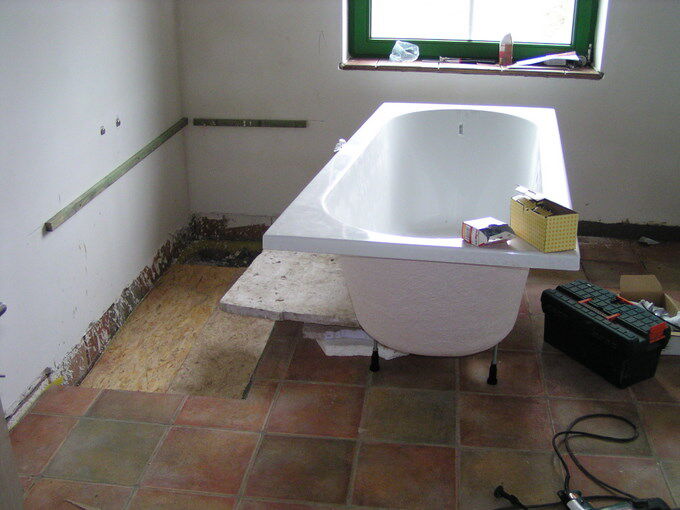

Een eerste stap voor ons bad en douche wordt ook gezet. Elegast test graag al eens het een en ander uit...

07-02-2009, 00:00 geschreven door davy
25-01-2009

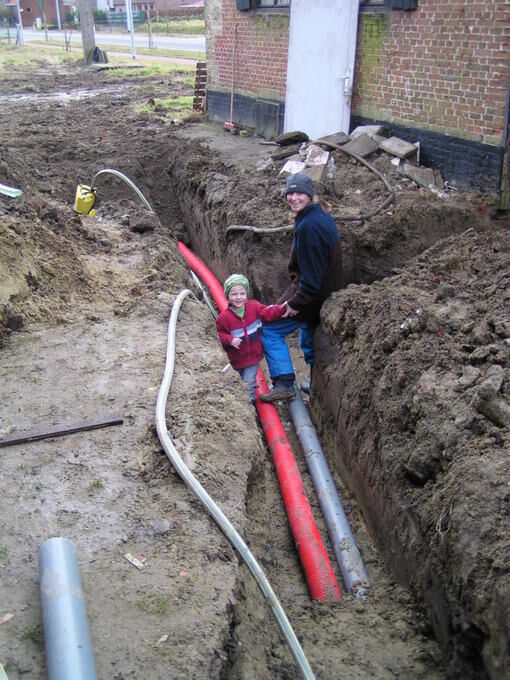

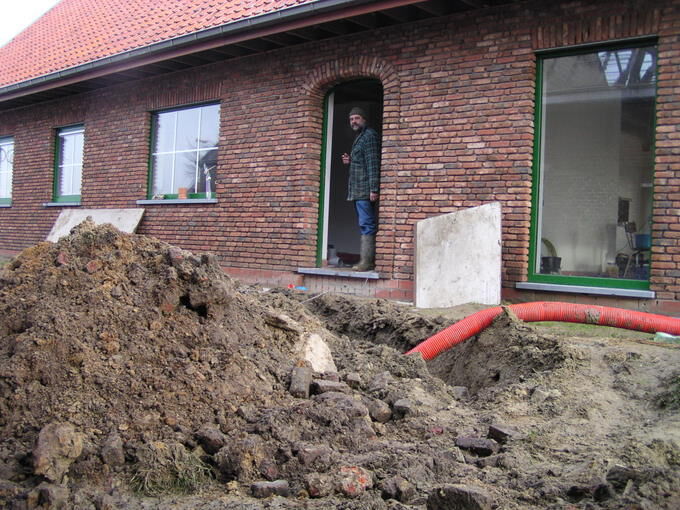

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Grondwerken en bovenwerken...

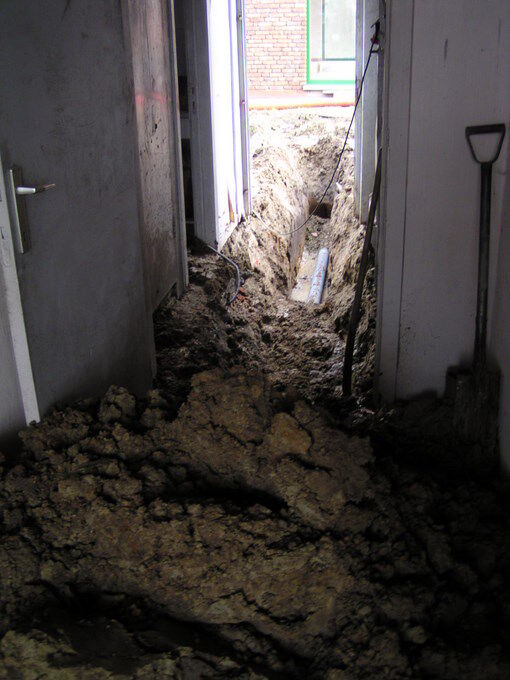

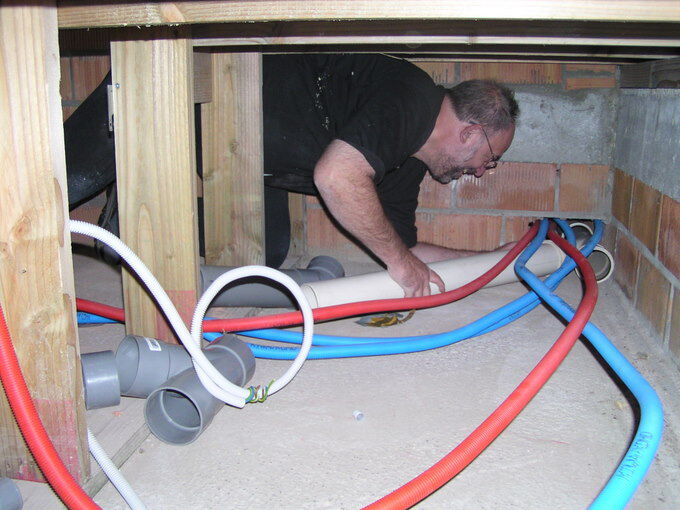

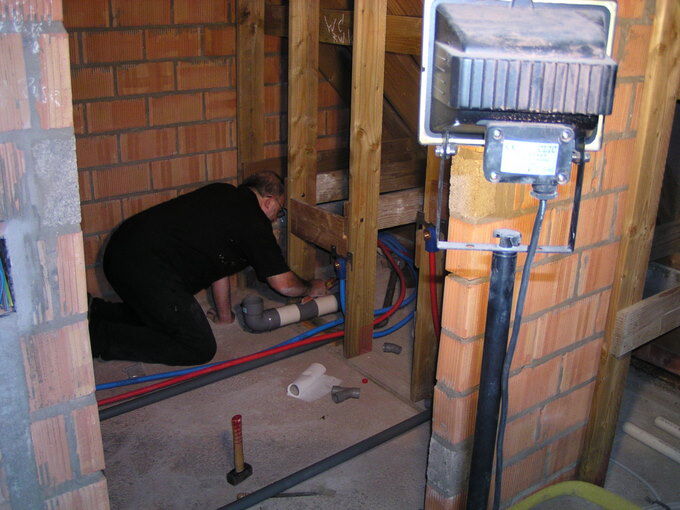

Op 24 januari kiezen we na de hevige regendagen ervoor om toch maar eens werk te maken van de voorbereidende werken voor electriciteit en water. Voor de electriciteit wordt een geul gegraven van 34m lengte (!) van de kelderingang naar de electriciteitspaal, waar we meteen alle kabels voorzien in een 125mm Caboflex. Verder wordt voor de waterleiding een 110mm vaste riolerlingsbuis en controleput met vervolg van de buizen recht onder het oude huis voorzien, zodat we de oude aansluiting kunnen hergebruiken... Van een rampgebied gesproken... Elegast amuseert zich anders wel in het klimmen bij zijn bezoekje in de namiddag.

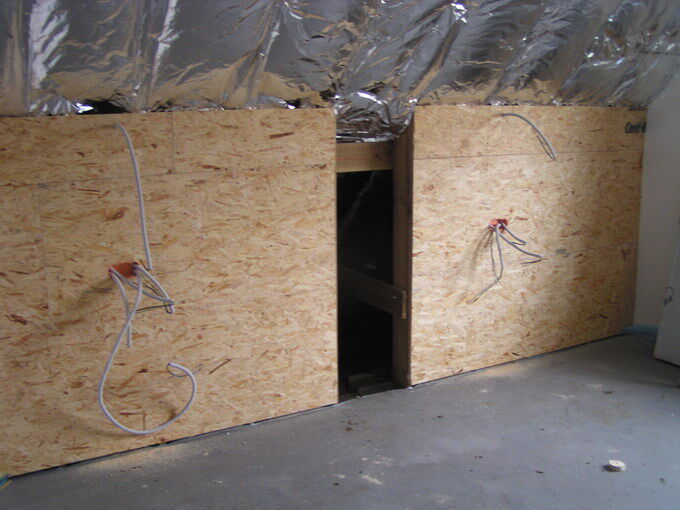

Verder slaan we ook de bovenslaapkamers af met OSB-platen waarachter de electriciteitsleidingen komen...

25-01-2009, 00:00 geschreven door davy
18-01-2009

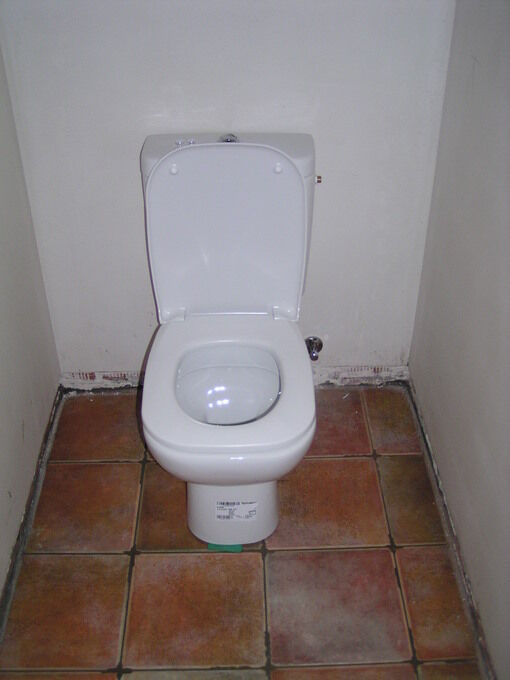

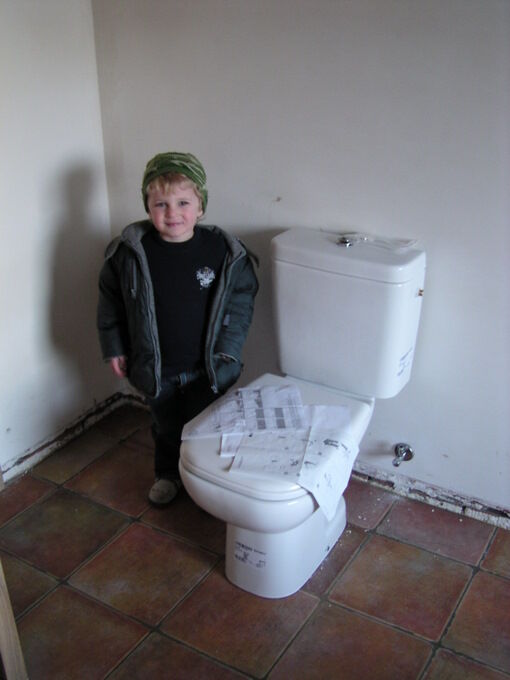

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Toiletten geïnstalleerd

Op zaterdag 17 januari installeren Debora en Dany de toiletten. Elegast is blij met de nieuwe installatie. Ook plaatsen we enkele rekken in de kelder en wordt het ventilatiesysteem (weliswaar nog zonder verse luchtaanvoer) in gang gezet!!

18-01-2009, 00:00 geschreven door davy
11-01-2009

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Plaatsen van de binnendeuren

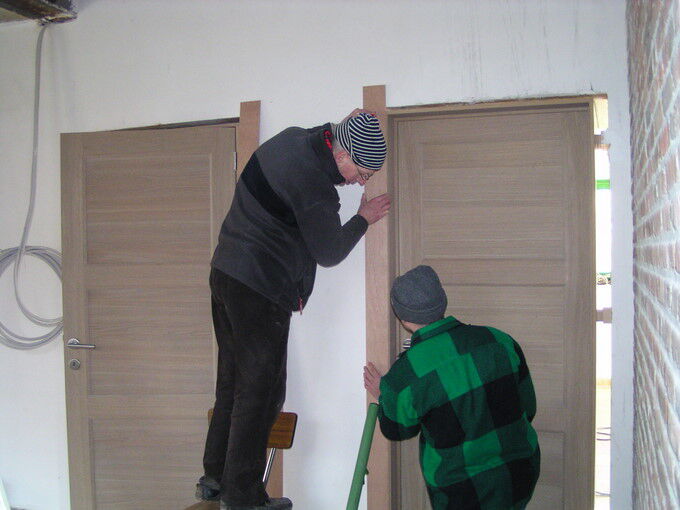

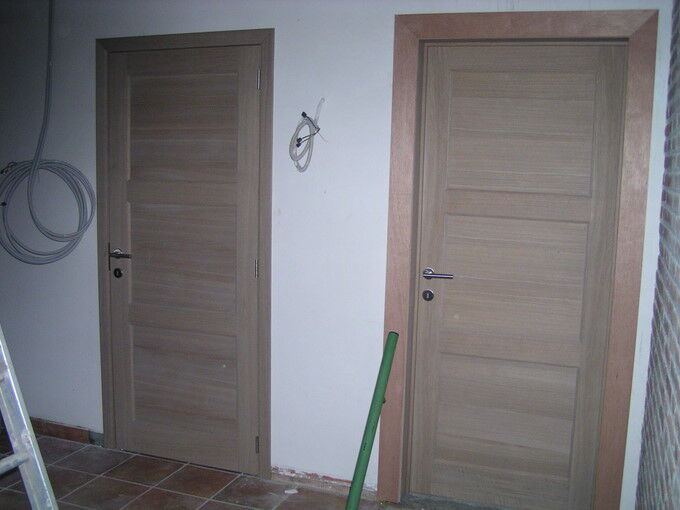

Van 5 tot en met 10 januari worden de binnendeuren en deurlijsten geplaatst, dankzij de twee vaders Wilfried en Dany. De zaterdag kunnen Debora en ikzelf ook nog een handje toesteken. Nu kunnen we ruimte per ruimte beginnen opwarmen tegen de vrieskou... YES! Weer een stap dichter! Een impressie van het geleverde werk en de gloednieuwe Makita-zaagmachine...

11-01-2009, 00:00 geschreven door davy
03-01-2009

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.kerstvakantie week 2
In de tweede week finaliseren we het vloeren en opgieten van de vloer. Verder doen we voort aan de ventilatie, sla ik enkele betonpalen met de voorhamer kapot (die in de weg liggen voor het bijgebouw) en doen we de buiten wat aan de kant.

Inmiddels zijn de binnendeuren binnen en installeren we bijgevolg een kacheltje om het huis in de vrieskou wat op te warmen...

03-01-2009, 00:00 geschreven door davy
28-12-2008
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Kerstvakantie week 1

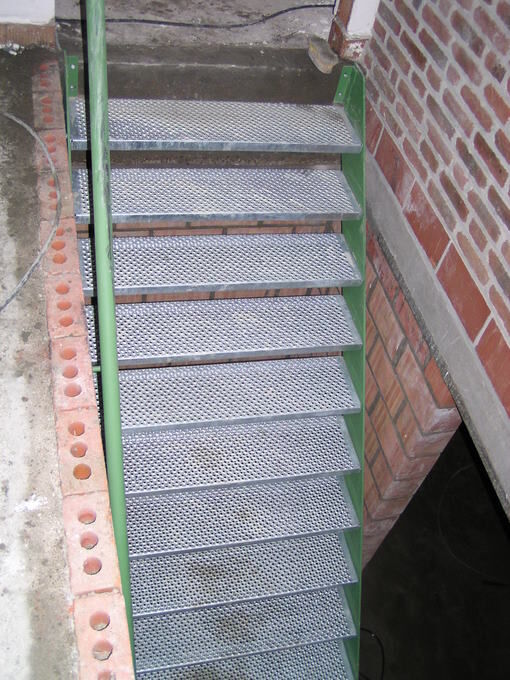

Op 18 december wordt de metalen trap geplaatst. Vanaf nu zijn we op ons gemak om naar de kelder te gaan, ware het niet dat de kelder volledig onder water staat... (+/- 5000 l grondwater is via de afgedekte wachtgaten naar binnengestroomd)...

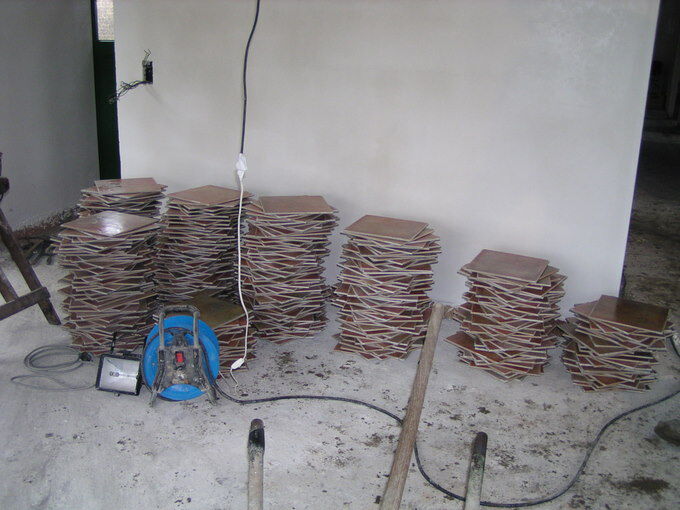

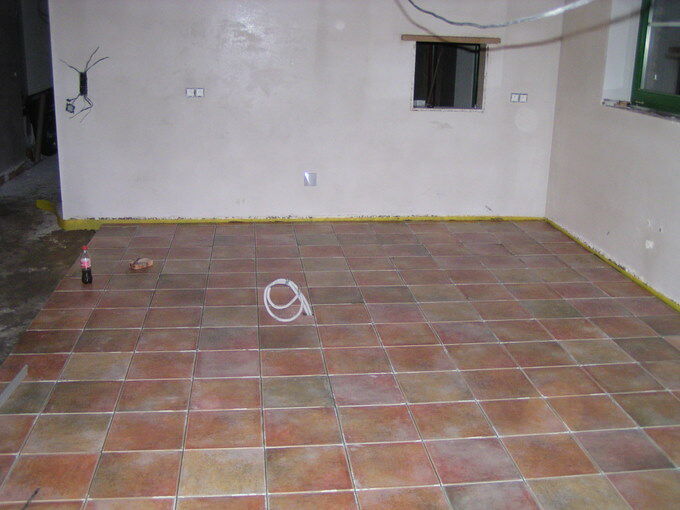

Verder starten we ook met het vloeren van de benedenverdieping, wat toch wel meteen een ander resultaat toont...

... en met het uitgraven van de wachtgaten en die van buitenaf buizen te voorzien zodat het water niet meer langs daar naar binnen kan...

Enkele sfeerbeelden van de eerste week van de kerstvakantie...

28-12-2008, 00:00 geschreven door davy
14-12-2008
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Het voegen van de binnenmuur

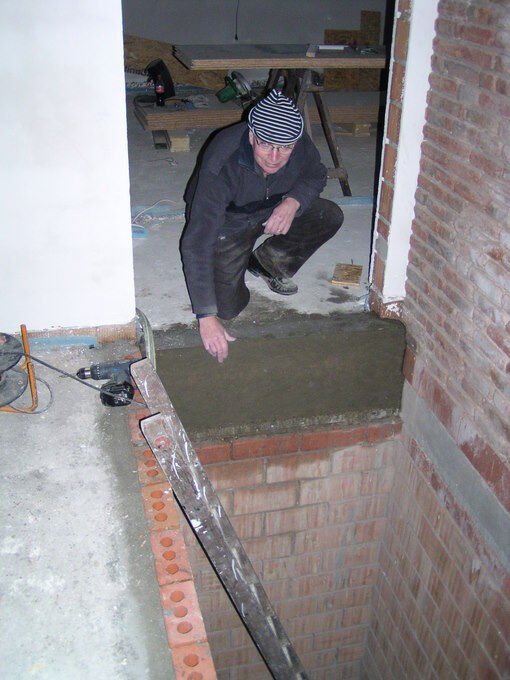

In de tweede week van december komt mijn dooppeter Urbain om de keldermuur te voegen. Het resultaat is schitterend. Verder worden de laatste voorbereidingen gedaan om te chappen (randisolatie wordt gelegd, wachtbakjes ingeschoven) en ook het keldergat wordt gefinaliseerd: alles is klaar voor het vloeren en voor de metalen trap!

14-12-2008, 00:00 geschreven door davy
26-11-2008

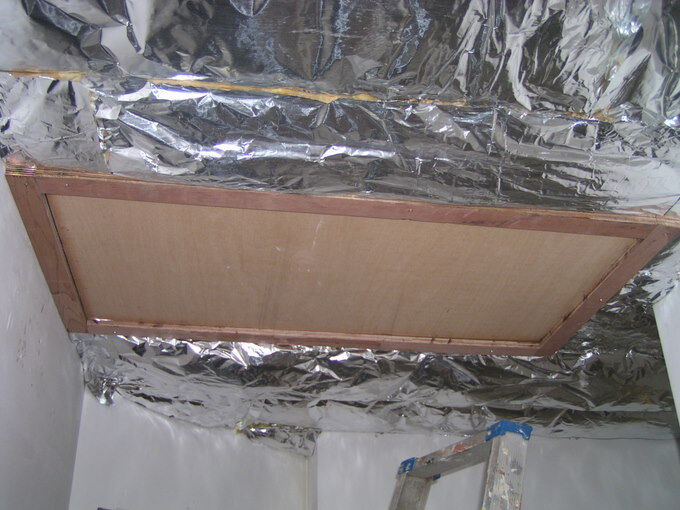

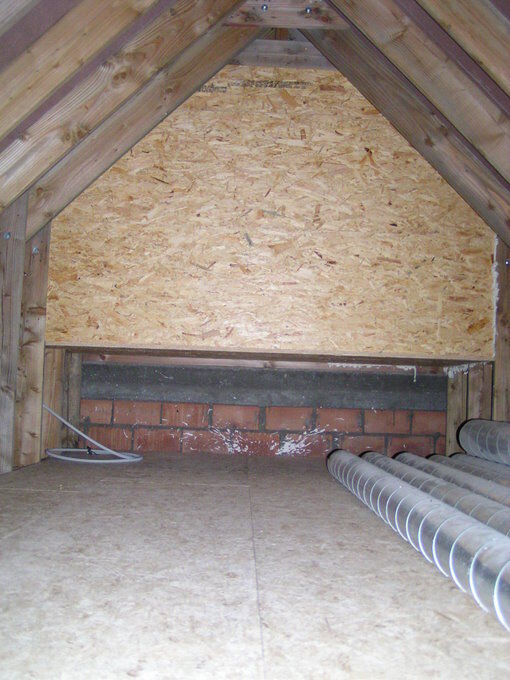

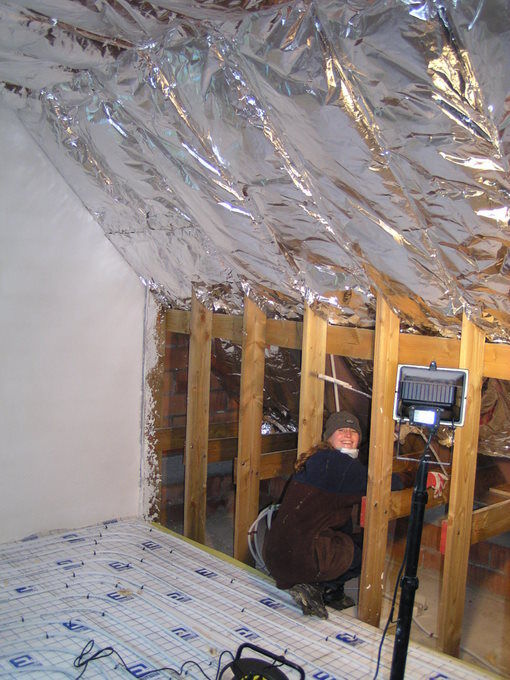

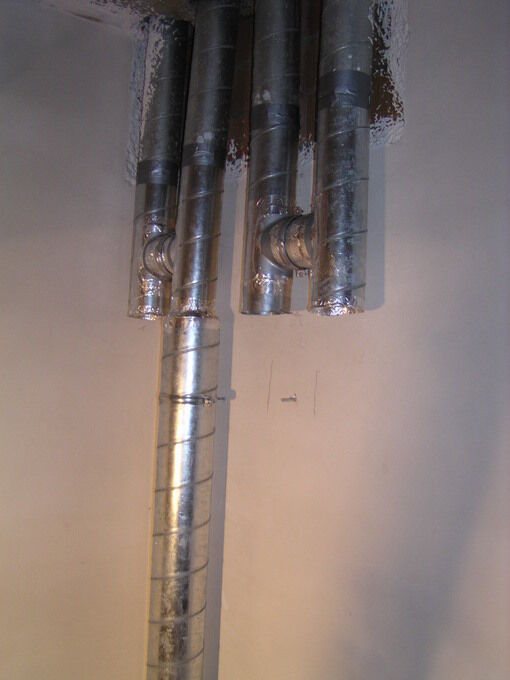

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Dakisolatie
 Vader Wilfried zorgde ook voor een eigen oplossing voor de versmalling van het trapgat. De wolfskapjes zijn van langs de binnenkant toegeslagen met OSB-platen onder leiding van vader Dany en op 22 november zijn we gestart met isoleren van het dak. We kozen voor 18cm glaswol omdat dit lekker kan jeuken en ook warm is. We schatten op een totale werktijd van 50 uren... jihaa!

26-11-2008, 00:00 geschreven door davy
16-11-2008

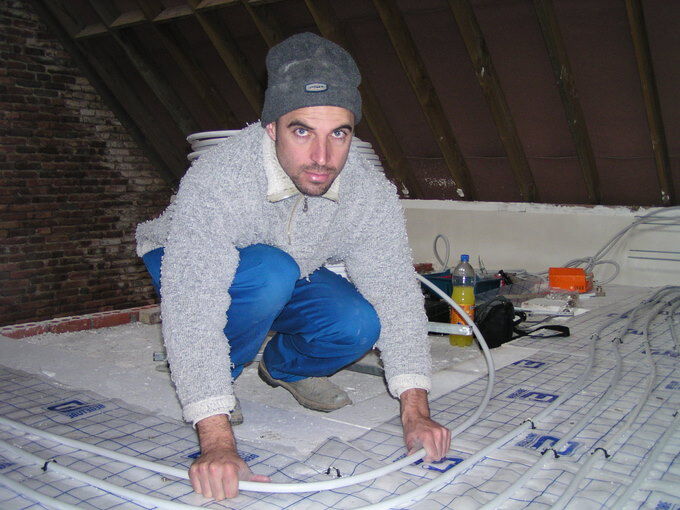

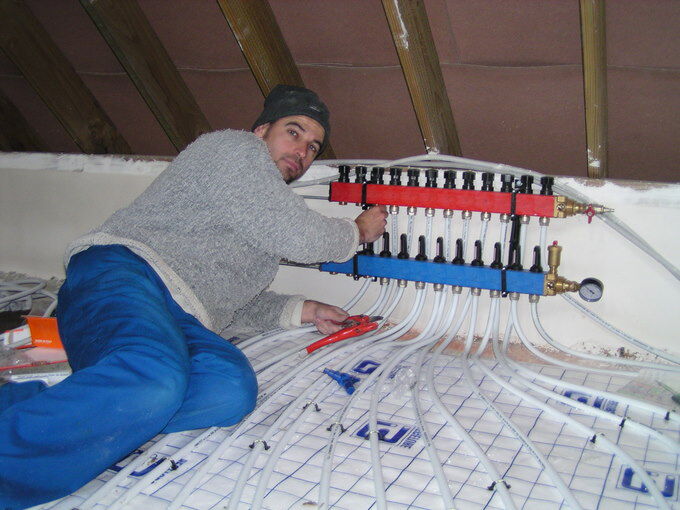

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Vloerverwarming boven afgewerkt

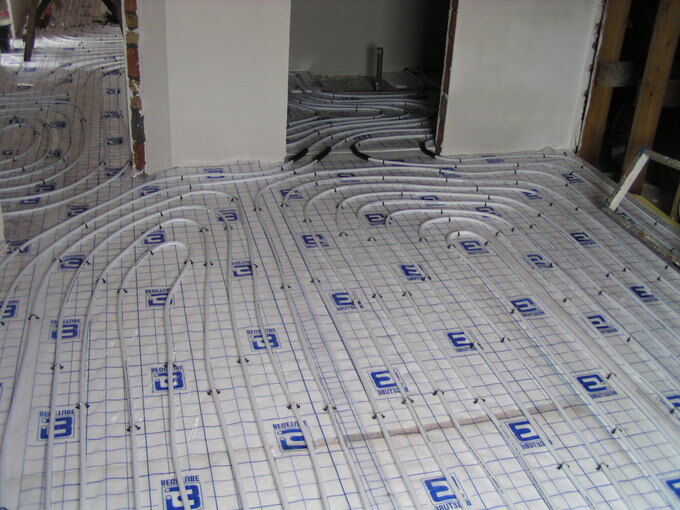

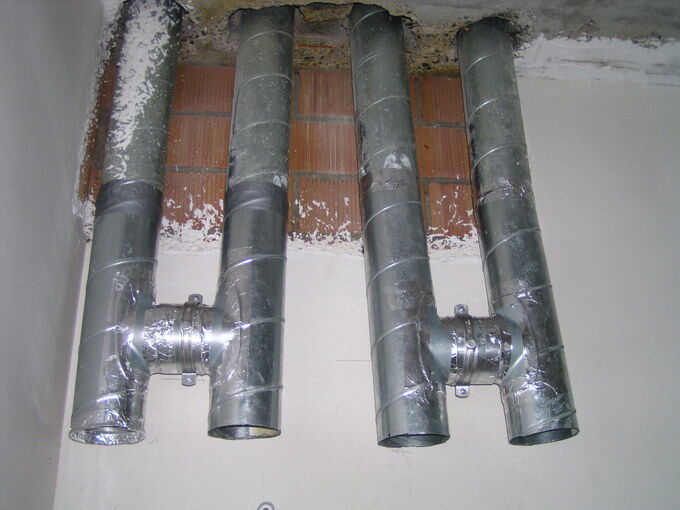

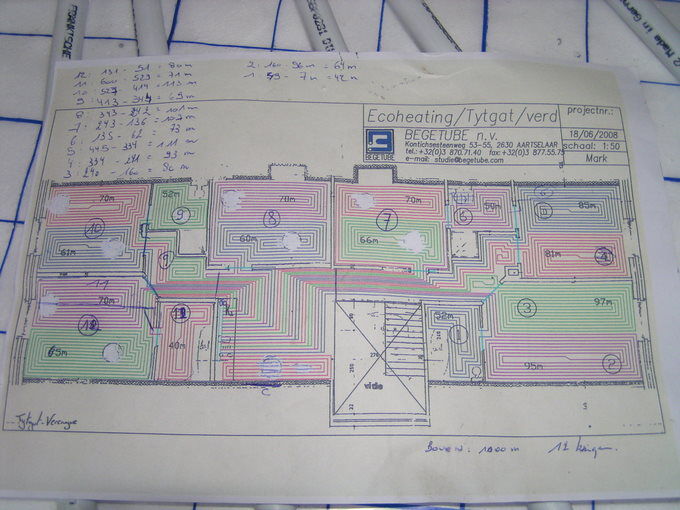

Na een driedaagse marathon (10,11,15nov) eindigen we voor de tweede keer met de vloerverwarming. In de foto's zie je het schema dat we gevolgd hebben en ook enkele sfeerbeelden. We legden voor de bovenverdieping 1011m lopende buizen. Ik heb het huis al helemaal op mijn knieën afgelegd...

16-11-2008, 00:00 geschreven door davy
08-11-2008

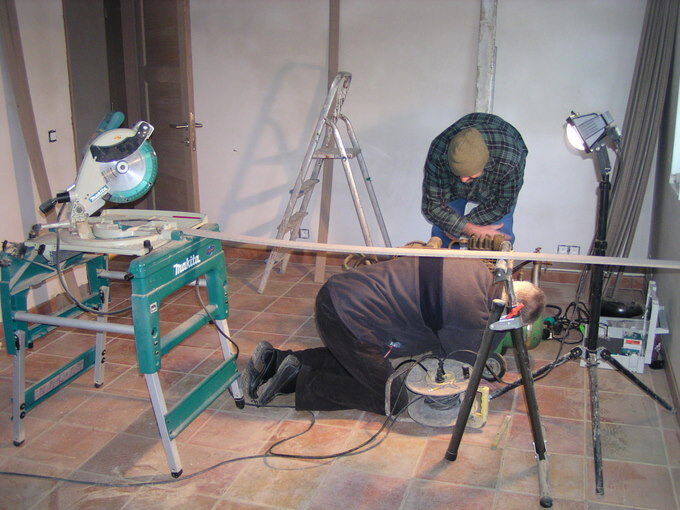

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Pleisterwerken

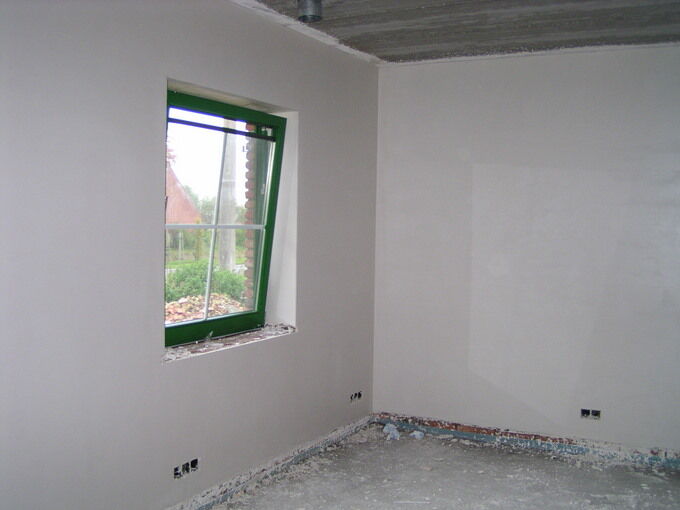

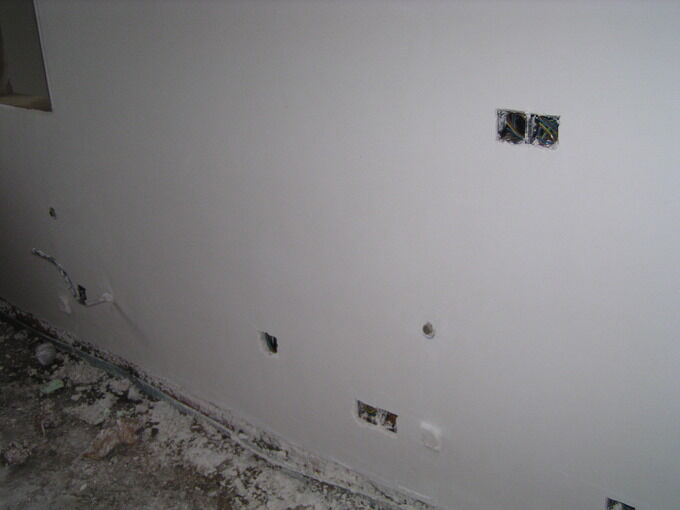

Op 15 oktober start de pleisteraar met het bepleisteren van alle muren. Aangezien er goed schot in de zaak zit, heeft hij een kleine drie weken later reeds gedaan: zijn laatste werkdag is maandag 3 november. Ons huisje ziet er nu langs binnen mooi wit uit. We hebben ook nog in extremis ons gepland doorgeefluikje uitgekapt zodat de pleisteraar dit (samen de grote afvoerbuizen) volledig kon afwerken!

Dit geeft ons weer wat tijd om zelf wat werken uit te voeren zoals het afronden van de electriciteit, watertoevoer vanuit de regenputten, isolatie van het dak en het leggen van de vloerverwarming boven... Eens zien hoever we staan met dit alles tegen 1 maart... In de kerstvakantie zal de beneden trouwens nog gevloerd...

08-11-2008, 00:00 geschreven door davy
15-10-2008

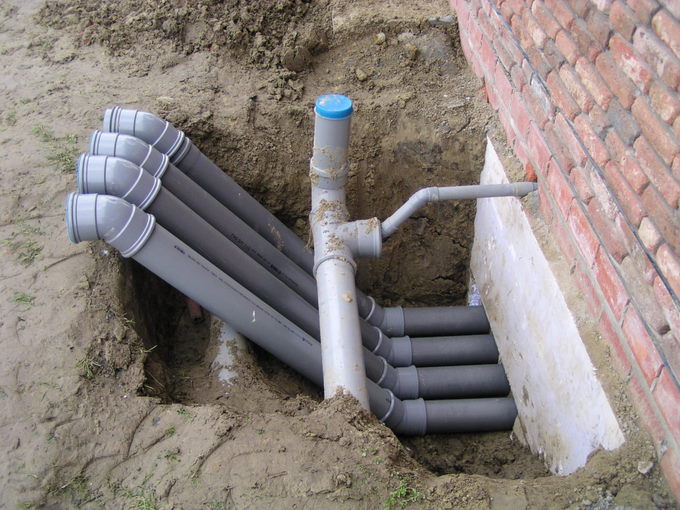

Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.afvoer klaar!

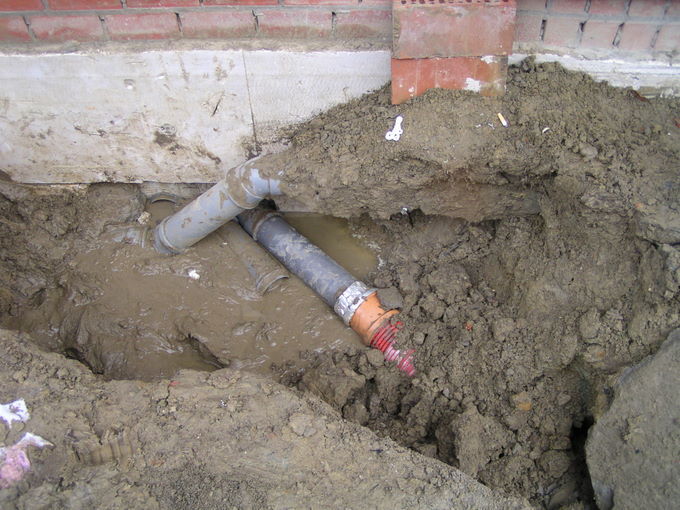

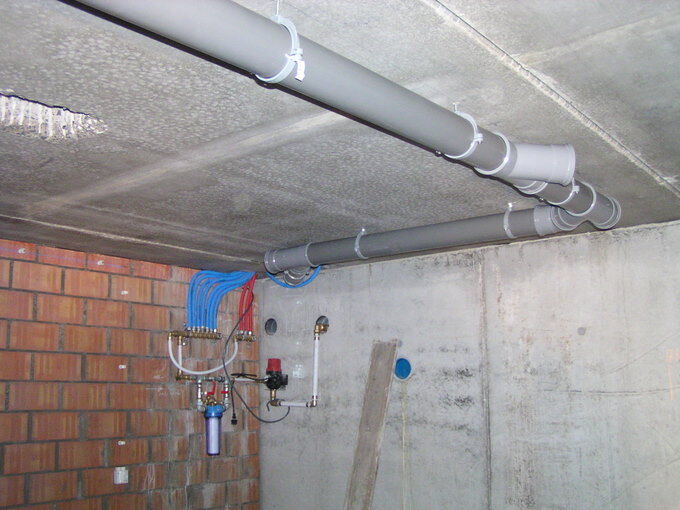

9 oktober beëindigen nonkel Eric en Dany de afvoeren. Hierdoor krijgen we nog de tijd om de badkamertjes te chappen voordat de pleisteraar komt. Ook de electriciteitskast begint te vorderen, evenals het leggen van electriciteit in de kleine kelderruimtes.

Nonkel Eric, bedankt voor de professionele hulp. Bij wijze van afronding, de laatste mail van nonkel Eric betreffende het einde van de werken:

donderdag, oktober 09, 2008 07:05 pm
Zarren ,die schone

Dag jonge gasten,

Het was wroeten en vechten tegen de tijd.Wij hebben het gehaald en er overvalt mij een vorm van trots die
ik verloren waande.Het inpassen van het laatste stuk vind ik persoonlijk hi-tech.
Opdracht:werk met harde plastieken buizen van 11 cm diameter.De beschikbare opening is 50 cm en er moet een laatste stuk   van 64 cm in.
Hint met gelijmde buizen kan het niet.Il faut le faire...een heerlijke oplossing die ik zonder  mijn vriend niet zou gevonden hebben.We kunnen het nog , samen ,en  nu en dan.

Vanaf morgen wachten mij nieuwe opdrachten...ik blijf het megaproject Zarren  volgen.

Lieve groeten

erik

15-10-2008, 00:00 geschreven door davy
28-09-2008
Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.WINDDICHT!!

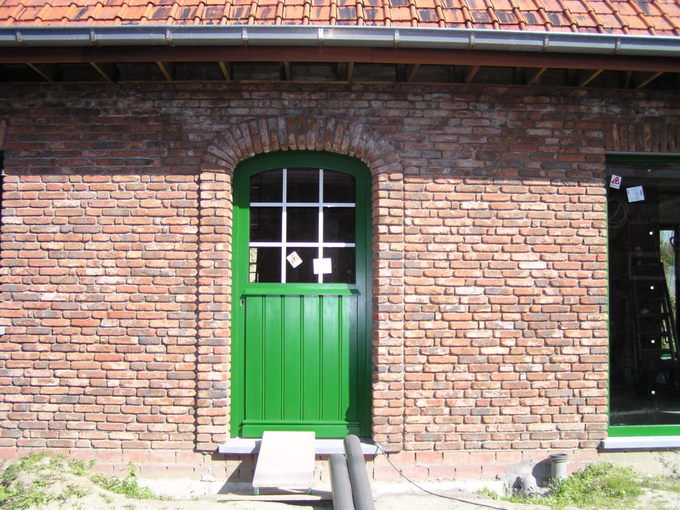

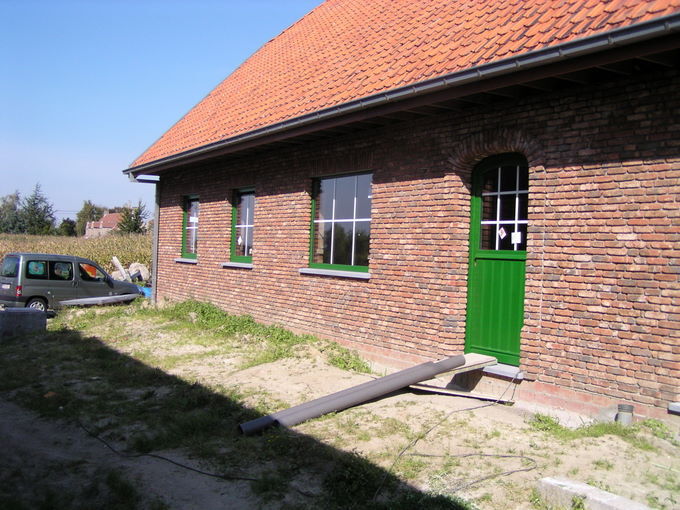

Op 24 en 25 september installeert Chris de geschilderde ramen en wordt ook het glas erin geplaatst. We zien het einde in zicht!

28-09-2008, 00:00 geschreven door davy

Fotootjes van Parsival
Foto
Foto
Foto
Foto
Foto
Foto
Foto
Foto
Foto
Foto
Foto

Blog tegen de wet? Klik hier.
Gratis blog op https://www.bloggen.be - Meer blogs
