Debora Tytgat en ik, Davy Vercruysse waren al anderhalf jaar op zoek naar een hoeve. Vanaf september 2005 bezochten we regelmatig enkele boerderijen per maand. Tot dusver vonden we niets interessant... Op vrijdag 20 oktober werd ik gecontacteerd door het ERA-kantoor Vanbeckevoorde (Diksmuide). Het ging om een hoeve (om te restaureren of af te breken) in een voor ons interessante prijsklasse met ongeveer 2 hectare akker- en weiland erbij.

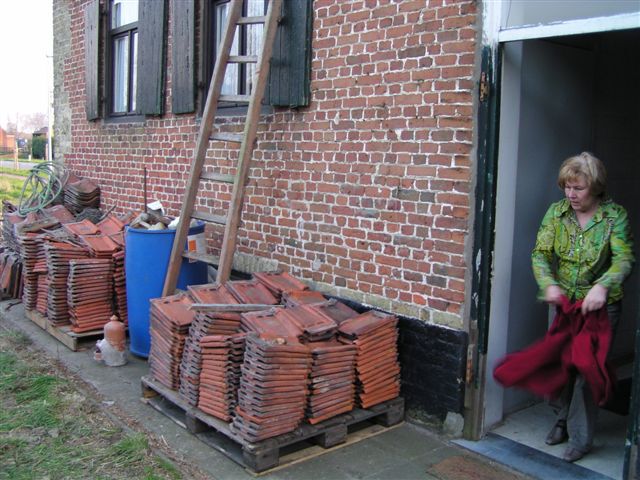

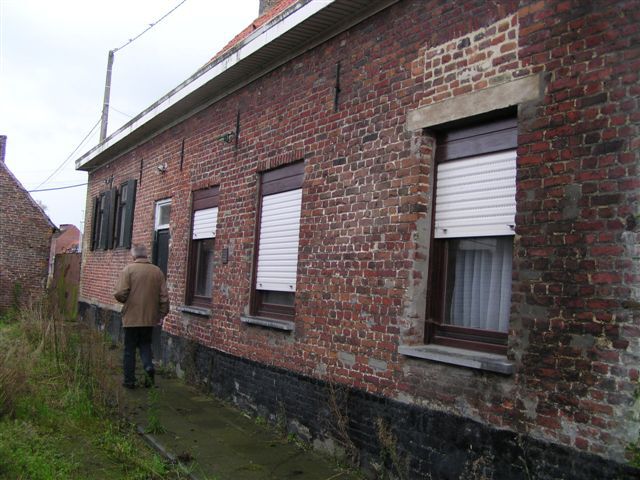

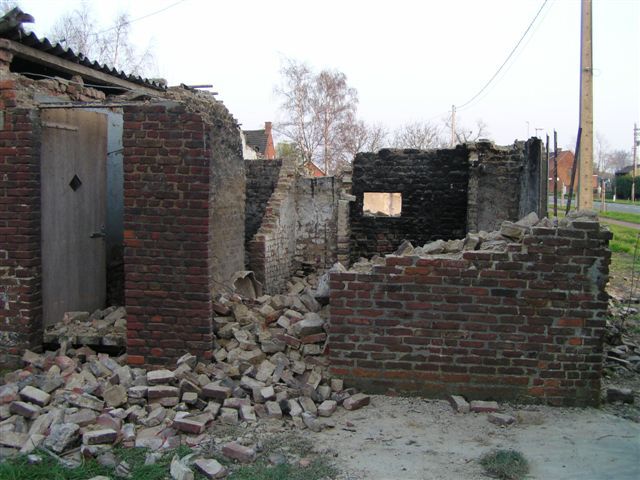

Op zaterdag 21 oktober brachten we een bezoekje wat verschillende plaatjes opleverde... (zie hierboven)
- woonhuis met aanpalende stalling - een open hooischuur - 2 bijgebouwen met respectievelijk 3 en 5 vertrekken
Hier zie je links het bijgebouw met de drie kamers, recht voor je het vervallen bijgebouw bestaande uit vijf kamers en rechts het woonhuis met aanhorende stalling
Op 18 november hadden we een eerste afspraak met architect Boerjan. We leggen onze eigen tekeningen voor. Verder volgen afspraken met diverse kredietinstellingen in november en december.

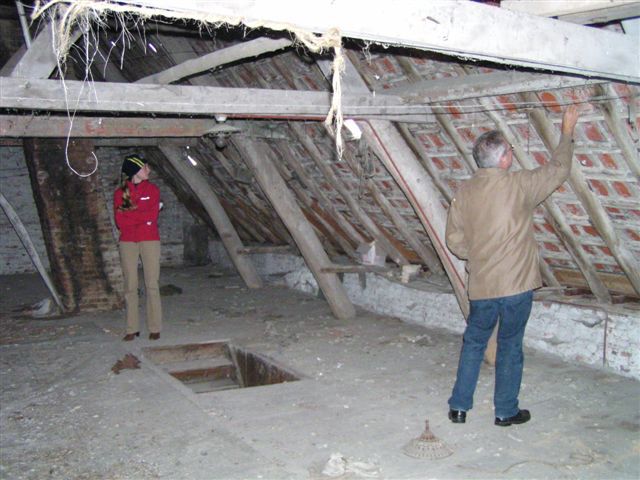

Op 27 december volgt de opmeting en optekening van de huidige toestand van de hofstede. Ondertussen zie je nog een foto van de zolder van het woonhuis.

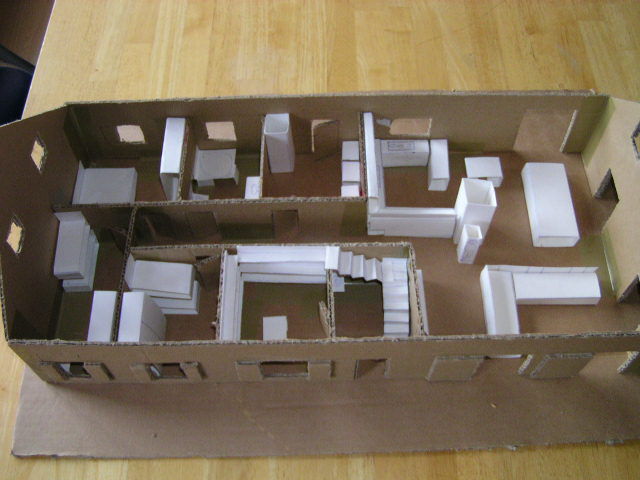

In mijn vrije dagen tijdens de kerstvakantie maak een maquette op van de hoeve die we mogelijks zullen bouwen. Op 12 januari ontvangen we tevens een kladversie van de architecturale plannen, waarna er nog afspraken ter wijziging volgen op 26 januari en 19 februari.

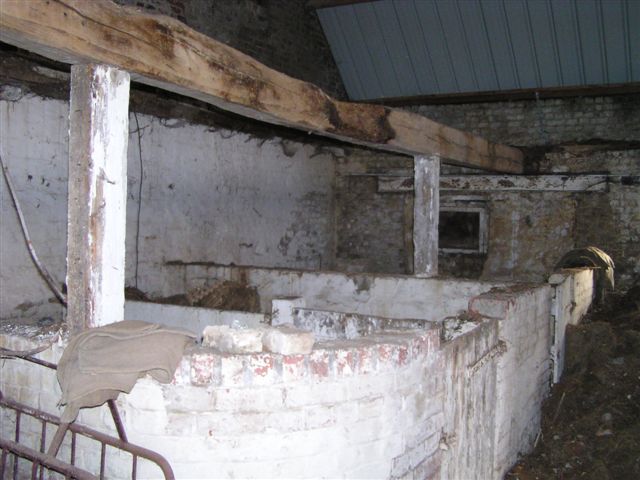

Op 1 maart mogen we om onze officiële plannen. Op 2 maart worden deze ingediend in de technische dienst van de gemeente Kortemark. Op deze foto zie je de volledige benedenverdieping.
Op 8 maart 2007 wordt de officiële akte verleden bij de notaris. We worden de officiële eigenaars van de hofstede in Zarren! Vanaf nu is het werken geblazen.

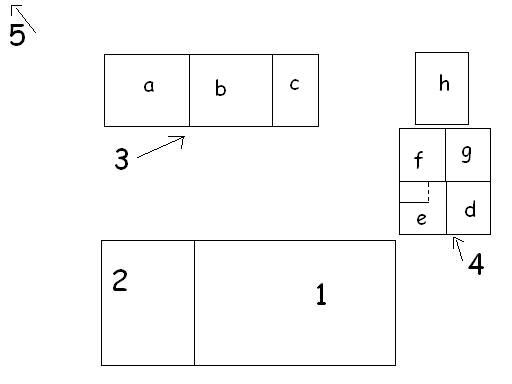

Hieronder zie je eveneens een eenvoudige plattegrond zodat je telkens kan situeren waar we bezig zijn.
Eventjes nog wat uitleg:
1 = het woonhuis
2 = de aanpalende stalling aan het woonhuis
3 = eerste bijgebouw, deels vervallen, bestaande uit drie kamers ("a" opgevuld met stro, "b" enkel met een werkbankje en wat hout, "c"met wat gereedschap)
4 = tweede bijgebouw, vervallen en deels ingestort ("d"), moet zo snel mogelijk afgebroken worden, Het bestaat verder uit verbrandingskamer en een toilet ("e"), een bijkamertje ("f"), opslagruimte ("g") en een serre-achtig gebouw ("h")
5 = de open hooischuur staat wat verder in het land
Op 10 maart geven we het startschot. Mijn ouders zorgen samen met Debora voor een eerste grondige schoonmaakbeurt van het huis (nr 1 op het plannetje) zelf zodat we daar op het gemak wat kunnen zitten voor het nuttigen van een broodje of een pintje.
Dany, de vader van Debora en ikzelf zorgen voor een grondige opkuis van de open schuur (nr 5 op het plannetje). Oud hooi, vlas en houtafval worden verwerkt.
Op 11 maart hebben we een eerste afspraak met José Lannoye ivm de ruwbouw en later doen we verder met de schoonmaakbeurt in de aanpalende stalling aan de woning (nr 2 op het plannetje). In de namiddag drinken we een glaasje met bubbelkes op ons startend Masterproject in Zarren.
In de stalling (nr 2 op het plannetje) zorgen mijn vader en ik op 18 maart voor een cleane bovenverdieping. Alle stro, oude bakstenen, stalmest en houtconstructies liggen op de grond.
Onder het motto "als het kriebelt, moet je afbreken" wordt er op vrijdag 30 maart van start gegaan. De pannen worden geraapt van het ingevallen gedeelte van het tweede bijgebouw (nr 4d op het plannetje) door mijn moeder en ikzelf. De vochtige unalietplaten worden verwijderd en de gekraakte kepers gesorteerd. Verder sla ik de achterkant van de verbrandingsoven in.
Daarna halen we nog alle stormpannen van het gebouwtje ernaast eraf (nr 4g). Rond 18u00 stoppen we ermee.
Op zaterdag 31 maart zorgen mijn ouders en ik voor de opkuis van het stro uit bijgebouw nr 3a (zie plan de dato 9 maart). In de namiddag breek ik samen met mijn vader het tweede bijgebouw verder af: de dakpannen van kamer 4e (verbrandingskamer en toilet) worden afgehaald en tegen zes uur 's avonds sla ik het gebinte in de diepte...

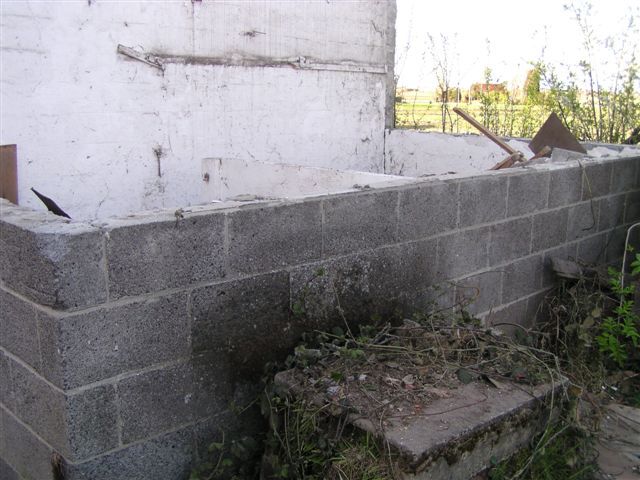

Het gedeelte 4e (zie plan de dato 9 maart) moet er vandaag (1 april) volledig aan geloven: met Debora breek ik de houten vloer uit, zorgen we voor het vergroten van de houtstapel en daarna starten we met het in laten storten van de muren: enorm plezant zo lang je niets op je hoofd krijgt... In ieder geval zijn na drie dagen 4d en 4e ongeveer met de grond gelijk gemaakt...
Op 1 april kregen we tegen de avond nog bezoek van mijn ouders: de open schuur (nr 5 op plan van 9 maart) wordt verstevigd door mijn vader en verder amuseert Elegast zich kostelijk tussen het puin...
Vandaag 4 april is er van 10u00-19u00 non stop doorgewerkt, en... met resultaat. Het hele compartiment nr 4 (zie nieuwe kaart!!) ligt in puin. Eerst was 4g aan de beurt: na het afnemen van de dakpannen (vorige week) , heb ik met een breekijzer de pannenlatten en de dragende balken verwijderd. Daarna is de muur bestaande uit assestenen ingeslagen tot op een hoogte van 1,20m (zoals al het geval was voor 4d en 4e). Daarna zijn met behulp van mijn vader en mijn schoonvader alle golfplaten verwijderd van 4f en 4h, waarna ook daar de gebinten en de muren er mochten aan geloven... Alle muren staan nog op 1,20m, wat overzicht biedt: mission 1 accomplished!
Ondertussen hebben de twee voornoemde heren mijn moeder bijgestaan om maar liefst 15 kruiwagens vol te laden met stenen van op het veld, wat een berenwerk! Het veld is weer proper, en we hebben extra stenen voor onze talud Thank you very much!!
Verder is Ploegsteert gekomen om een sondering van de grond uit te voeren: deze is voldoende stevig bevonden voor het bouwen van de hoeve!

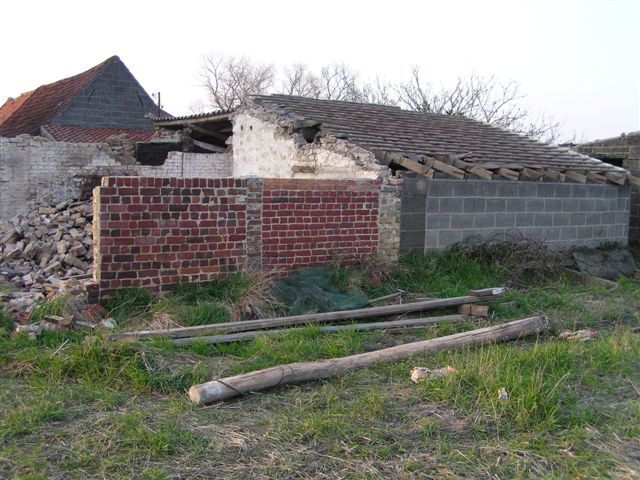

Vandaag is er gestart met bijgebouw met nr 3. Het laagste gedeelte (c-gedeelte op planneke) moet er vandaag aangeloven. De boomse pannen, de pannenlatten en de unalietplaten worden van op het dak gedemonteerd. Daarna volgen de kepers en tot slot worden de muren tot op een hoogte van 1,20m geslagen. Dany helpt me hierbij en draagt ook veel hout weg uit de de andere compartimenten van het gebouw. Na afbraak ziet het er uit als op de foto...
