15-06-2012
Even uitstel

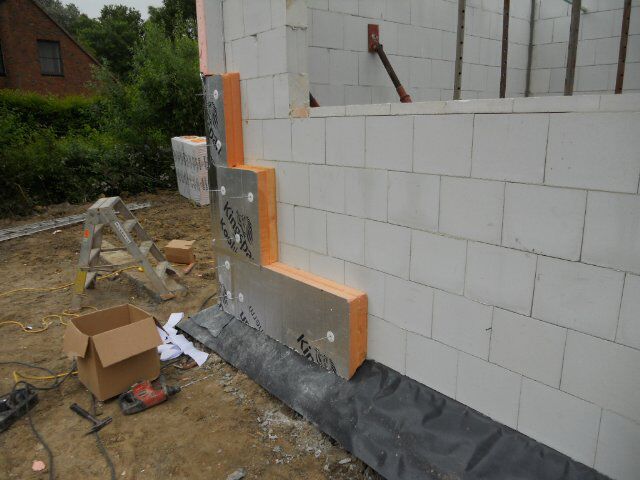

Plannen zijn gemaakt om ze te wijzigen! Het plan om tegen het einde van de week de eerste verdieping van Den Ommeloop te zetten is veranderd. Er is beslist om eerst het gebouw van Ons Onderdak wat verder af te werken en te isoleren. Daarna, binnen 2 weken (??) wordt dan aan Den Ommeloop verder gewerkt. Hier enkele beelden van de stand van zaken van Ons Onderdak.

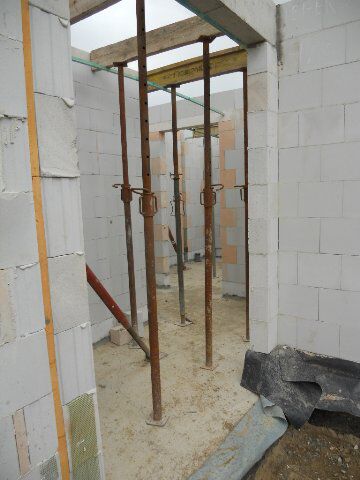

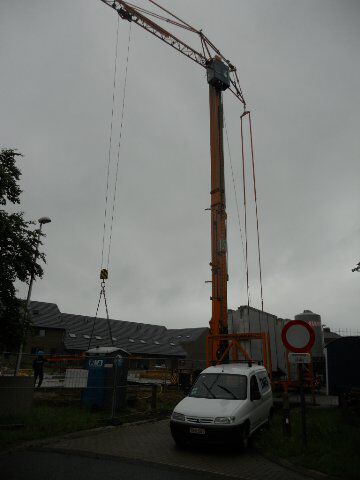

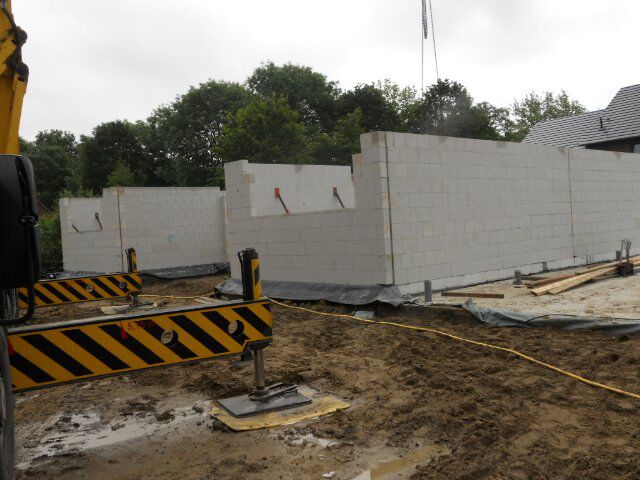

Op maandag 11 juni werd begonnen met het ter plaatse zetten van de binnenmuren. Een grote kraan verscheen 's morgens vroeg rond 6.30u op het terrein. De containers met muren werden aangebracht en de kraan zette die één per één op de juiste plaats. Hierbij komt heel wat stuurmanskunst en nauwkeurigheid aan te pas. Eerst wordt de kant van Ons Onderdak gezet, daarna het gedeelte van Den Ommeloop. Tegen het einde van de week zou de volledige benedenverdieping geplaatst zijn.
De werken schieten goed op. Nu de vloerplaat aan het 'drogen' is (het
regent!) worden de regenputten gestoken en worden de prefabmuren in het
atelier gemetst. Hier zie je hoe dat gaat.: http://www.dws-prefab.be.

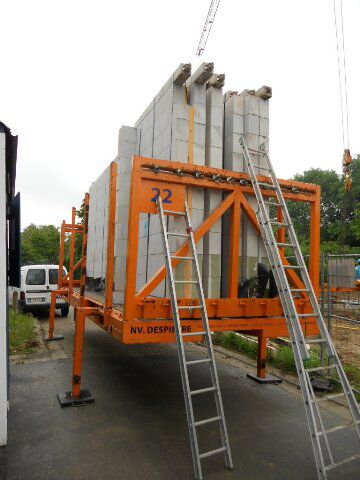

Vanaf 11 juni worden de binnemuren op hun geheel aangeleverd en dan met
een kraan geplaatst. Dit wordt een krachttoer!
Den Ommeloop zal beschikken over 20.000 liter regenwater. Dit water zal gebruikt worden om de was te doen en om de toiletten door te spoelen.
Zoals je weet kost bouwen heel veel geld. In de loop van de jaren heeft Den Ommeloop zelf wat geld gespaard en hebben we van vele mensen een financieel duwtje gekregen. Maar onze grote geldschieters zijn Vipa, de provincie West-Vlaanderen en de Nationale Loterij. Graag vermelden we hen hier en willen hen bedanken.
Op 16 juni 2012 om 17u wordt symbolisch de eerste steen gelegd van de Merellaan! Hierbij worden de schenkers van harte bedankt voor hun bijdrage. Een uniek moment

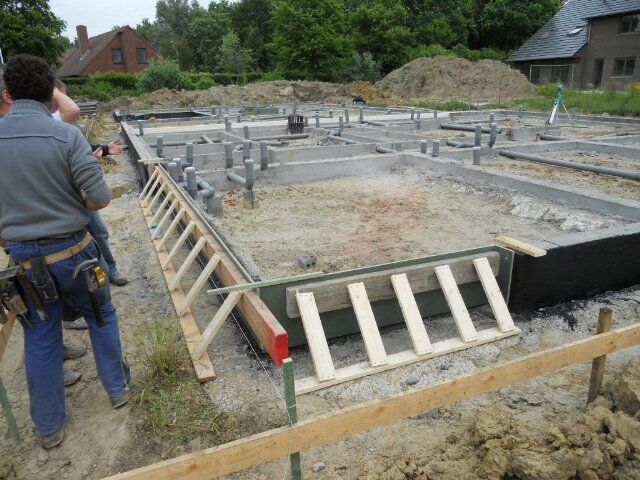

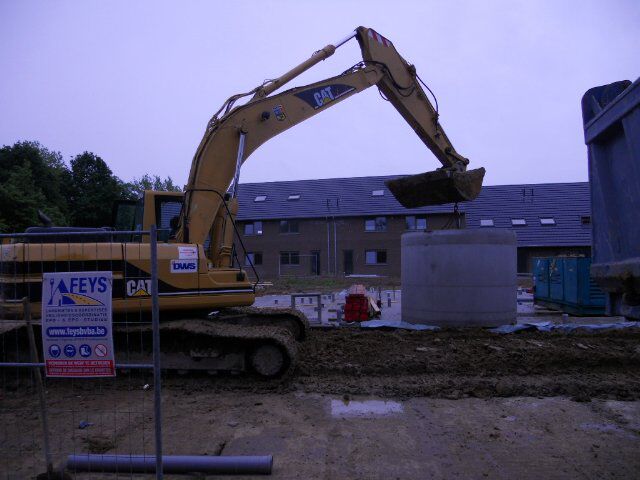

Er is ondertussen een derde werfvergadering geweest. De grondwerken schieten goed op. De buizen voor de afvoeren liggen er allemaal. Er werd nagezien of ze goed lagen. Het is echt wel een buizenwirwar. Eenmaal alle buizen vastgelegd zijn zal er zand aangevoerd worden om het geheel wat op te hogen. Vele vrachtwagens zullen aan en af rijden. Nu het droog weer is kan er goed worden doorgewerkt door de 3 of 4 bouwvakkers die daar bezig zijn.
