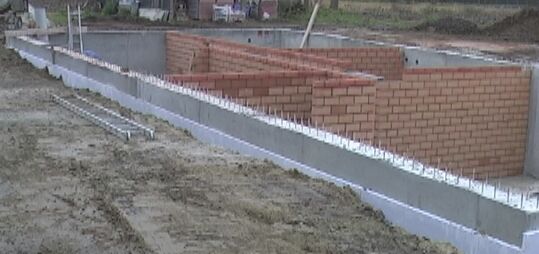

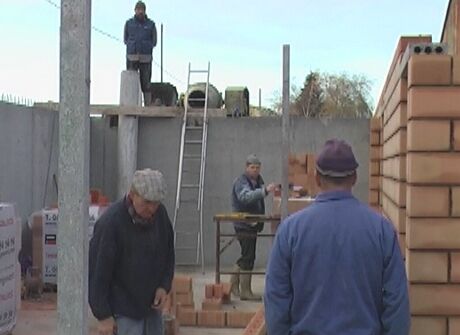

Op 26 november wordt er gestart met het metselen van de binnenmuren in de kelder. José Lannoy en Marnix voeren de force aan voor een zware driedaagse, en dit na al een inspannend weekend waarop we de buitenisolatie 'Jackodur 4cm' hebben geplaatst, de isolatie zie je op de foto op het volgend bericht (hierboven)...

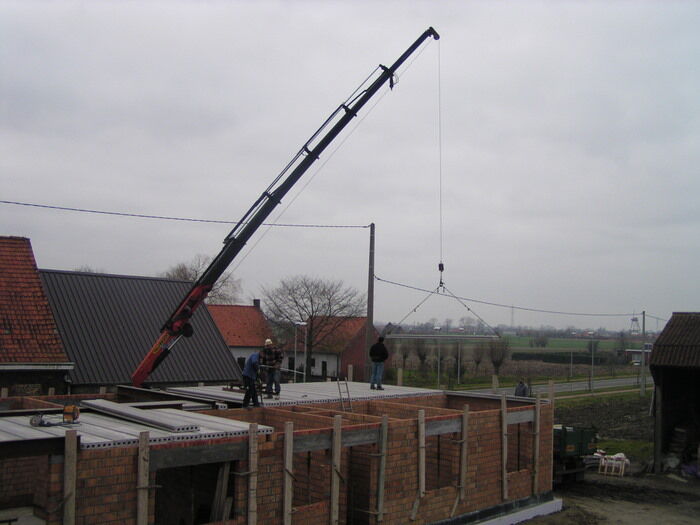

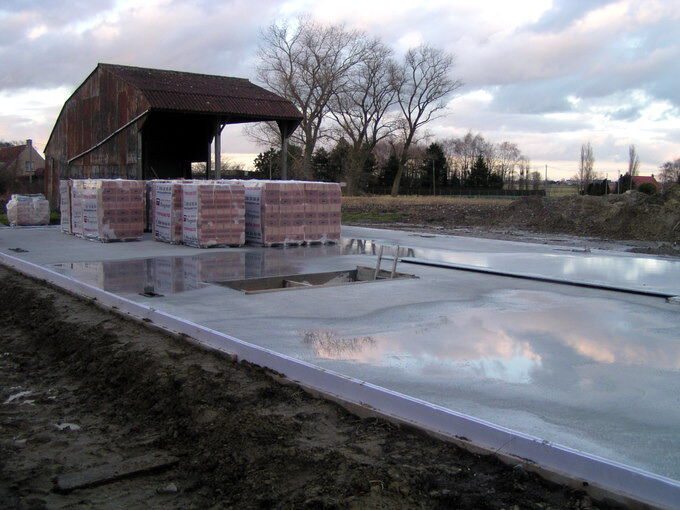

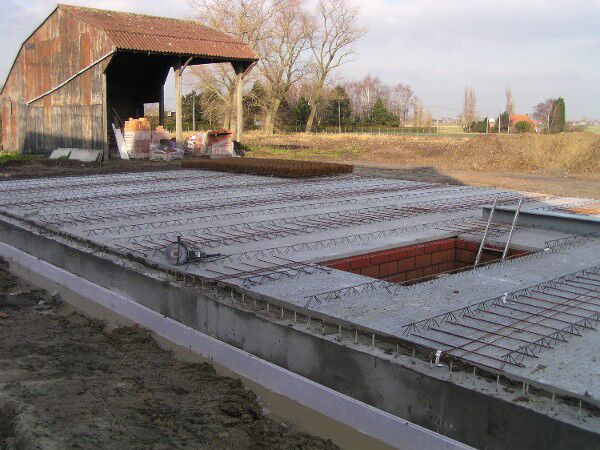

Op 14 dec worden de predallen voor op de kelder geleverd. Er komt nog een laatste isolatielaag op met een coffrage, vooraleer er 12-14cm beton wordt opgegoten...

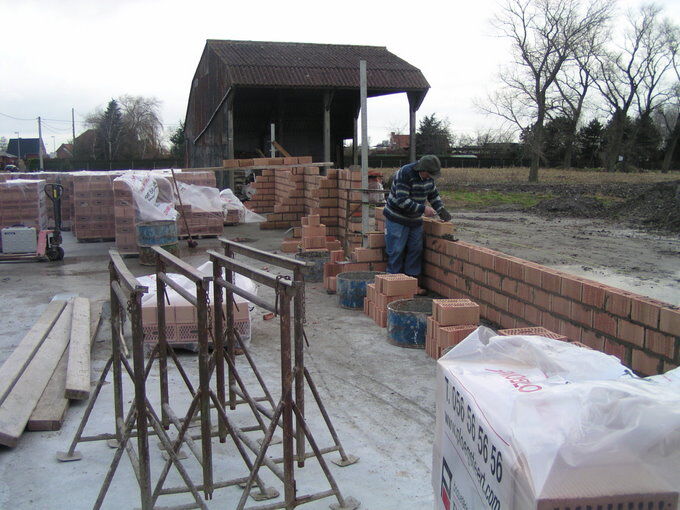

Wegens het vriesweer in de laatste week voor de kerstvakantie, wordt het gieten van de beton op de predallen uitgesteld tot maandag 7 januari. Enkele dagen daarna worden de Thermoblokken geleverd en ziet de werf er zo uit... klaar voor de grote start!!
Op 14 januari wordt er gestart met de bovenbouw. Na ongeveer een dag werken (en dienen), olv José Lannoye en Marnix ziet de werf er heel anders uit: De verste muur, één van de zijmuren en de muur aan de voorkant (tot aan de voordeur) zijn reeds gemetseld tot op een hoogte van 1,20m. Het is hard werken, maar we zien dat het vooruitgaat! Whauw...

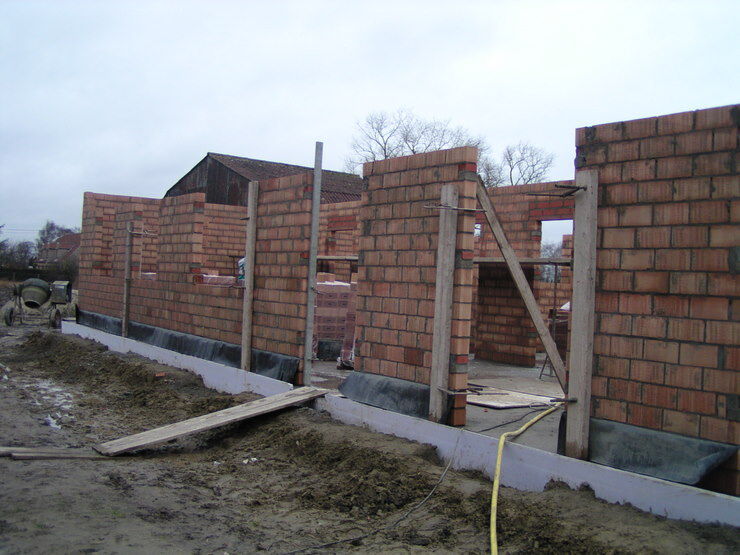

Op vrijdag 18 januari zijn de werken enorm opgeschoten: ook al wordt het werken de dinsdag gestaakt wegens te veel rukwinden (tot 100km/u), toch vorderen de werken van woensdag tem vrijdag zeer goed: de buitenmuren staan ongeveer allemaal al op een hoogte van 2,40m terwijl de één van de twee binnenmuren al tot een hoogte van 2,73m (de uiteindelijke hoogte) opgetrokken wordt. Ook in verschillende kamers is de hoogte al 1,20m. Laat ons hopen dat het zo verder mag gaan!

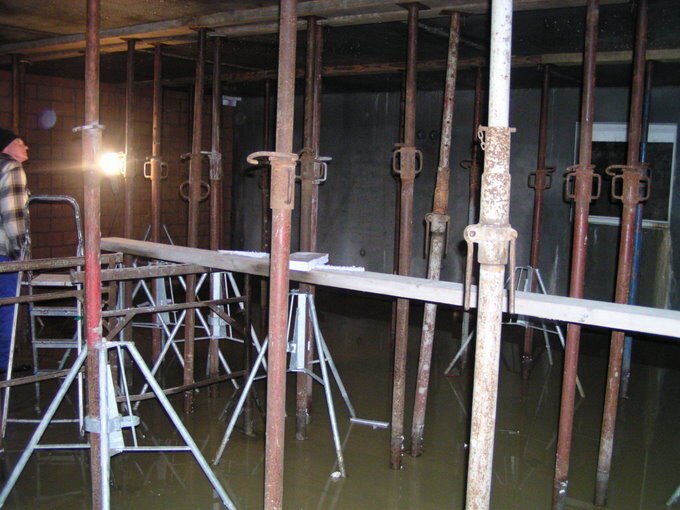

Op zaterdag 19 januari halen we de stutpalen uit de kelder weg. Een ruwe schatting van 150 stutpalen wordt weggenomen, een kannibalenwerkje... gelukkig dat er al geen 18cm water meer in de kelder staat, maar slechts nog een 3cm (wat ook nog goed is voor 6000 liter!) We hopen volgende week het water volledig te kunnen uitroeien uit de kelder!

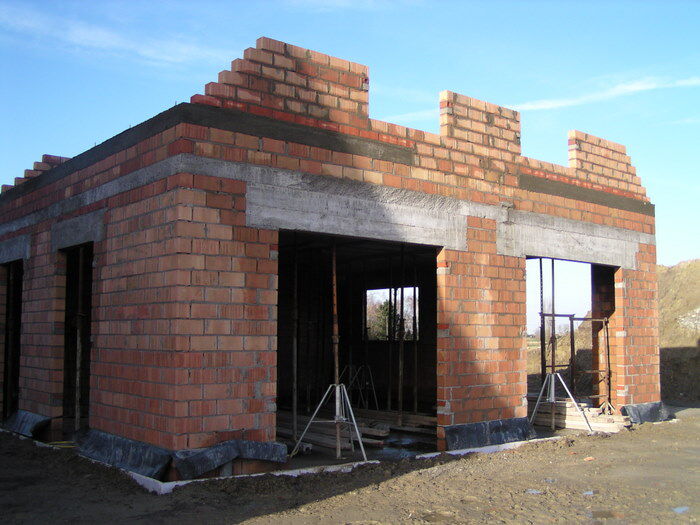

Op 23 januari ziet de werf er al weer een heel stuk gevorderd uit: de eerste lateien zijn gegoten, enkel nog de binnenmuur van aan de bureau en de kinderslaapkamers ontbreekt nog...

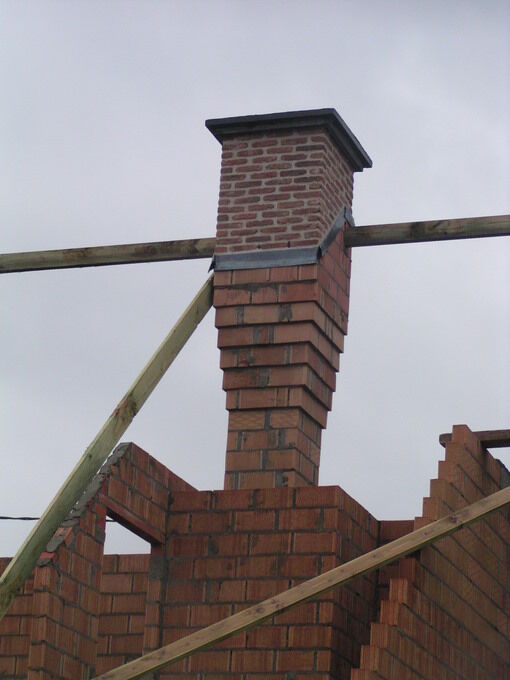

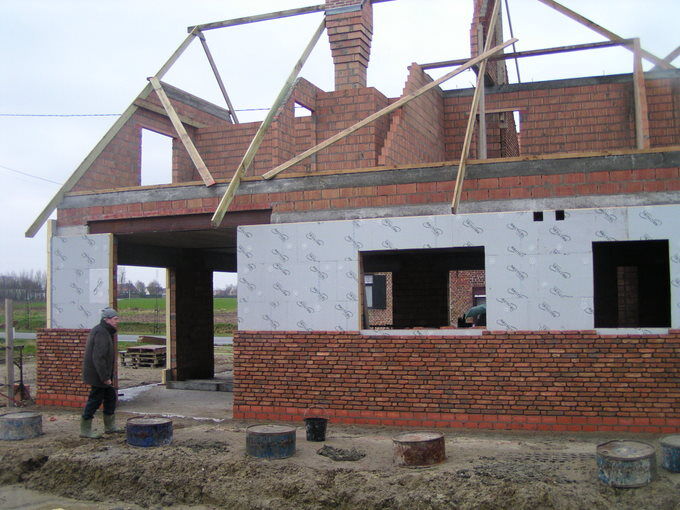

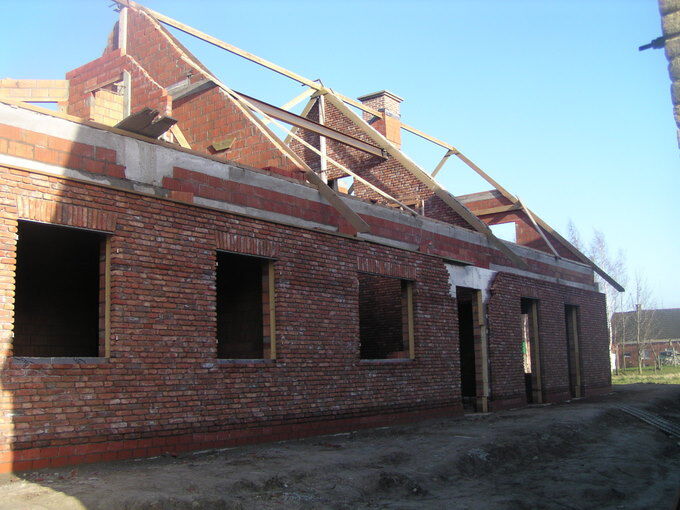

Op 4 februari rusten de metselaars een dag en is het tijd om te isoleren. Daarnaast komt ook Chris De Cloedt met enkele kompanen af om de eerste 5 koppels te slaan. Hier zie je een drietal foto's van die dag...

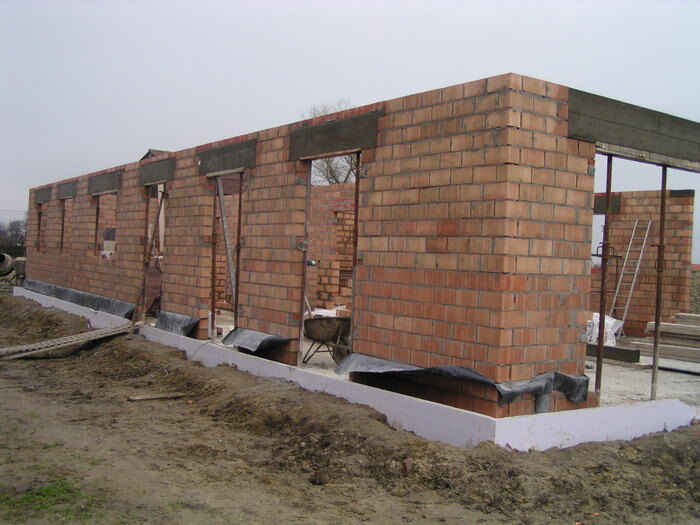

Op 8 februari zijn we weeral een stuk gevorderd met de binnenmuren op de bovenverdieping. De metselaars zullen nu evenwel een ski-pauze nemen van 10 dagen...

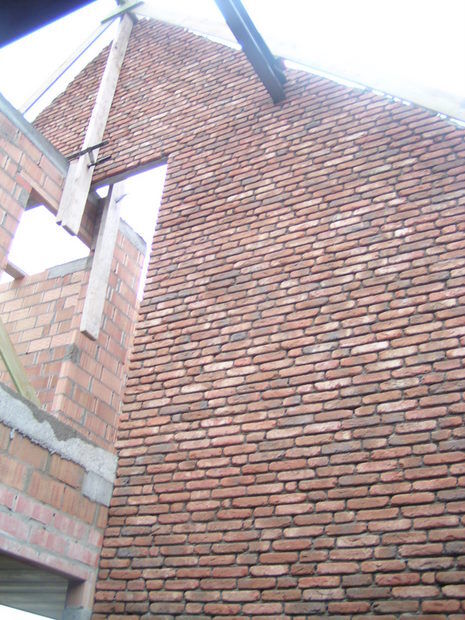

Vanaf 21 februari wordt gestart met het verwerken van facadestenen: eerst in de schoorsteen, later in een binnenmuur, tot slot ook voor de volledige kuip. Op donderdag 20 maart wordt een voorlopig eindpunt gezet: alle gevelstenen zijn gemetseld... Nu is het wachten op de kap...

Nu zelfs de voordeur uitgemetseld is, brengt de paasvakantie wat rust, alhoewel we beginnen met het afbreken van de eterniet aan de open schuur en daarnaast ook de electriciteit in de benedenverdieping uitschijven en kappen...

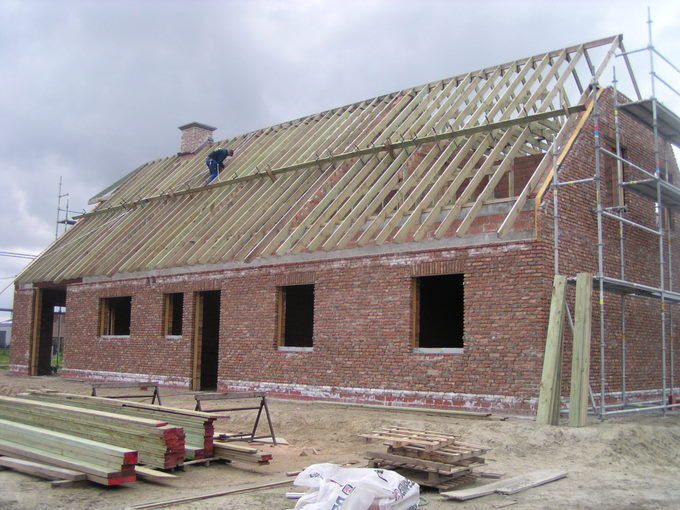

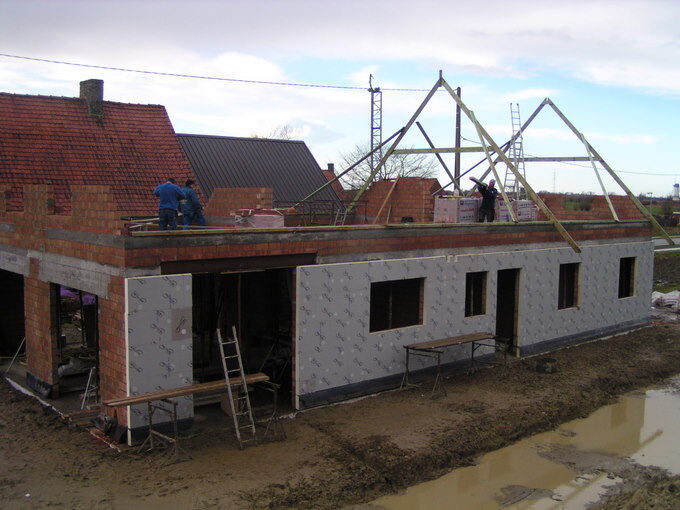

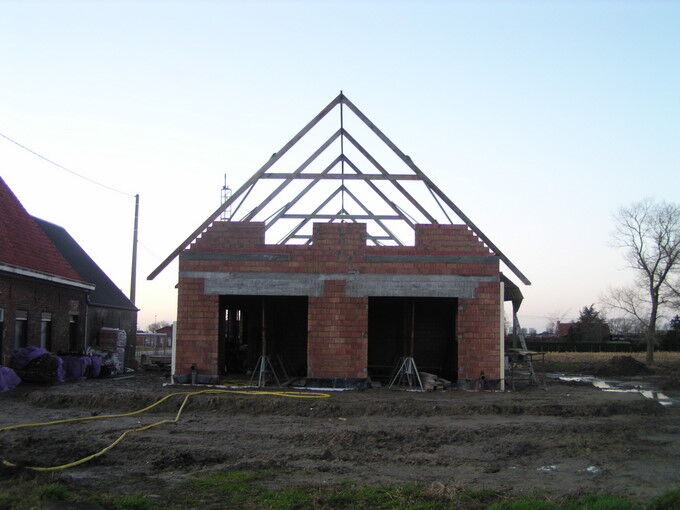

Op 23 april start Chris met de grote timmerwerken van de kap. Na een achttal werkdagen ziet de constructie er al heel goed uit. Enkel nog de staande band in ceder moet er nog aan en ook de oversteek aan de achterkant. In het pinksterweekend van 10 mei houden we ons bezig met het bevestigen van de houtbouten, het geven van enkele lagen bescherming aan de ceder en verder ook met ons houtschuurtje... Enkele impressies hieronder...

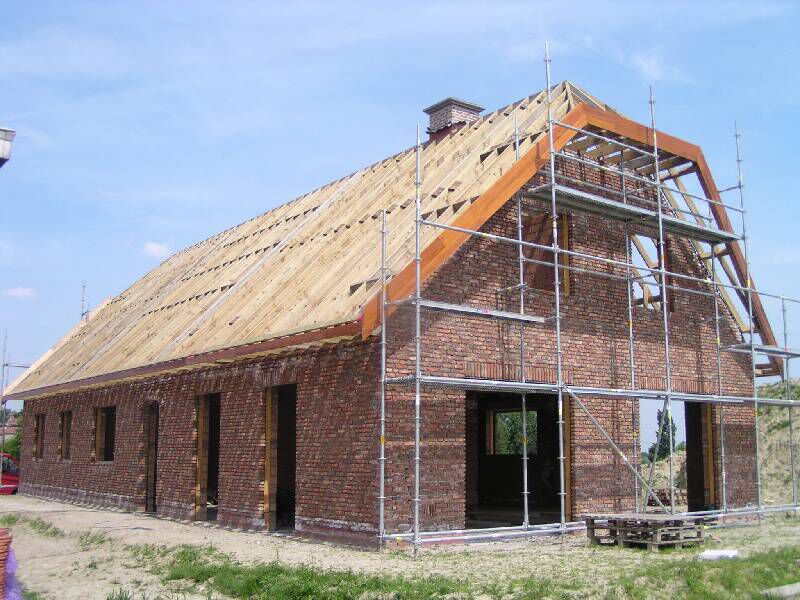

Op 21 mei beëindigt Chris met zijn equipe de kap: ook de ceder wordt als afwerking volledig gefinaliseerd wat toch wel een zeer mooi effect weergeeft... We zijn tevreden!!

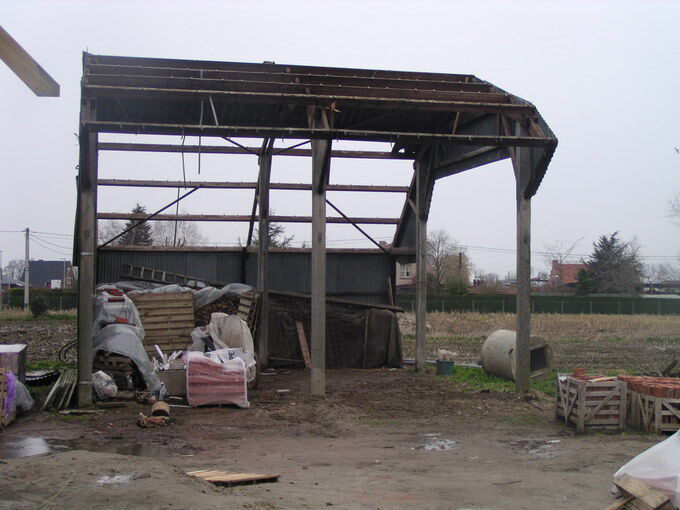

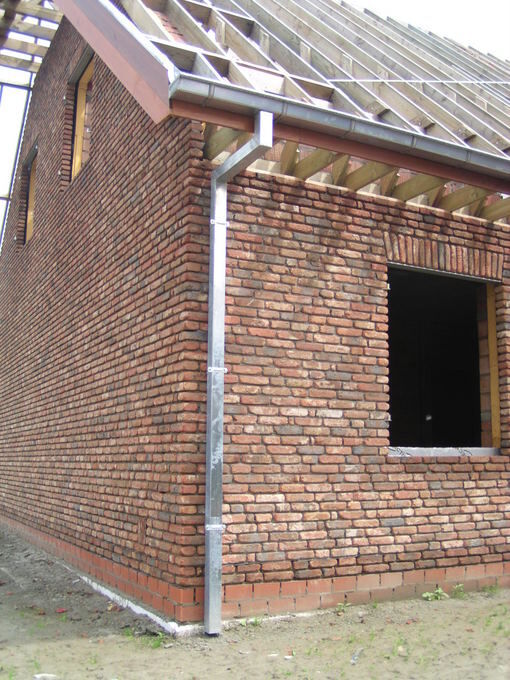

Ondertussen hangen de goten aan de kap. Ook de open schuur begint haar ware aard te tonen: de asbestplaten waren reeds een tweetal maanden verwijderd, deze keer stond het verwijderen van de metalen platen op het programma. Enkel het geraamte van betonstaken en houten draagbalken schiet nog over.
