Aanleg Zwembad Familie Praet-Wildero
Inhoud blog
  • begin oktober 2009 : plaatsen zwembadoverkapping
  • 16 juli 2009 : Lichteffect
  • 12 juli 2009 : Zwempartij
  • 06 juli 2009 : Uitsnijden stofzuigergat en skimmers
  • 06 juli 2009 : Eerste Zwempartij
  • 05 juli 2009 : Uitsnijden componenten
  • 05 juli 2009 : Gestart met vullen van zwembad
  • 03 juli 2009 : Liner Plaatsen
  • 03 juli 2009 : VloerIsolatie plaatsen
  • 02 juli 2009 : wandisolatie plaatsen
  • 27 juni 2009 : container
  • 01 juni 2009 -19 juni 2009 : klaarmaken technische installatie
  • 21 - 24 mei 2009 : Boordstenen (= Natuursteen)
  • 10 - 18 mei 2009 : Riolering
  • 09 mei 2009 : Opvullen Van De Zijkanten Met Zand
    Zoeken in blog

    Beoordeel dit blog
      Zeer goed
      Goed
      Voldoende
      Nog wat bijwerken
      Nog veel werk aan

    16-04-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.16-17 April 2009 : Trillen van beton

    Hier zie je hoe we met behulp van een trilnaald (gehuurd) de beton trillen om luchtbellen uit het beton te krijgen, daardoor wordt de beton veel steviger.




    Wel klein probleempje gehad, iets te lang op zelfde plaats getrild, daardoor is de muur kapot gesprongen.





    15-04-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.16-17 April 2009 : Opgieten van de Muren

    Donderdag begonnen rond een uur of tien, en tegen vrijdagnamiddag rond een uur of vijf was alles achter de rug.
    We hebben zelf beton gemaakt want betonpomp kon niet recht boven de muren ingieten.
    Met speciale trechter die we zelf gemaakt hadden ging alles vrij vlotjes om de beton in de wanden te gieten.
    Je kan op de foto's ook goed de versteviging van de wanden zien.








    Hier kan je mooi de betonijzers zien lopen.



    14-04-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.14 april 2009 : plaatsen verlichting, skimmers, inspuitgaten en hungprofiel


    Plaatsen Verlichting.





    Plaatsen Skimmers.




    Plaatsen Hungprofiel.





    09-04-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.09 april 2009 : Verdere opbouw blokken

    Verdere opbouw van de wanden en plaatsen van horizontale betonijzers.





    05-04-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.24 Maart 2009 - 05 April 2009: Zetten onderste laag

    De eerste blok is gezet.






    Nu verder werken aan de onderste laag, die wordt dmv cement op waterpas niveaus gebracht en zo ook vastgezet op de fundering.



    Na een paar dagen werken is de eerste laag klaar. Dit was een beetje pas en meetwerk omdat we met een niveau-verschil zitten. Vooraan gaat het 1.25 – 1.30 meter diep zijn en achteraan 1.85 – 1.90 meter diep. Daar kunnen we wel nog wat mee spelen, zo een kleine 15 cm (waterniveau).





    Het water gaat voor flink wat druk zorgen op onze wanden. Het is dus van groot belang dat de wanden goed verankerd worden in de bodem, anders kunnen wanden ontploffen door druk. Wij hebben betonijzers van 10 mm gebruikt. Deze zijn een stuk in grond geboord.

    De betonijzers worden in de blokken ook nog eens aan elkaar vastgemaakt zoals je op onderstaande foto ziet.




    23-03-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.23 Maart 2009 : Uitmeten Zwembad op Bodemplaat

    Nadat de fundering goed is uitgehard (reken toch op een week) kunnen we starten met het bouwen van de wanden/muren. We hebben dus gekozen voor polystereenblokken met hun isolerende werking en flexibiliteit (gemakkelijk op maat te zagen).



    Het is van groot belang dat de muren recht staan op zichzelf, maar ook loodrecht ten opzichte van elkaar. Om dit te realiseren moeten er wederom profielen worden gezet die perfect haaks staan. Dit vereist het nodige reken-en meetwerk, maar als je het goed doet heb je hier veel profijt van. Dus deden wij terug beroep op onze landmeter Gino.





    Aangezien wij zwembad van 9x4 meter willen hebben we de profielen zodanig gezet dat de binnenkant van het zwembad die afmetingen heeft. De profielen staan langs de buitenkant.
    Daar kwam dus wat zaagwerk bij te kijken want de polystyreenblokken zijn 67.5 cm lang en 25 cm hoog.




    20-03-2009

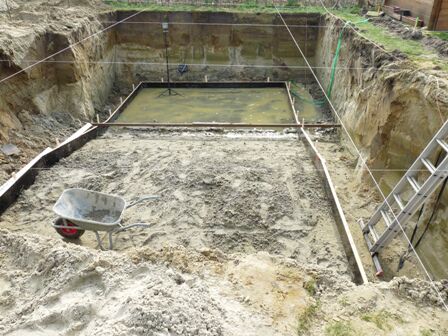

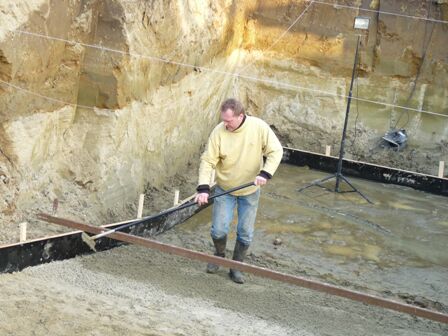

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.20 Maart 2009 : Betonplaat gieten


    Met een citypomp kwamen ze beton leveren. Die citypomp was nodig omdat een gewone pomp veel te groot is (doordat er elektriciteitsdraden boven de oprit hangen).  Ze hebben speciale beton geleverd, omdat we met helling van 20 % zitten.

    De opening die je achteraan ziet is voor de bodemuitlaat van het zwembad. (=stopsel)



    Om acht uur begonnen met pompen en tegen kwart na tien waren de werkzaamheden achter de rug.

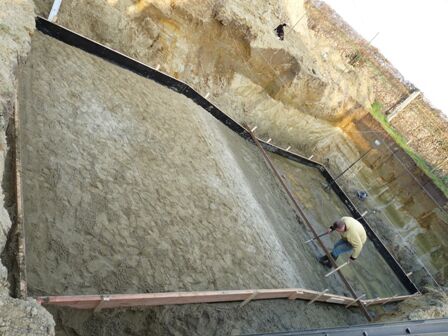

    Alles ging vlotter dan verwacht, wel trilnaald gebruikt, dan moest er zoveel niet verschept worden doordat beton dan van zijn eigen openvloeit.













    19-03-2009

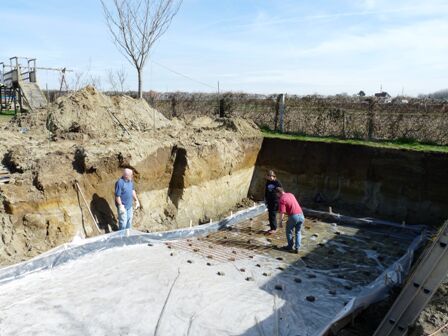

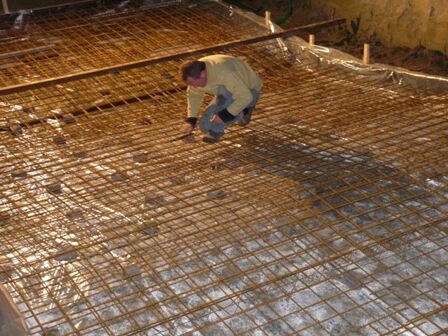

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.18 - 19 Maart 2009 : Betonijzers in bodemput


    Nu betonijzers erin plaatsen. Moeten geplooid worden voor onze helling.

    Het plaatsen zelf neemt veel tijd in beslag, is ook niet zo simpel, moet toch met drie personen zijn om dit te doen. Er moeten twee lagen inkomen (totaal 25 cm beton), gerangschikt op elkaar, met speciale ijzers ertussen.





    Dit is in het prille begin ....



    Hier is het einde bijna in zicht, eerst alles nog goed vastleggen   ....

    17-03-2009

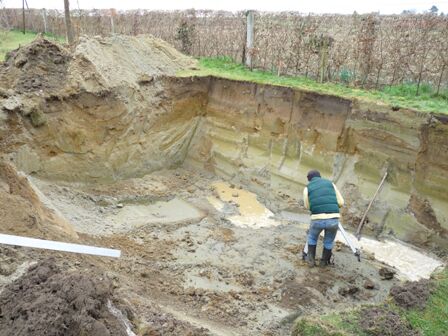

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.17 Maart 2009 : Bodemput Afmaken Met Hout


    Nu moet de bodemput klaargemaakt worden om beton in te gieten.

    We zitten met een helling van 20 % dus dat moet goed afgemeten zijn.

    Dus rondom volledig hout plaatsen, plastiek inleggen en daarna betonijzers er bovenop.








    15-03-2009

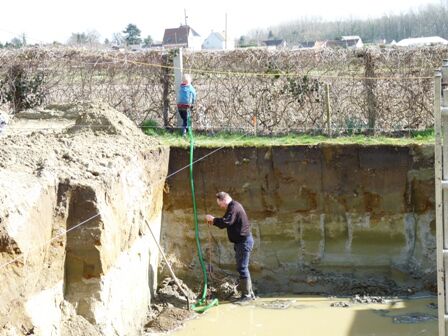

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.15 Maart 2009 : Grondwater

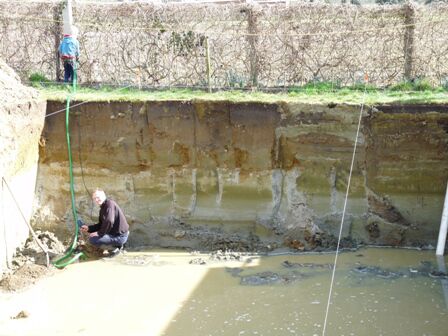

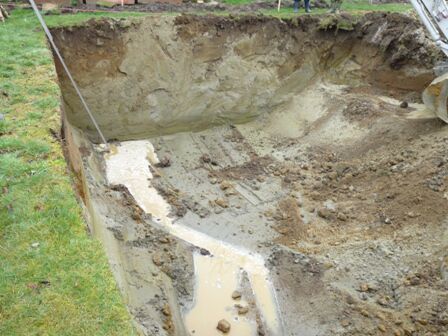

    Put is gegraven, nu nog het grondwater wegtrekken.







    Jens was grote hulp voor papa.


    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.14-15 Maart : Graafwerken en Hopen Zand

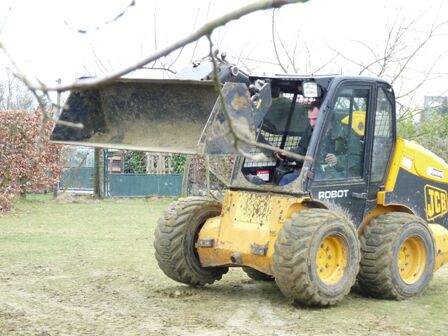

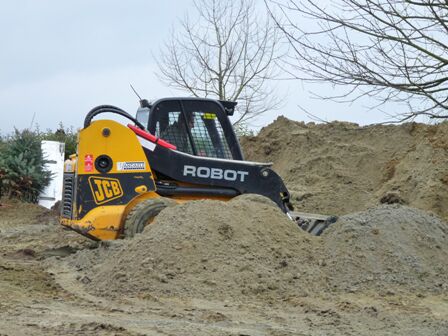

    Veel werk verzet met Bobcat ook. Zodat hopen zand hoger kwamen te liggen.

    Deze hopen zijn dan ook heel populair bij onze kinderen.

    Dat vinden ze gewoon super.


    Nonkel Arnold in actie.





    Jammer genoeg geen verloren schatten gevonden, enkel wat oude kommen en oude schoenen.




    Die bergen zand zijn in trek bij de kinderen, zie ze eens mooi poseren.




    einde in zicht

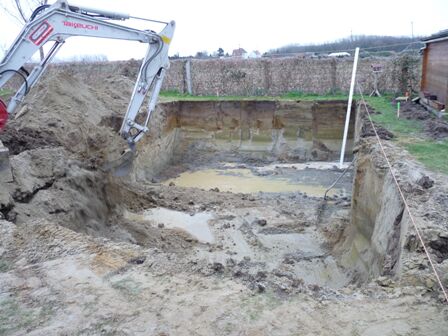

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.14-15 Maart : Uitgraven Put

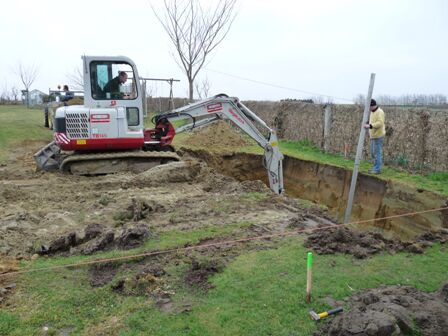

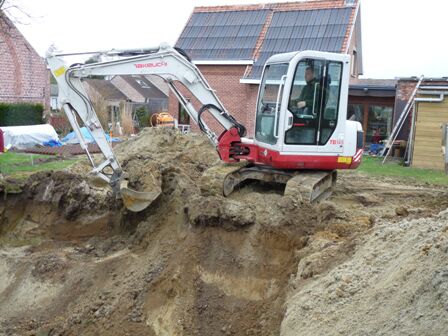

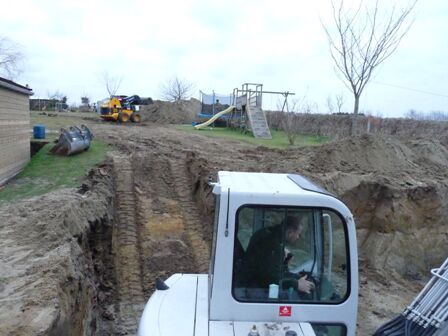

    Dus graven maar!  Jo Bruyninx is met zijn kraan en bobcat langsgeweest voor het uitgraven van de put en het verplaatsen van de grond naar achteraan de tuin. In ons
    geval moest er uiteindelijk 90 m3 worden afgevoerd.

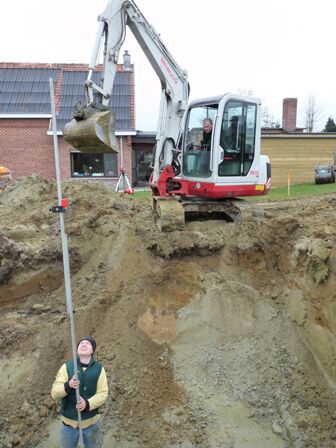

    Het graven van het gat voor het bad ging redelijk soepel, mede dankzij de paaltjes aangegeven waar de hoekpunten van het bad moesten komen, mede dankzij ervaring kraanbestuurder (Jo) en meettechnieker (Wim). Die oranje paaltjes waren wel doeltreffend want de groene paaltjes sneuvelden redelijk snel. Het is dus van belang om er tijdens het graven goed op te letten dat het gat precies op de gewenste plek komt te zitten.

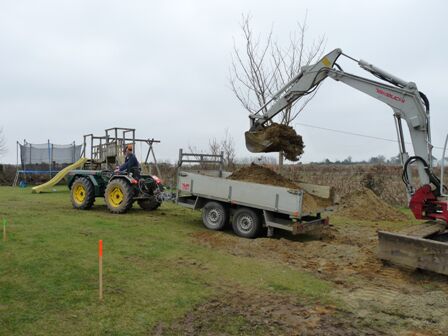

    Terwijl het gat werd gegraven was Arnold (Wim zijn broer) bezig met de aarde via Bobcat beter en hoger in hopen in de tuin te plaatsen.

    Het bad krijgt als binnenmaten 9m  x 4 m.
    Vooraan een diepte van 1.30 m en achteraan een diepte van 1.80 m, met daartussen een schuine rand.
    Dus 3 meter 1.30 m, 3 meter schuine rand en 3 meter 1.80 m diep.

    Het is een zelfbouwsysteem dat we besteld hebben in België bij Rudy.


















    11-03-2009

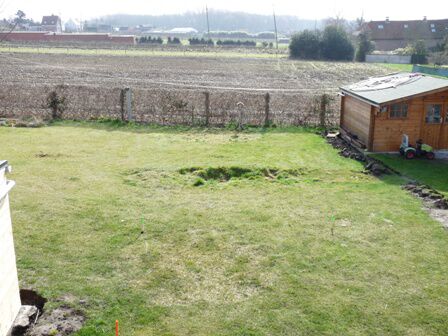

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.11 Maart 2009 : Uitmeten Zwembad

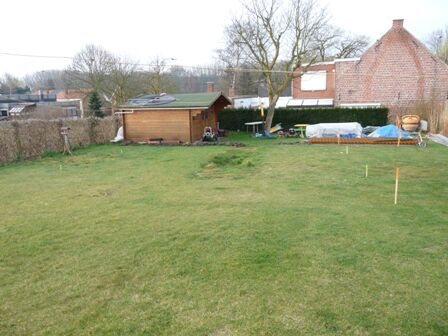

    Onze landmeter is het zwembad komen uitmeten.

    Zoals je op bijhorende foto kan zien, zijn er twee soorten stokjes geplaatst, groene en oranje. De groene zijn de afmetingen van het zwembad. En als je de oranje stokjes verlengd, kom je terug aan het groene stokje. Dit is nodig om later de bodemplaat te kunnen gieten.






    25-02-2009

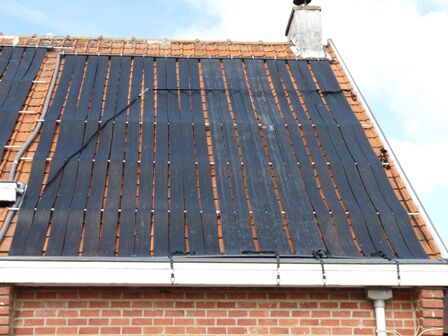

    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Eind Februari : Installeren Zonnecollectoren (EPDM)

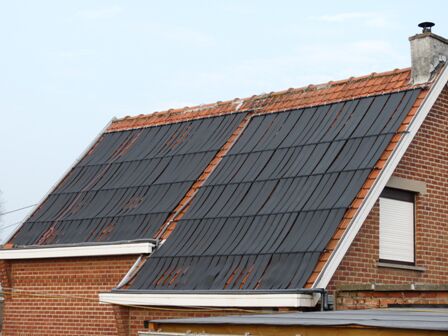

    Eind februari heeft mijn ventje de zonnepanelen op ons dak geinstalleerd.
    Dit heeft hij met behulp van dakpannen met verluchtingsgaten gedaan.

    Na de eerste storm hebben we ook beslist om toch maar buizen te leggen op dak die de epdm bij elkaar houdt, want anders kwam er van slapen niet veel in huis.

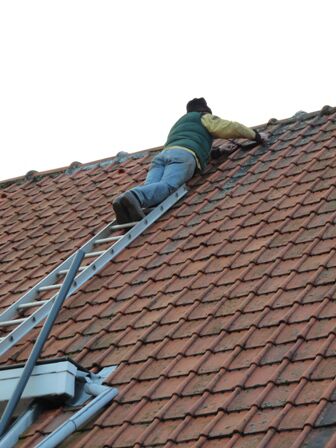

    Speciale dakpannen placeren.

    alles mooi vastleggen ...


    10-02-2009
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Begin/Midden Februari 2009 : Bestelling en Levering Eerste Deel


    Begin februari bestelling bij Rudi geplaatst.

    Dit houdt het volgende in : polystyreenblokken, feuter, zonnecollectoren (EPDM), kranen en allerhande buizen, liner, boordstenen en nog vele andere onderdelen.

    Midden februari is dan eerste Levering gebracht.  (uitgezonderd liner en boordstenen)








    16-06-2008
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Juni 2008 : Aanvraag Bouwvergunning


    Om te beginnen zijn we bij de gemeente gaan vragen of er een bouwvergunning noodzakelijk was. Het antwoord was "ja".

    Toen zijn we bij de landmeter (Gino) langsgegaan, en die heeft alle noodzakelijke plannen (oa liggingsplan en situatieplan) getekend die nodig zijn voor de aanvraag van onze bouwvergunning.


    Dan het van de gemeente meegekregen aanvraagformulier zo goed mogelijk ingevuld. Dit samen met de benodigde plannen, bijhorende foto’s en de van het internet uitgeprinte handleiding van Rudy over het bouwen van het zwembad binnengedaan op de gemeente.


    Halfweg September 2008 kregen we dan onze bouwvergunning.


    16-04-2008
    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.April 2008 : Keuze Zwembad


    We hebben een leuk huis met grote tuin. Onze droom was om een zwembad in onze tuin aan te leggen. Dit kan dan ook mooi verwarmd worden door zonnecollectoren waardoor we er heel veel geniet van gaan hebben.

    Voordat het echte werk begon hadden we al een hele weg afgelegd. Het begon met het bepalen wat voor een bad we nou eigenlijk wilde hebben.  Diverse overwegingen hebben geleid tot de keuze van het bouwkundige bad van Rudy-shop.

    Vast stond dat we een bad wilden hebben dat grotendeels dan wel helemaal in de grond zou zitten. Dan heb je de keuze tussen een kant en klaar bad, een grote polyester bak of een bouwkundig bad.

    Naar een kant en klaar bad en een grote polyster bak zijn we gaan kijken op beurzen. Het zag er wel goed uit maar de kosten zouden wel erg hoog uitvallen. Het plaatsen van het bad zou dan helemaal uitbesteed moeten worden hetgeen naast de kosten van de bak zelf een kostenverhogend effect zou hebben. Het kostenaspect was uiteindelijk de factor die de doorslag gaf bij het laten vallen van deze variant.

    Dan kom je uit bij de baden die echt gebouwd worden, helemaal van betonblokken of m.b.v. een systeem zoals wij uiteindelijk gekozen hebben met polystyreenblokken en een vulling van beton.
    Beton blokken waren te veel werk, want dan moest je die blok voor blok metsen en daarna ook nog opvullen met beton.
    Het feit dat we zelf in principe het bad wilden bouwen heeft, in combinatie met de overige voordelen, geleid tot de keuze van het bouwkundige bad met polystyreenblokken.

    Voor dit type bad zijn we via internet bij Rudy-shop gekomen. Deze is volledig gericht op verkoop via internet en bleek een bedrijf te zijn waarmee goede communicatie mogelijk was.


    Klik hier om een link te hebben waarmee u dit artikel later terug kunt lezen.Reden blog


    Deze site is ontstaan doordat het de makkelijkste en snelste manier is om geïnteresseerde familieleden en kennissen op de hoogte te houden van onze werken aan ons zelfbouwzwembad.

    Wat kan je hier verwachten :  waarom voor dit type bad gekozen, aanvragen bouwvergunning, inkoop materialen/keuze leverancier, praktische tips voor kleine problemen, enz..


    Archief per week
  • 28/09-04/10 2009
  • 13/07-19/07 2009
  • 06/07-12/07 2009
  • 29/06-05/07 2009
  • 22/06-28/06 2009
  • 15/06-21/06 2009
  • 18/05-24/05 2009
  • 04/05-10/05 2009
  • 27/04-03/05 2009
  • 13/04-19/04 2009
  • 06/04-12/04 2009
  • 30/03-05/04 2009
  • 23/03-29/03 2009
  • 16/03-22/03 2009
  • 09/03-15/03 2009
  • 23/02-01/03 2009
  • 09/02-15/02 2009
  • 16/06-22/06 2008
  • 14/04-20/04 2008

    E-mail mij

    Druk op onderstaande knop om mij te e-mailen.


    Gastenboek

    Druk op onderstaande knop om een berichtje achter te laten in mijn gastenboek


    Blog als favoriet !

    Mijn fotoboek/ Favorieten
  • Februari 2009
  • Maart 2009
  • April 2009
  • Jo Bruyninx


  • Blog tegen de wet? Klik hier.
    Gratis blog op https://www.bloggen.be - Meer blogs
