Vandaag hebben we samen met onze schrijnwerker enkele wanden gezet . Dit gaat veel sneller dan ik alleen. En ik moet men mooie hoofdje er niet over breken.

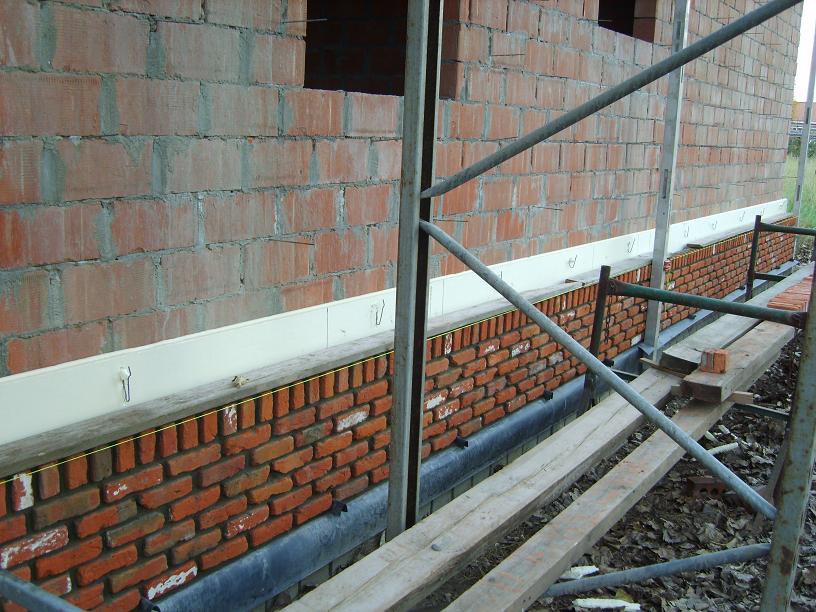

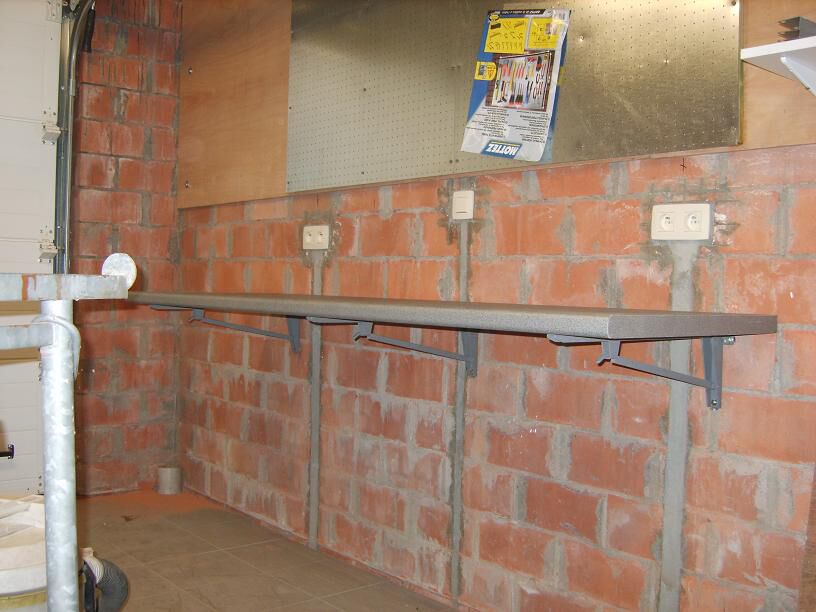

Vandaag en gisteren materiaal gaan halen en men inklapbare werkbank en rekken gemonteerd. Alles verliep vlot . Hopelijk is het praktisch ingericht. Afwachten.

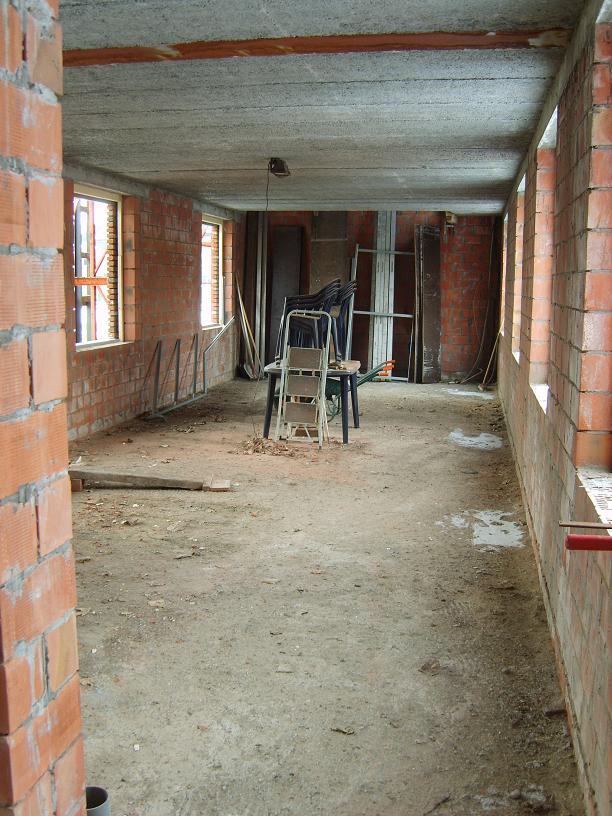

Vandaag ons isolatie geleverd en in de regen binnengezet. Doorweekt maar gelukt. Daags erna alles naar boven gebracht. 120 maal de trap op en neer maar men voetje protesteerde.

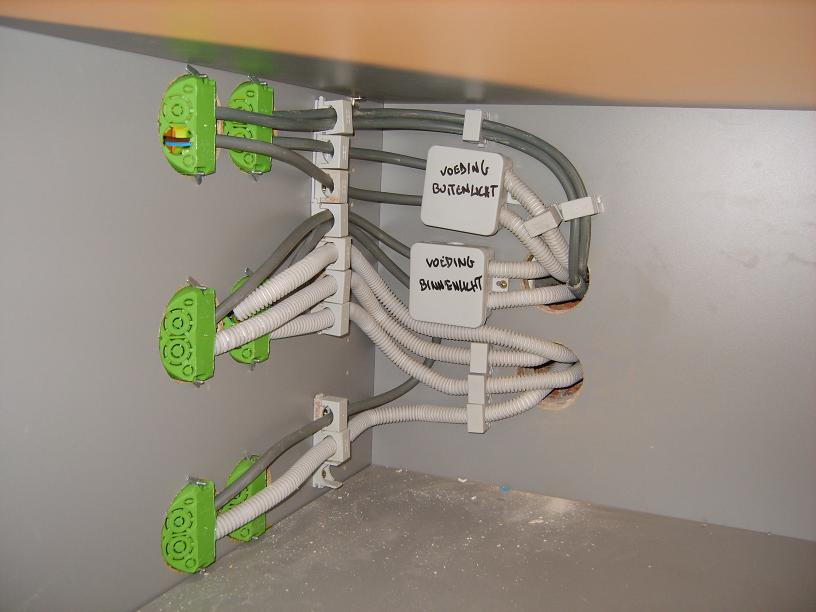

Vanavond na ons werk de schakelaars in de zijplaat van de keukenkast aangesloten zodat deze geintegreerd zitten in de kast. Vriendelijke dank aan Veta voor het maken van de gaten.
Ook de keuken staat nu maar daarvoor moeten jullie maar komen kijken.

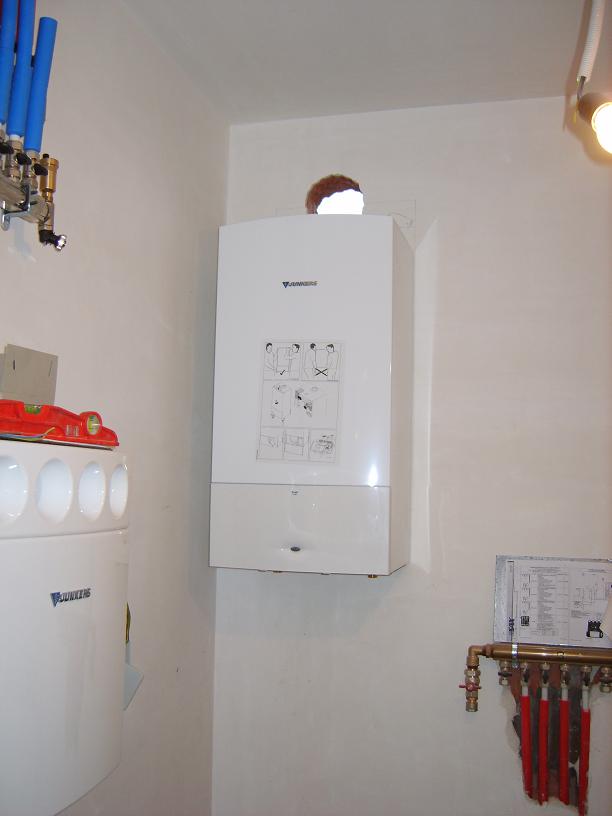

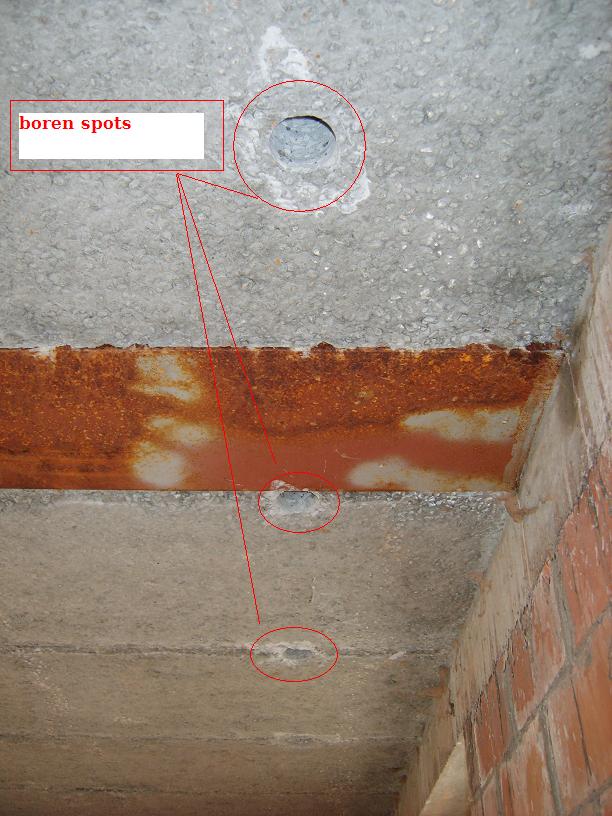

Nu reeds enige tijd bezig hoe de radiatorophangingen van ons vertikale radiators te verstevigen en we zijn eruit. Met een ijzeren plaat die chemisch word verankert.

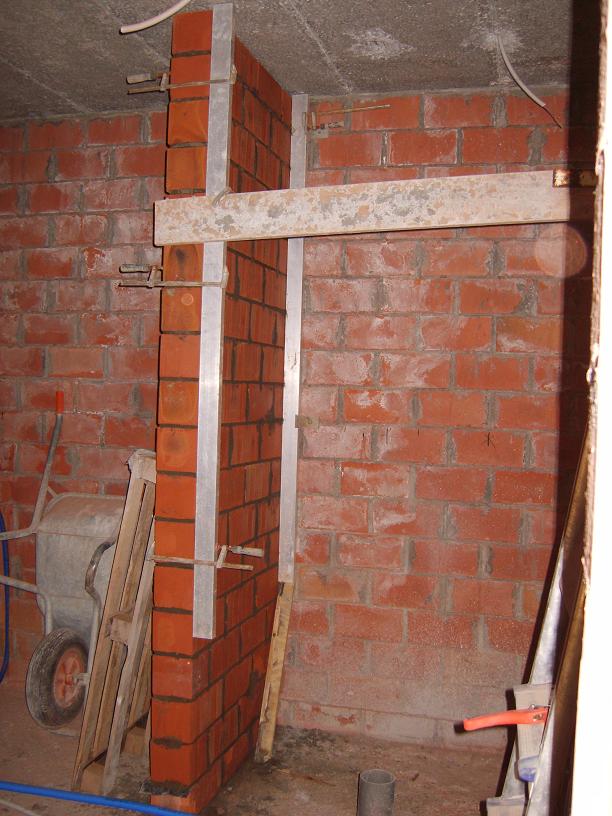

Dus na enkele weken eindelijk opgehangen enkel nog wegwerken zodat deze onzichtbaar zijn .

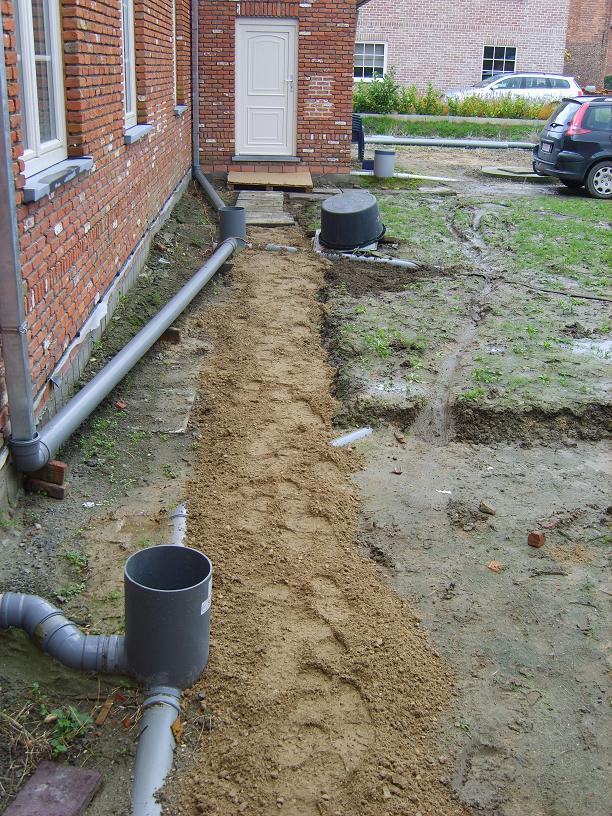

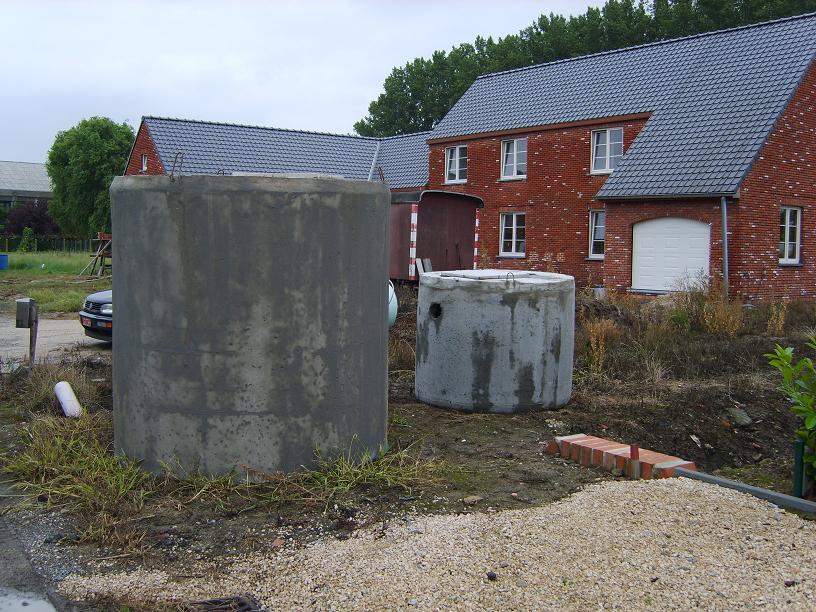

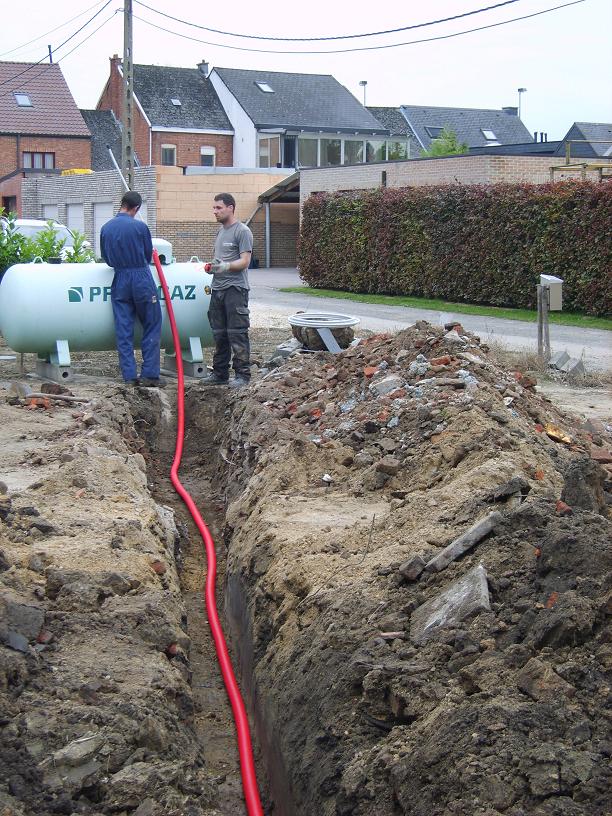

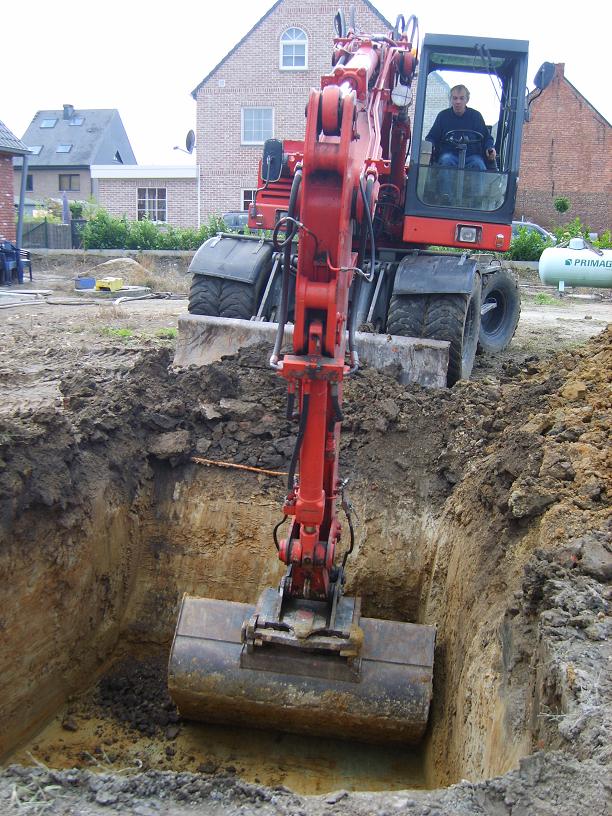

Vandaag ons afvoeren in de grond gestoken . Dan ook achter stabilisé moeten rijden om de buizen te ondervullen en verstevigen. Amaai men rugske maar alles zit erin en de voorhof ziet er helemaal anders uit.

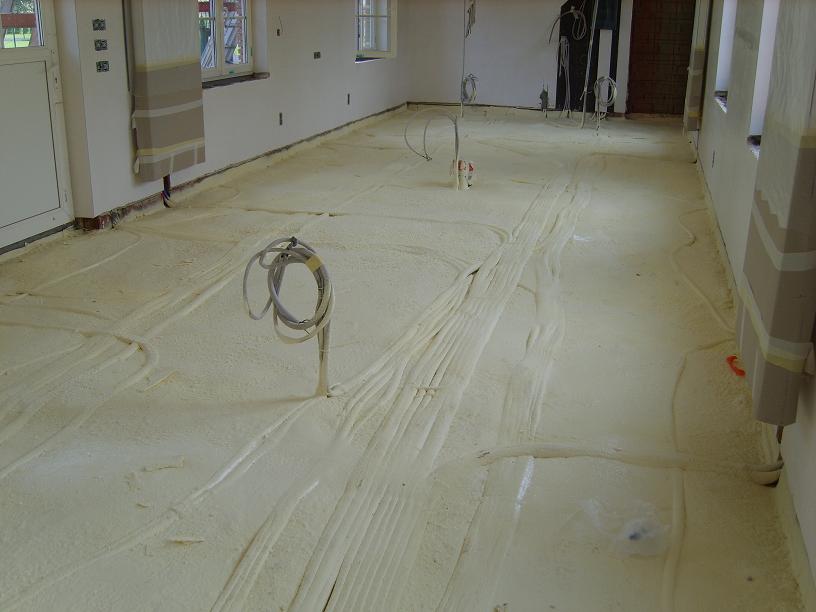

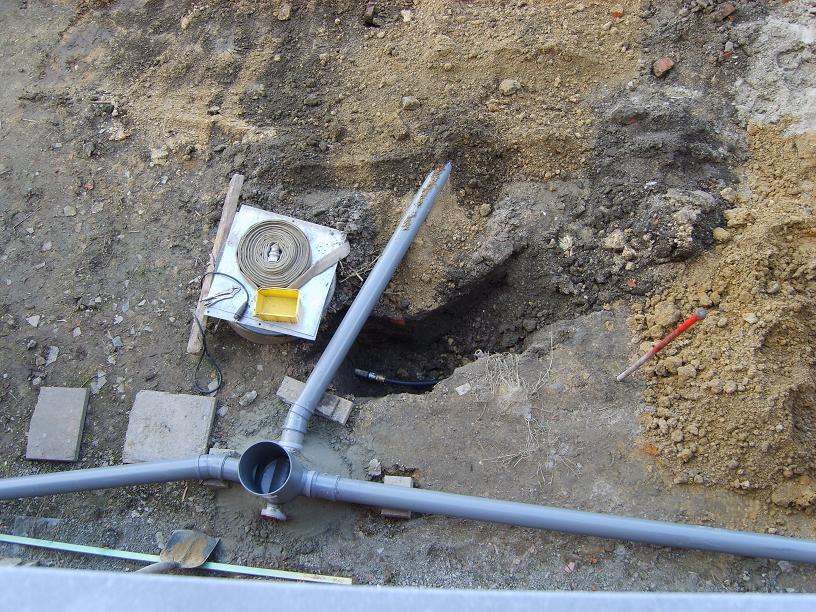

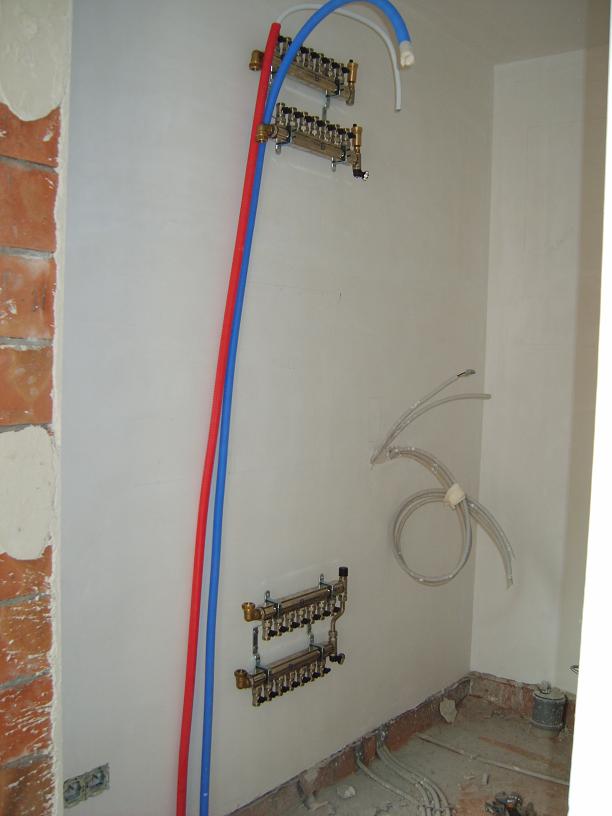

Druk bezig geweest met in de grond te wroeten. Onze Wecu- buis getrokken en beschermd met wachtbuis. Ook onze waterdarm voor regenwater recuperatie en deels geisoleerd.

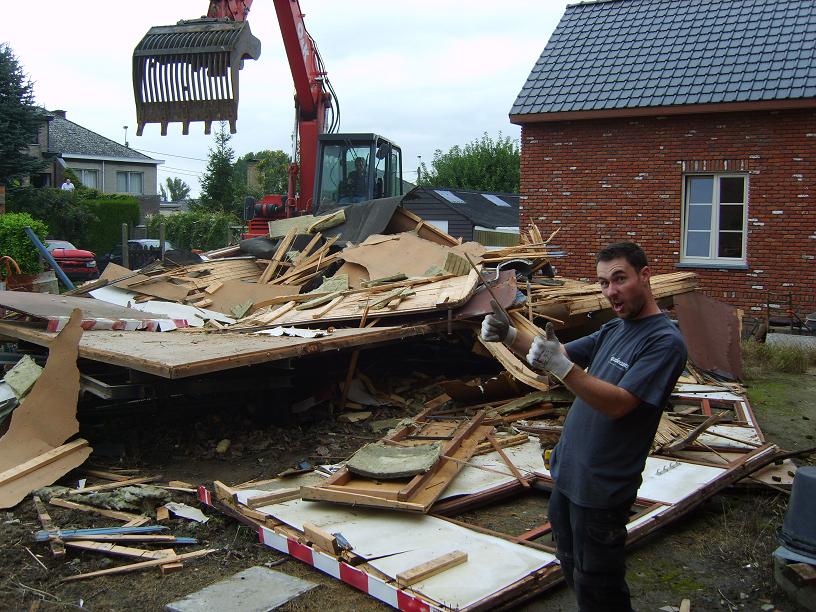

Wat een weekend. We hebben de kwak- barak afgebroken en naar het containerpark gevoerd , de tuin opgekuisd en ons putten gestoken. Met dank aan schoonouders met kraan.

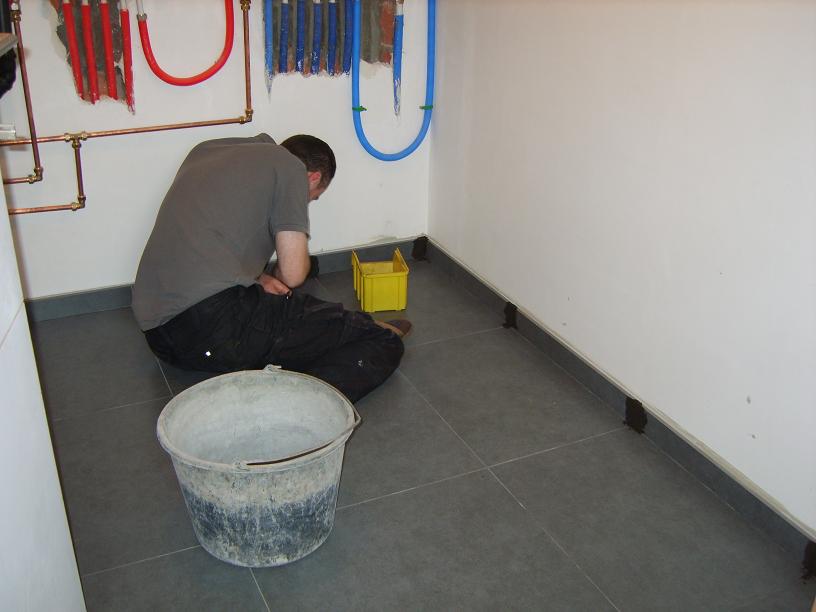

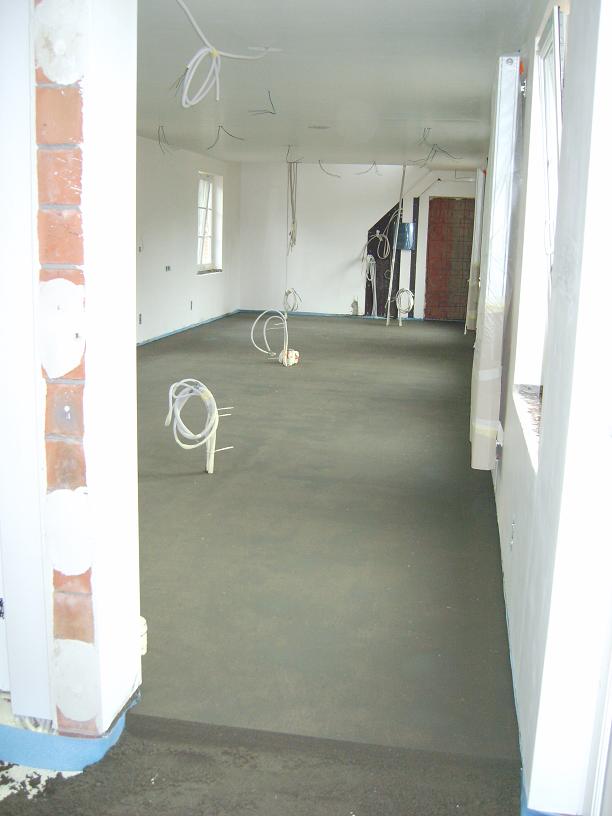

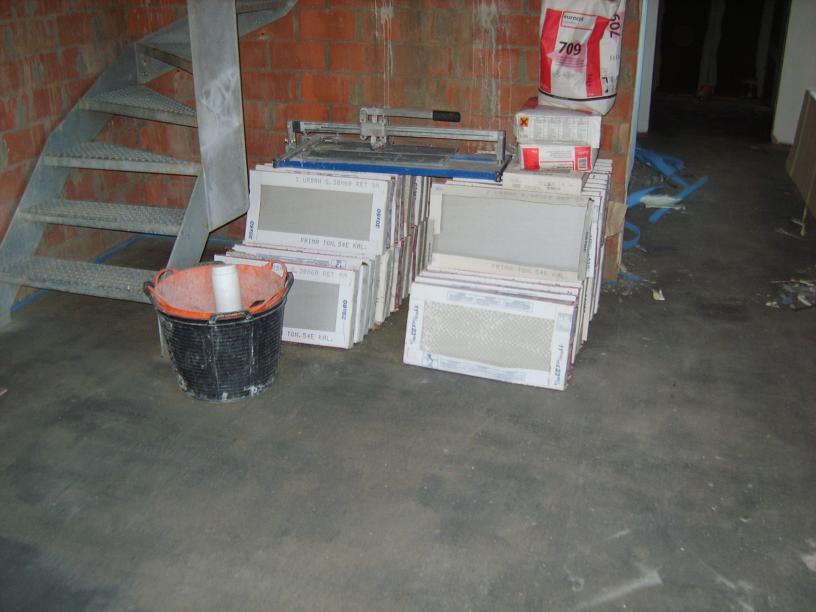

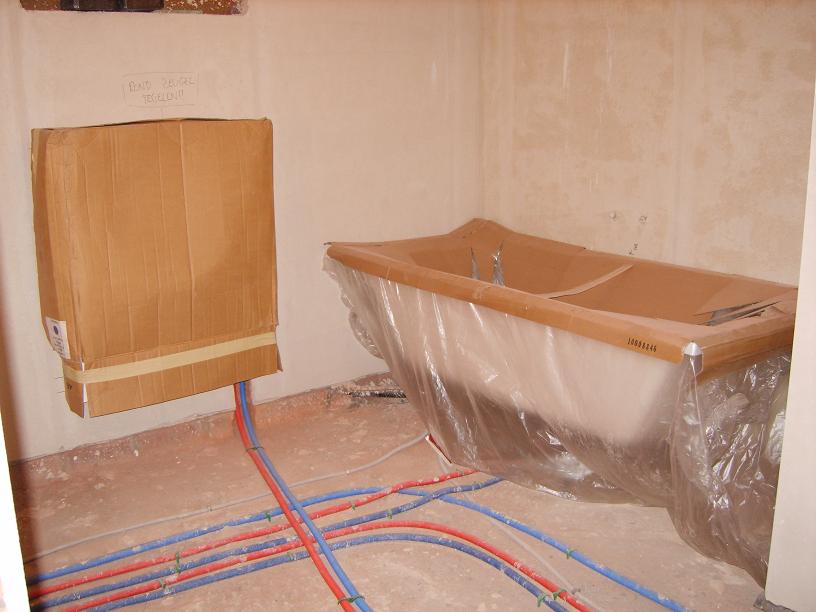

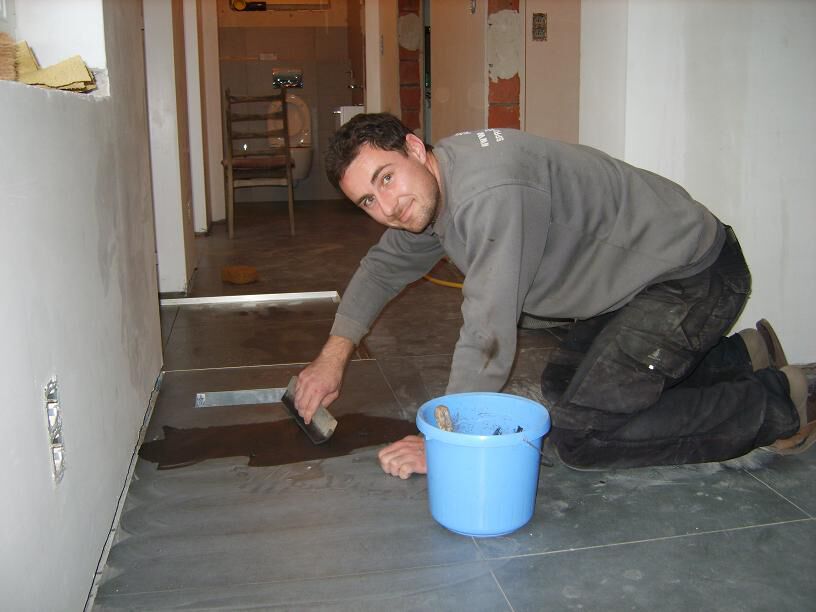

Vandaag is de vloerder al een deel van het materiaal komen afzetten en heeft de douche reeds uitgeplakt met watervaste matten. Ook heeft hij me nog enkele jobkes gegeven die een huis, tuin en keuken- prutser niet kan verprutsen of wel?
Vandaag is de chapper gestart en had teweinig chap mee voor de gehele bouw dus enkel deel beneden en de volledige boven gedaan. Maar alles lijkt Okido.
Ik heb vandaag verlof en kon zodoende ook nog een gehele dag aan de zijfaçade verder werken.
Na onze dagtaak s'avonds nog even een slagje doorgegeven en onze trap verhoogd zodat deze gelijk verdeeld zit tussen de 1e en laatste trede. Gelukkig heb ik men materiaal en heb ik niet te veel problemen gehad.
Vandaag zijn we kabouter Lui geweest en hebben enkel de wecu buis diameter 15mm voorzichtig afgerold en beschermd met een ijzeren kap tegen doorboring die we vervolgens heel vakkundig hebben aangepast om de bocht in onze leiding te volgen.
Dus Chapper kom maar af we staan klaar en wachten vol ongeduld .
Vandaag de ganse dag gestofzuigt op onze knietjes, amaai men rug, knie, ... . Gelukkig kon ik rekenen op de hulp van men schatje. En het aantal zakken viel nog mee want we hebben eerst de bouw grondig uitgeveegt ( wel 25 emmers zand en steentjes ).

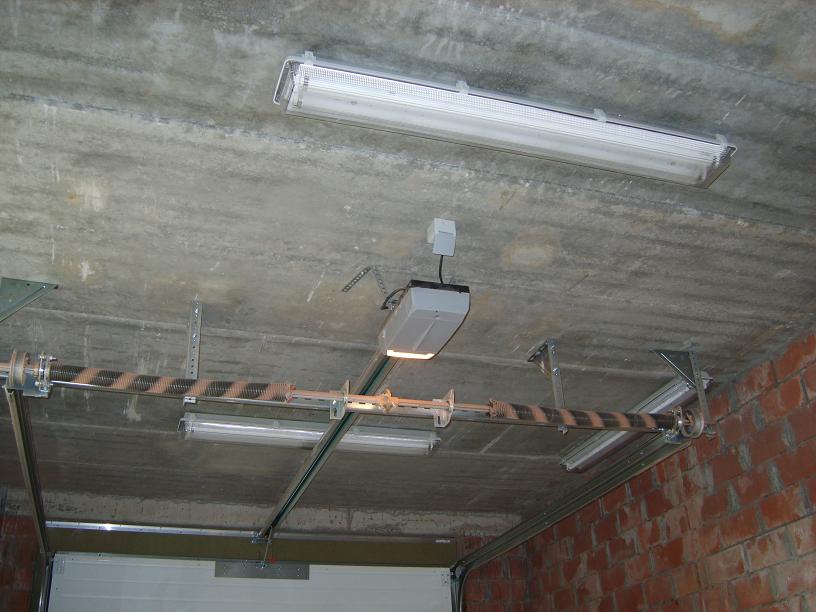

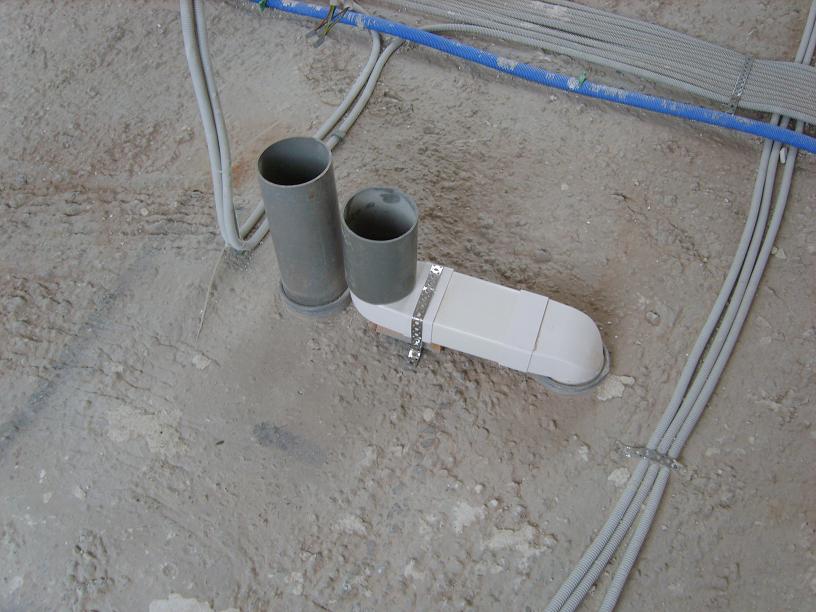

Vandaag de doorgang naar de garage langs 1 zijde ingeslepen zodat we deze later snel kunnen openen. Ook hebben we de luchttoevoer voor ons inbouwcassette verlegt en de boven geborsteld.

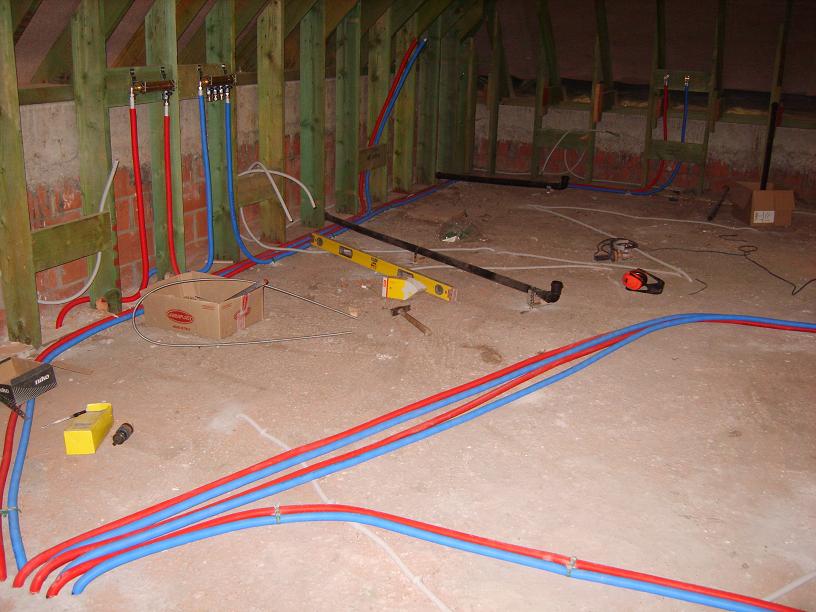

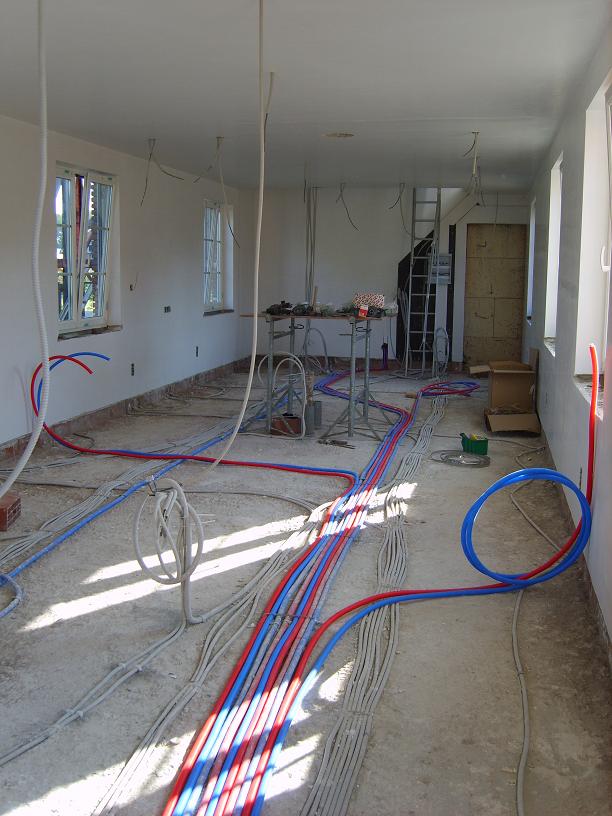

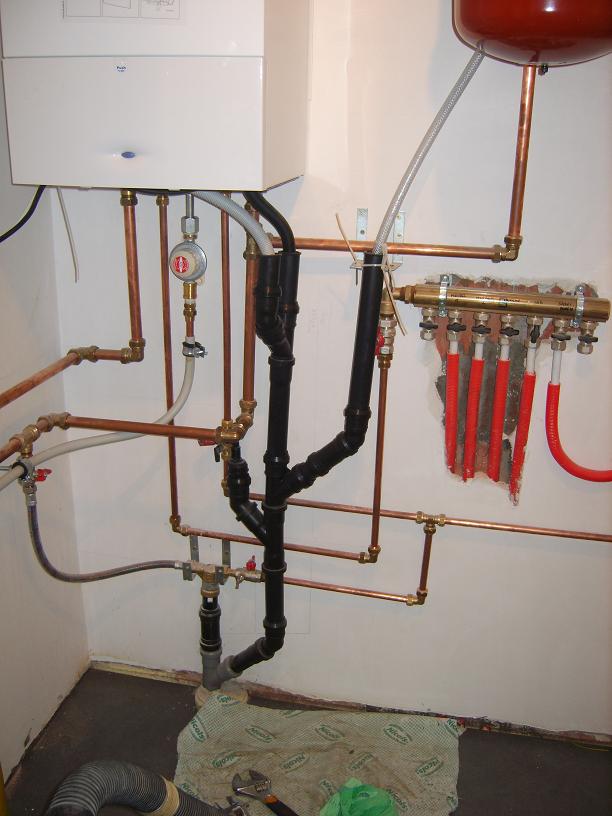

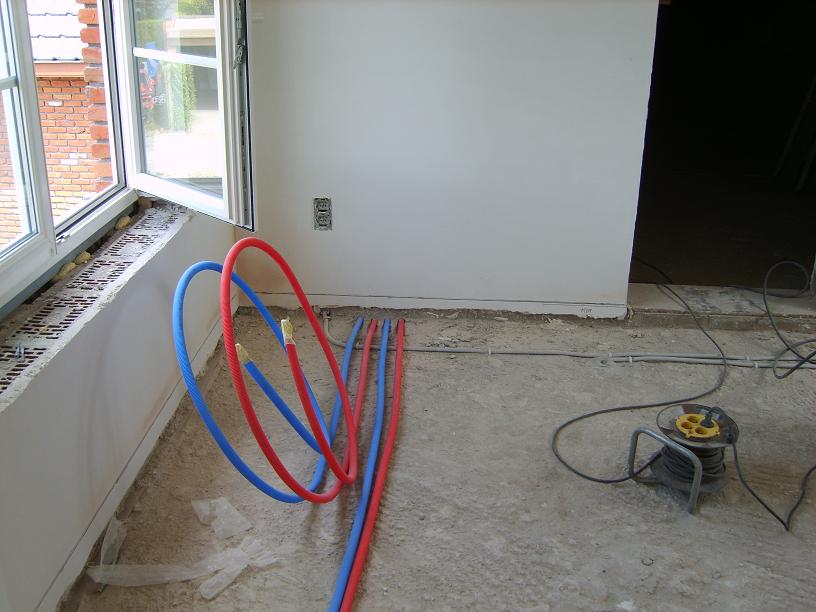

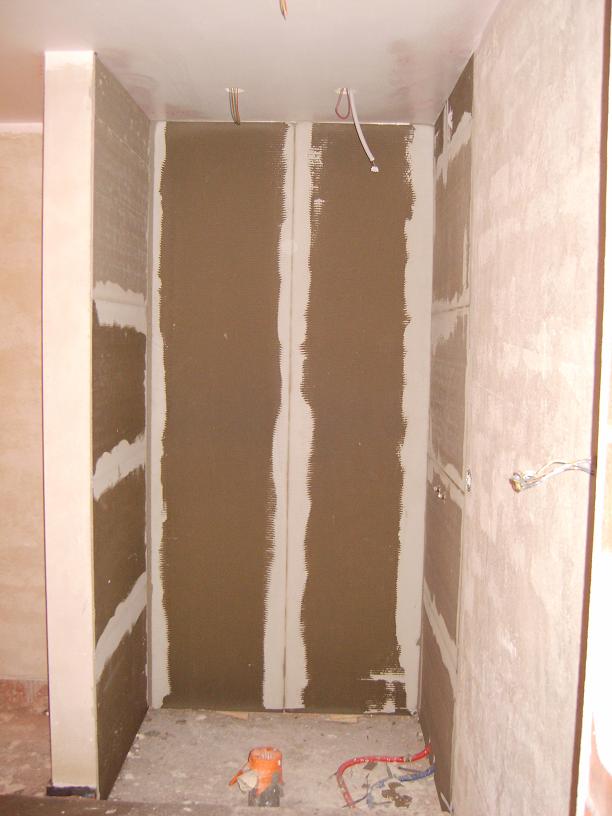

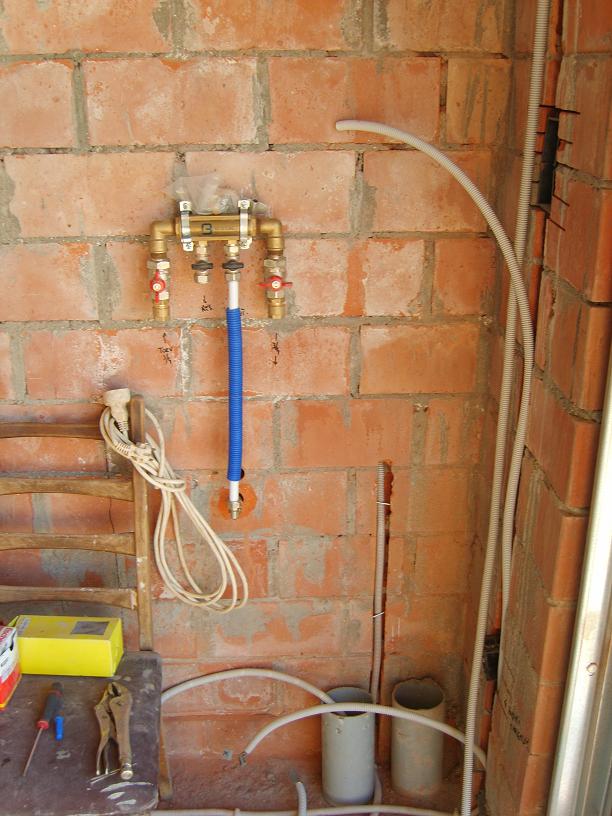

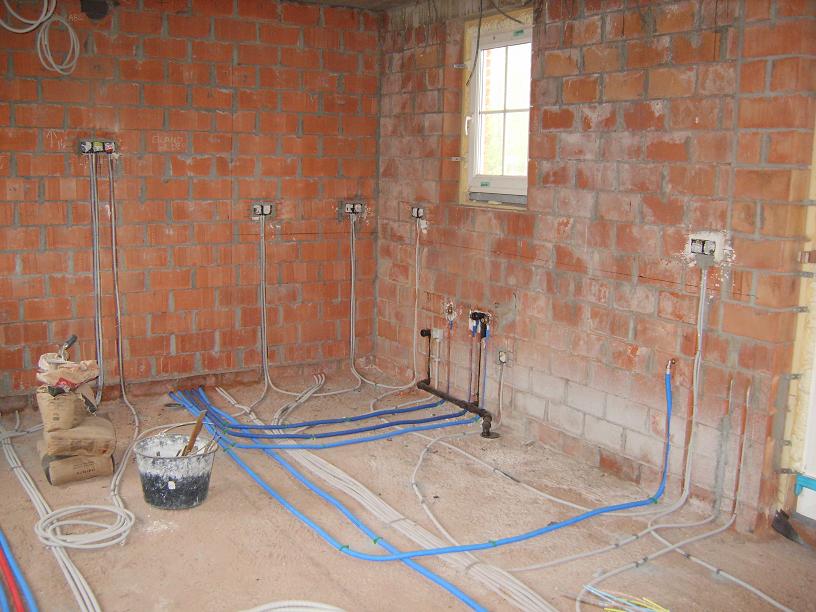

Vandaag men sanitaire leidingen , collector, afvoer en cv boven afgewerkt terwijl katrien het plaksel aan het afschieten was. Gelukkig niet te veel miserie .

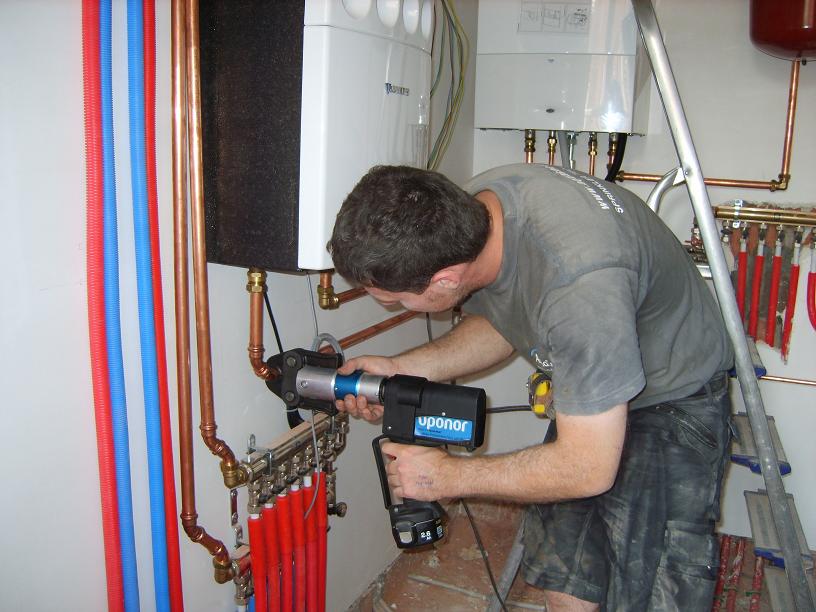

Dit weekend druk bezig geweest met het bekijken en op maat snijden, monteren van onze boiler aansluitingen. Gelukkig heb ik van men leverancier een montageschets gekregen zodat het een eitje was om alles juist te monteren.
Vandaag nijpen van de knelkoppelingen met tang die ik mag lenen van men leverancier. Amaai dit is een piece op cake tov die vijskoppelingen.

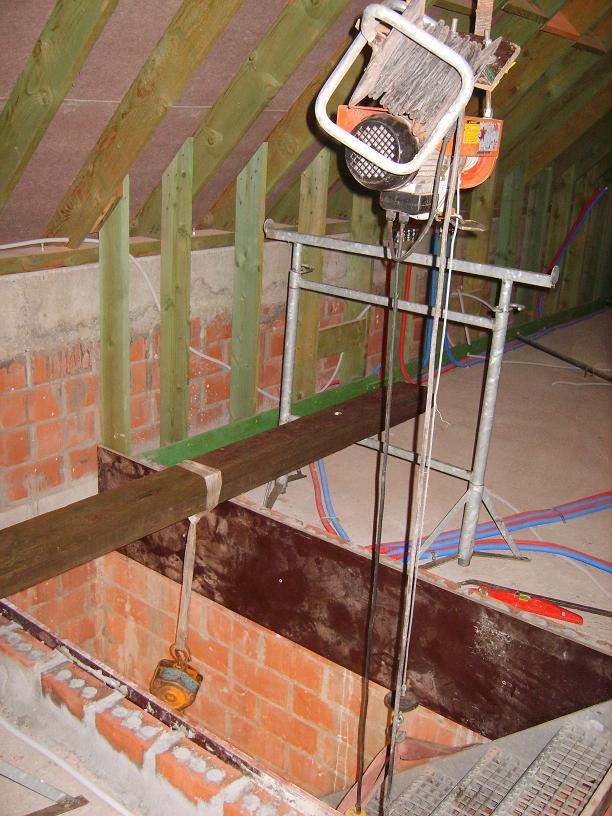

Vandaag deze morgen gestart voor dag en dauw om men brander op te hangen en helaas de tijd uit het oog verloren dus Telaat op men werk. Gelukkig geen problemen met het monteren dankzij een bijgeleverd plan met te boren gaten.
Vandaag hebben we ons geamuseerd om de garage leeg te halen om aan de electriciteit te kunnen starten enz . Zwaar werk maar met de hulp van onze schoonmoeder Martine en vrouwtje katrien vlotte alles als een fluitje van een cent.
We hebben een brief ontvangen van het stad op donderdag 17/6 dat ze maandag 21/6 starten met de betonplaat voor ons straat uit te schieten. Helaas na een telefoontje met de conducteur van het stad bleek dat ze maandag effectief starten dus konden we onze levering van radiatoren en brander uitstellen naar een latere datum ( aanvankelijk 10 werkdagen ).
We waren donderdag 24/6 eer ze effectief begonnen en op 5/7 hebben ze eindelijk beton gegoten. Dus nog altijd geen materiaal voor cv geleverd. BEDANKT STAD DENDERMONDE !!!!!
Na opnieuw telefonisch contact met de conducteur blijkt dat ze vrijdag 9/7 een ijzeren plaat op de beton gaan leggen zodat we hopelijk in straat kunnen.

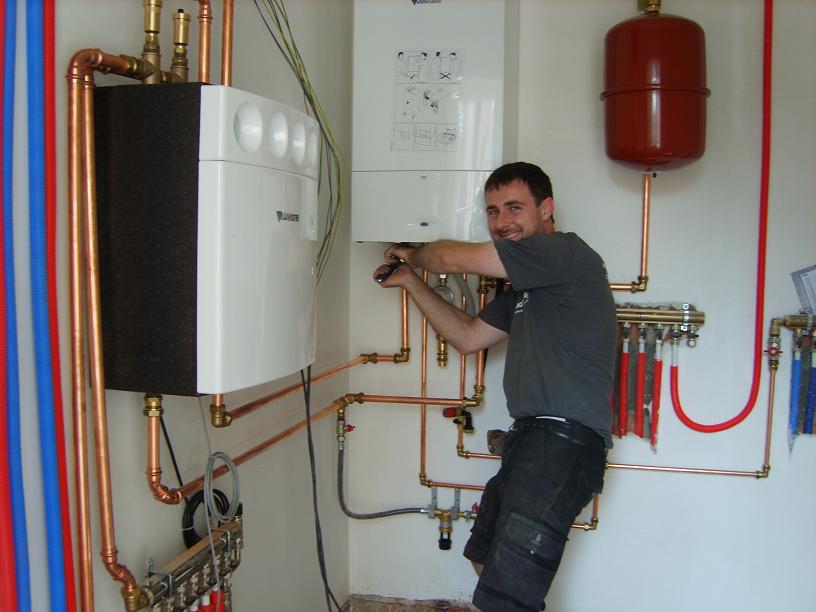

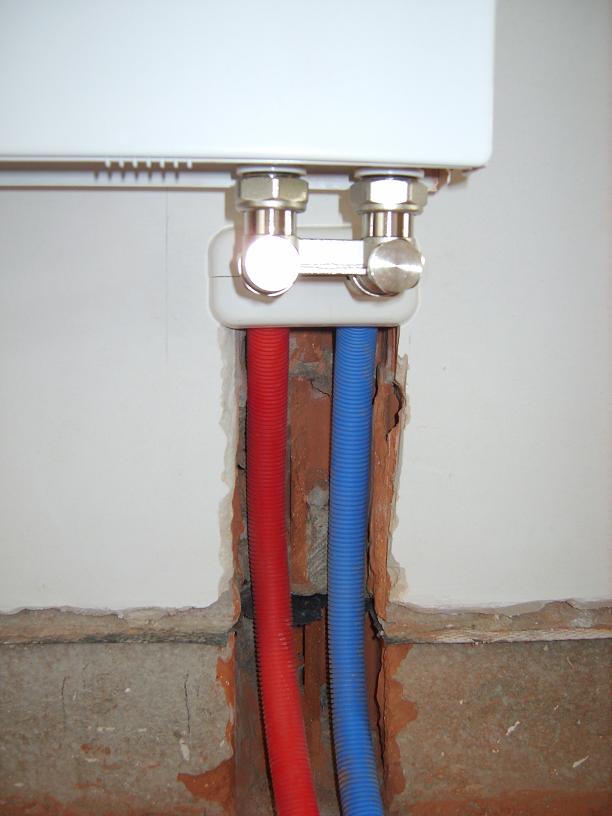

We zijn dan maar aan onze cv begonnen met een deel van de bestelling die we zelf hebben afgehaald uit pure noodzaak. We hebben onze brander en module uitgetekend ( wegens gebrek aan ) en kunnen eindelijk ons collectors samenstellen en ophangen met de nodige ontluchters en overdrukbeveiligingen.

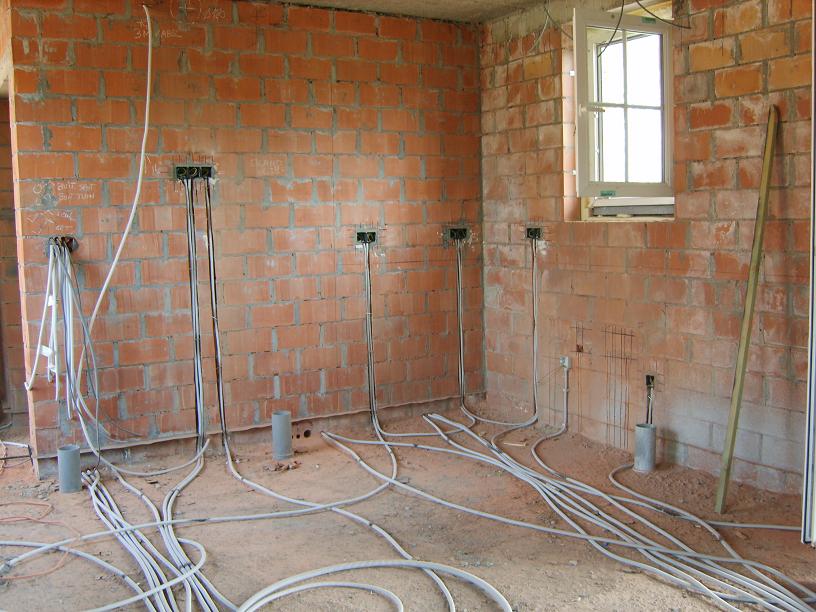

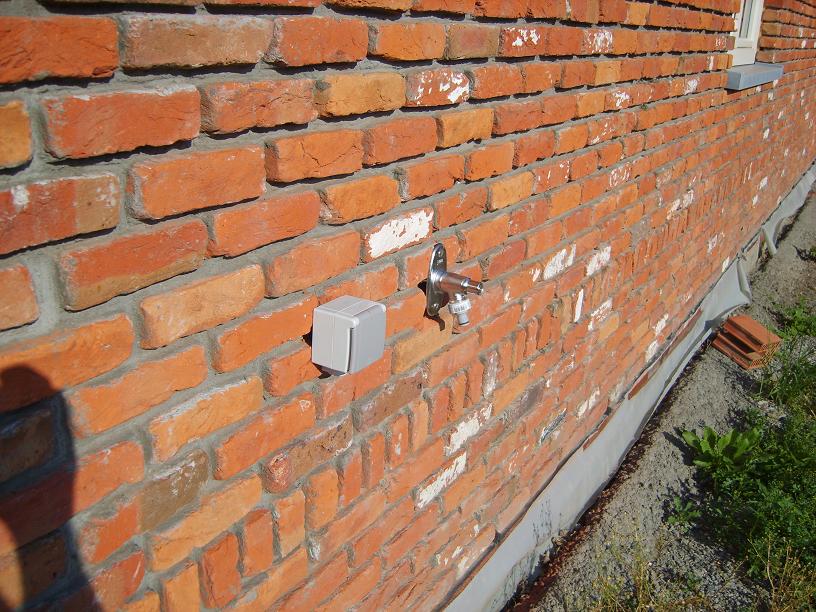

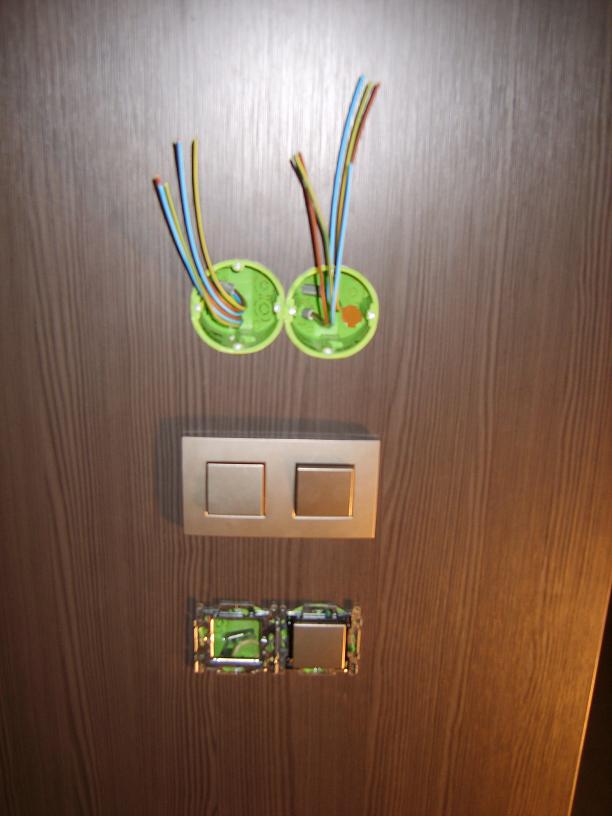

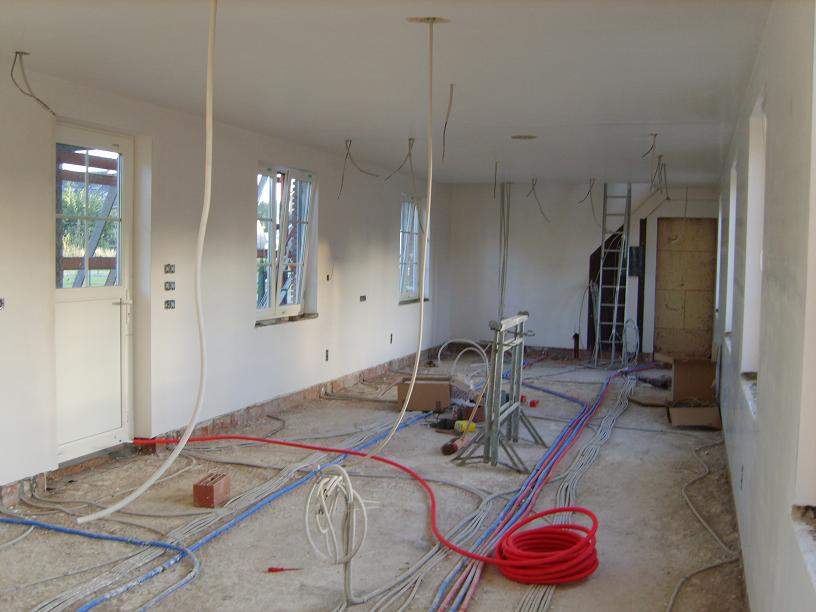

We zijn reeds enkele dagen de eli aan het afwerken . De kast, lichtpunten , schakelaars en stopct aansluiten , ... . Nu alles is afgewerkt kunnen we overgaan naar de volgende zaken.

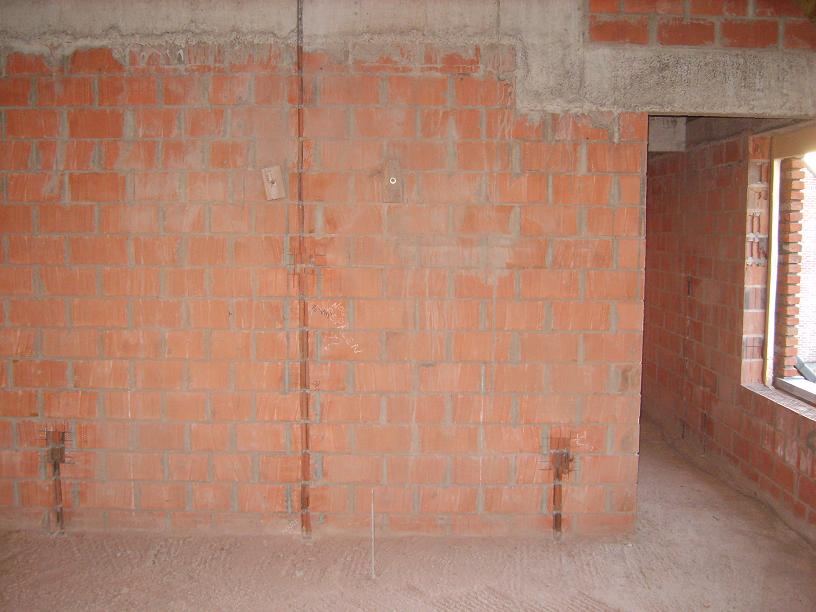

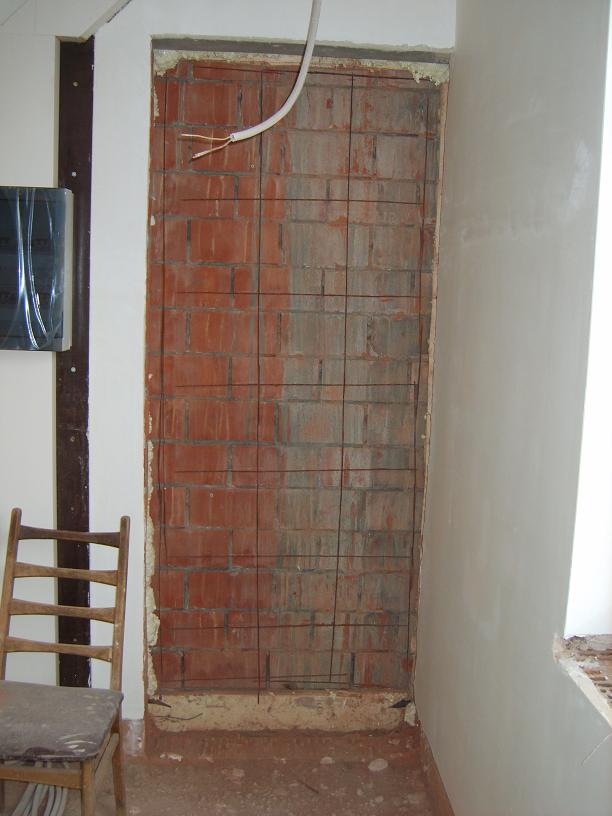

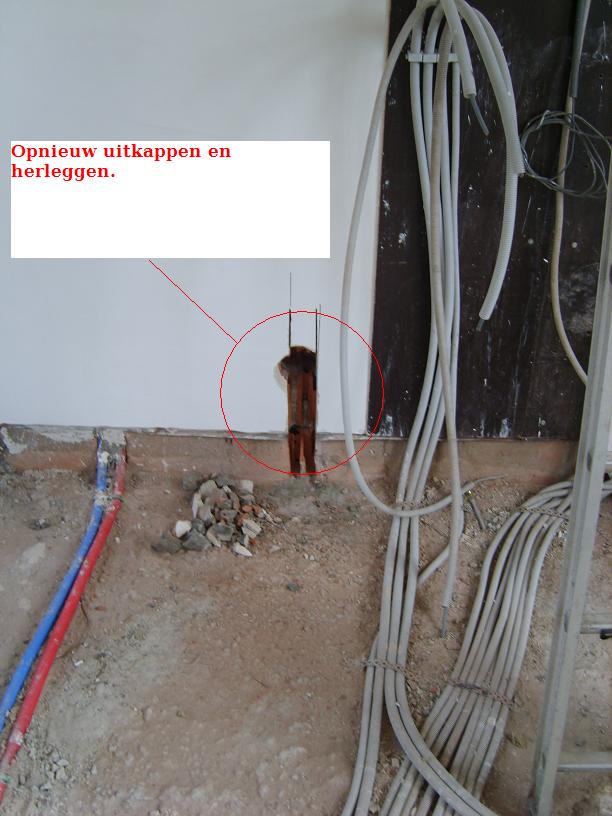

Vandaag vast gesteld dat er een leiding van onze radiatoren uit de bestaande garage is ingedrukt. Gelukkig was het niet degene die 1 volledig verdiep is ingeplakt maar degene die beneden door de muur zit.
Door er eens stevig in te vliegen hebben we helaas onze polzen overbelast waardoor we 2 weken out waren . Zware ontstekingsremmers nemen en afwachten en rustig houden.
Vandaag heeft men schoonvader onze ex-bos eens gefreesd om het onkruid te verdelgen op ecologische wijze. Alvast dank bij voorbaat dat bespaard sproeistof en werk voor ondergetekende.
Gisteren een hoop tegelhandels afgedaan en nu wachten op de staaltjes zodat we deze kunnen bekijken in dag/nacht en ander licht. Vandaag de stellingen en stijlen gezet aan ons zijfaçade. Amaai dat was warm !! en verbrand !!

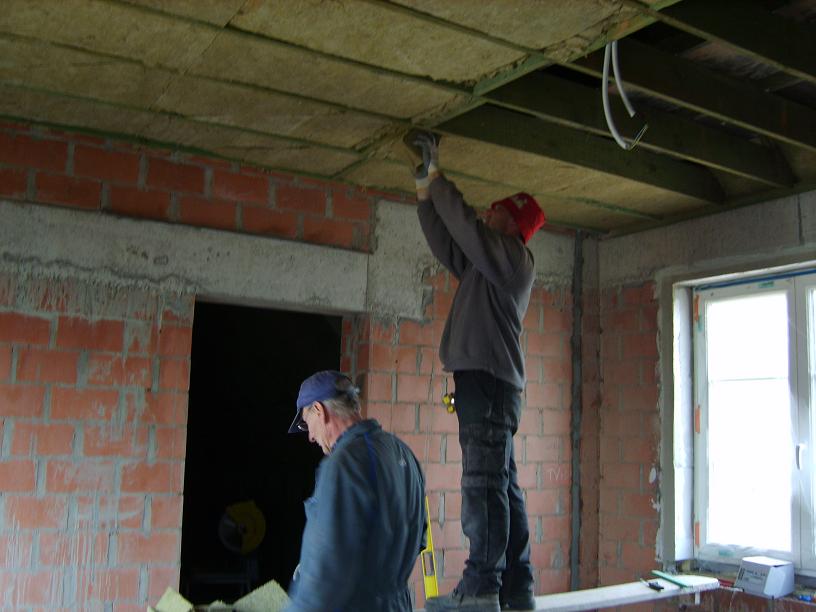

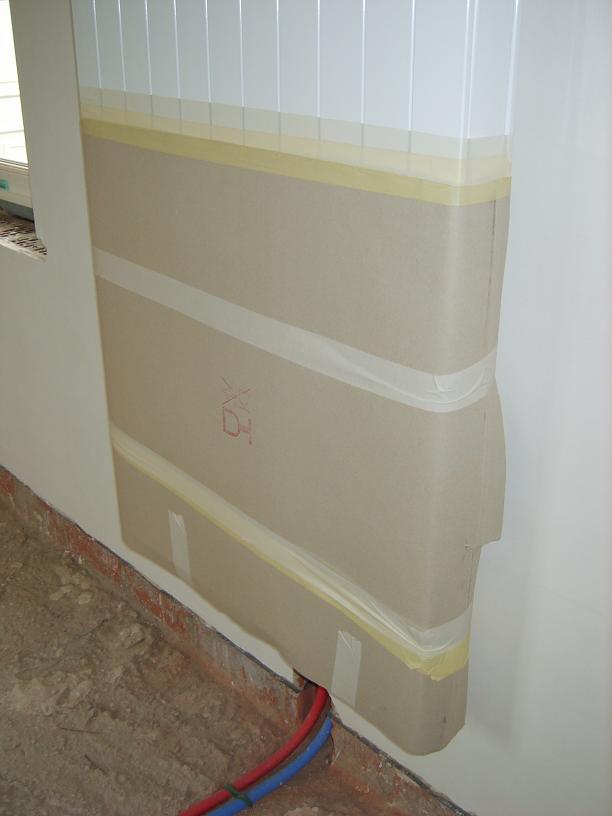

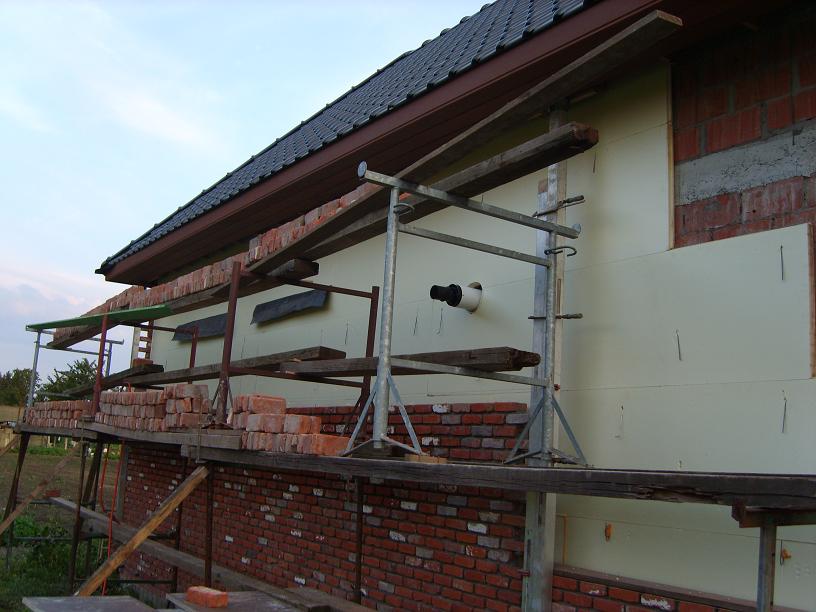

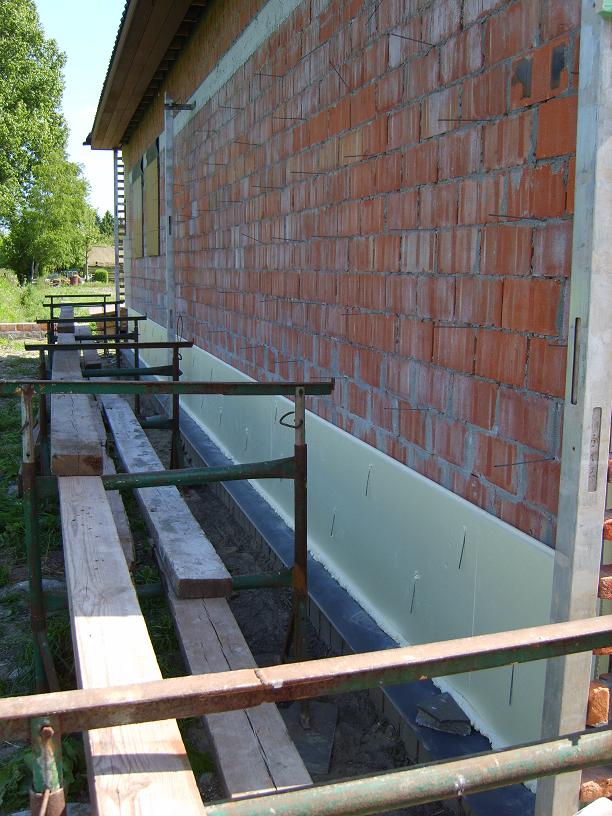

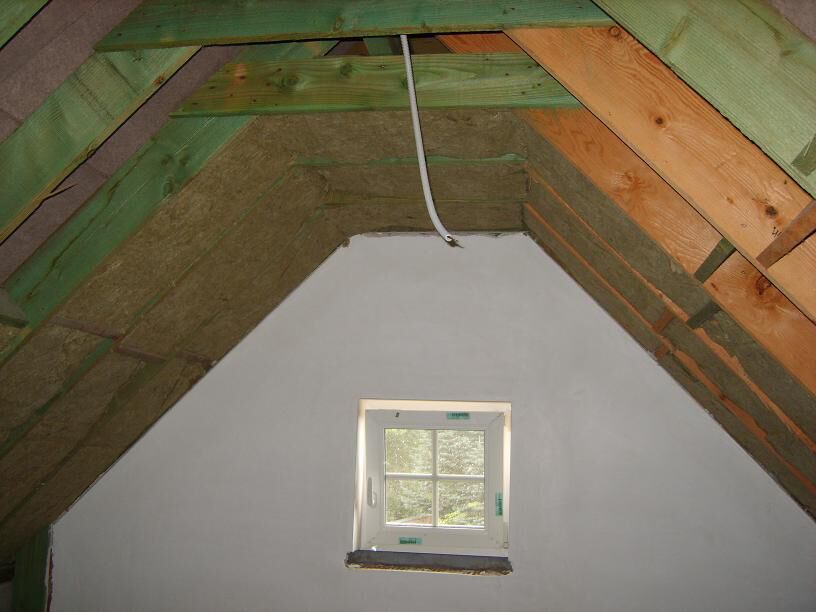

Amaai isoleren, isoleren wie z'en best doet zal het leren ????? Wat een klote job, maar ja iemand moet het doen zeker. Gelukkig gaat het met rockwoll deltaplaten van 16 cm dik wel vlotjes enkel af en toe je mes slijpen.
Alvast dank aan men vader voor de nodige assistentie want alleen is maar alleen .

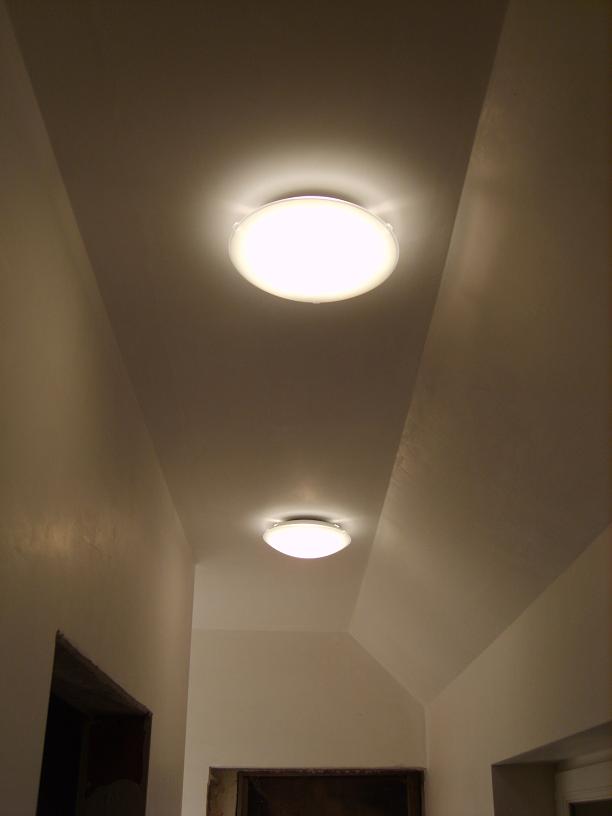

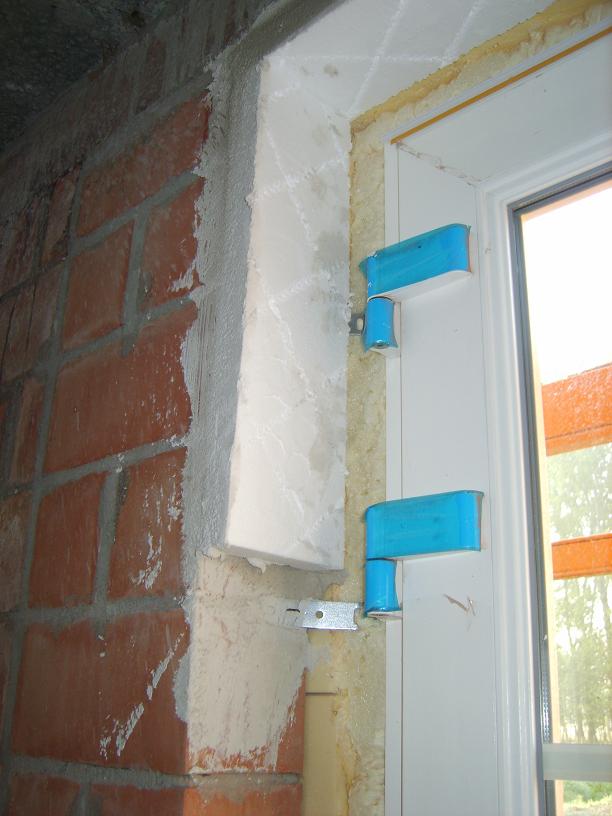

Vandaag is de plakker gestart . gelukkig was alles wat nog nodig was bijna afgewerkt ( eli , water , ... ). Hij heeft vandaag bijna al de ramen en deuren uitgevuld omdat onze metser ( Ce Moi ) een foutje had gemaakt en teveel slag had voorzien. Sorry sorry . Maar gelukkig viel dit probleem te verhelpen.
Dit weekend eens een slagje door gegeven . We hebben de eli kabels beneden vastgelegd , al het water aangesloten en bijna alles beneden ingemetsd. Ook een extra lento boven de deur gestoken en de welvingen opgekuisen en de afvoer van de huidige verwarming dichtgemetsd en de afvoeren aangesloten dus een hele boterham.
Dit weekend de douchemuur gemetsd die ik vergeten was en ons eli kabels vastgelegd om ongevallen te vermijden. Deze week zullen we de CV bestellen voor de prijsstijgingen en de nodige materialen voor ons water en afvoeren.
Dus veel geld uitgeven , en dat doen we graag. HiHi
We hebben de laatste week niets van ons laten horen maar dat komt omdat we druk bezig zijn met de voorbereidingen van de ramen ,deuren , poort en eli en water.
Ik zal later eens alles updaten maar voorlopig zet ik al de foto's online van de bouw die winddicht is.

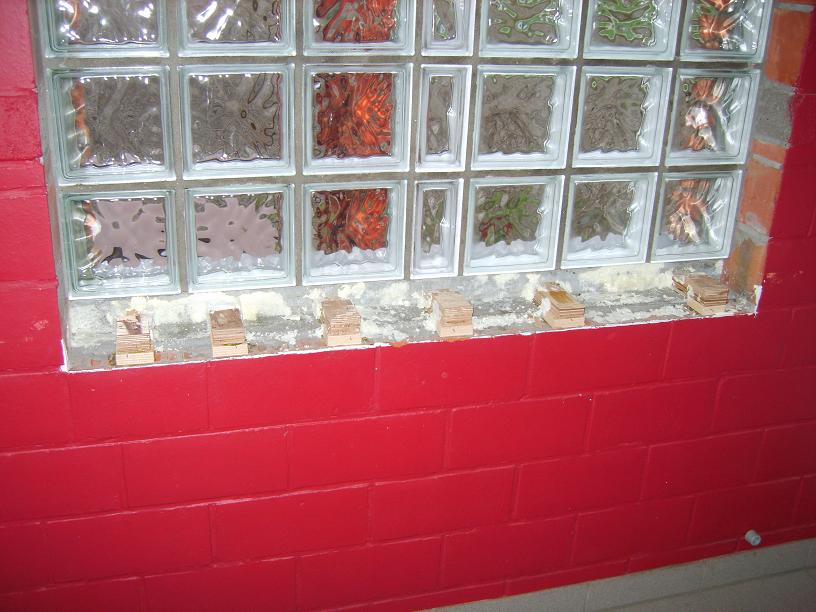

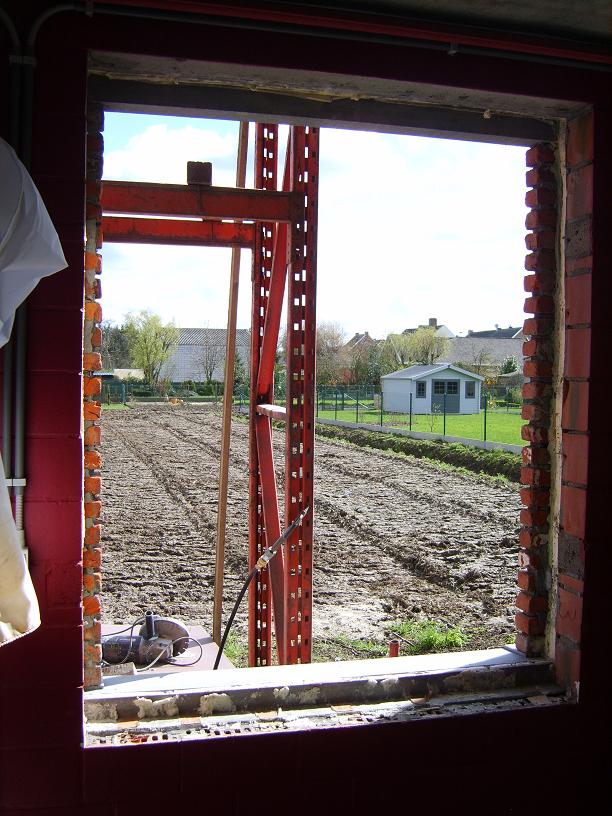

Vandaag een gehele dag bezig geweest om die 2 ramen die ik voorlopig in glasdals had gemetsd uit te breken. Het was gezet om een leven mee te gaan dus ijzers van dia 6mm ingewerkt en vastgeboord.

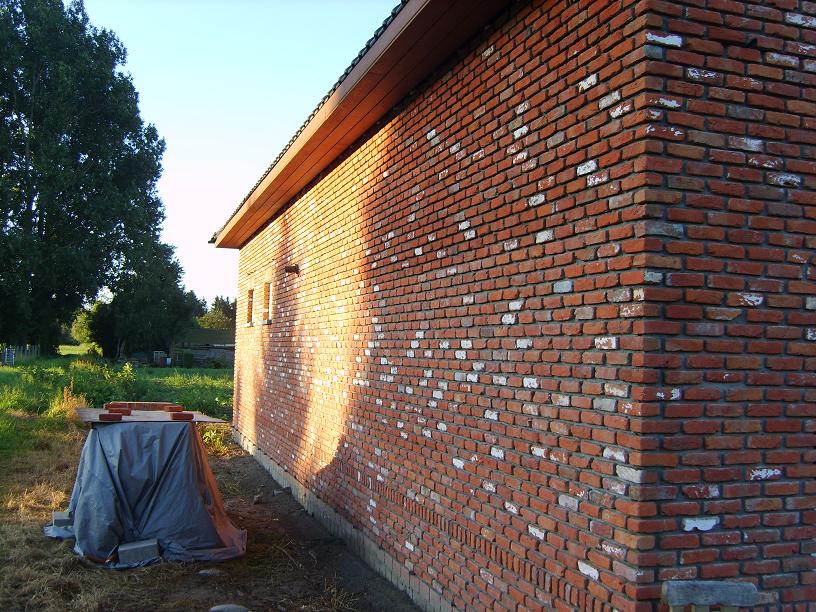

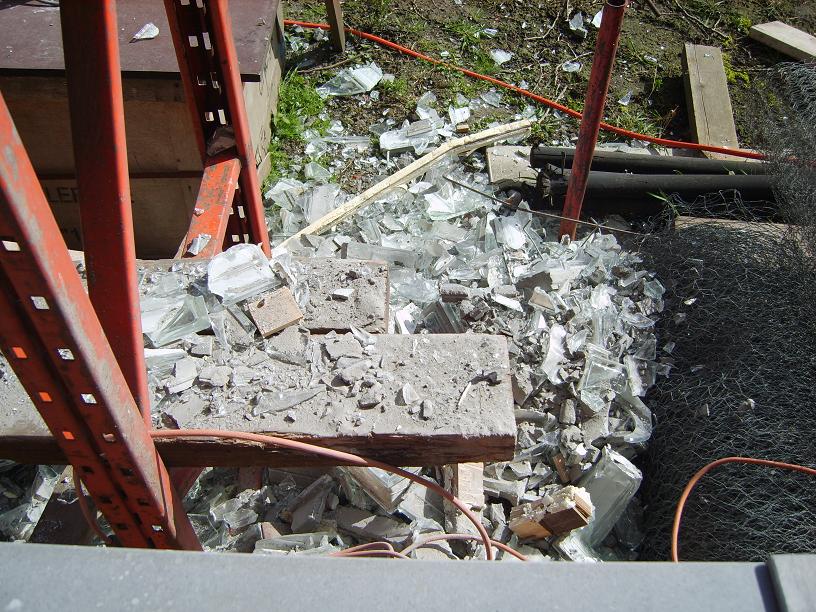

Dus alles doorslijpen en stuk voor stuk uitschieten en nadien de kanten van onze slag opschuren met een diamantschijf. Het gehele huis onder stof en glas maar ik had het merendeel reeds opgekuist voor ons katrientje thuiskwam dus goeie punten ( denk ik , scruw MLF )
Vervolgens alles afgedicht met planken om s'avonds toch warm en gezellig te kunnen leven en wonen.

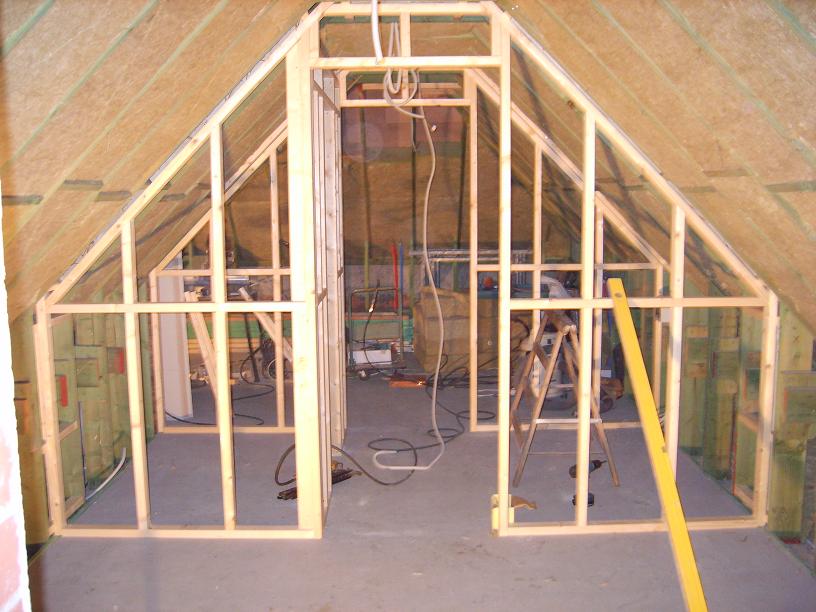

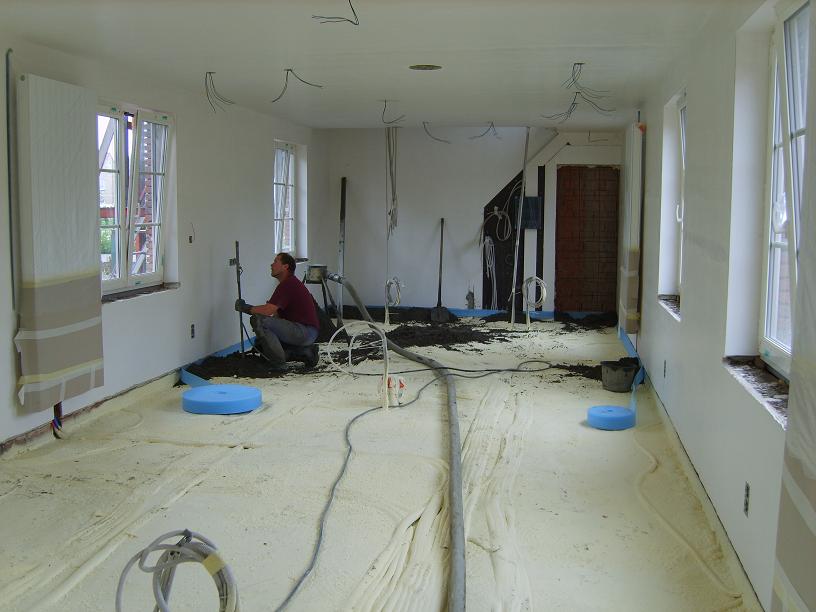

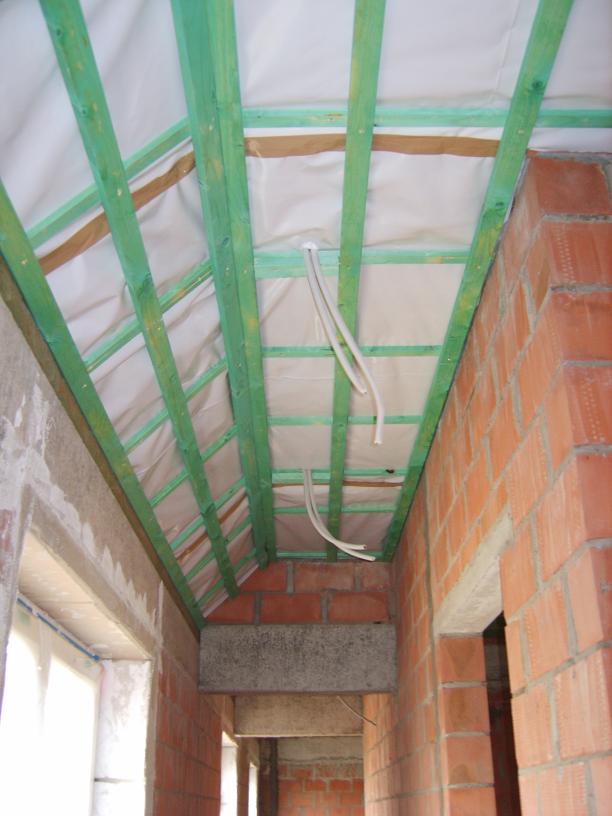

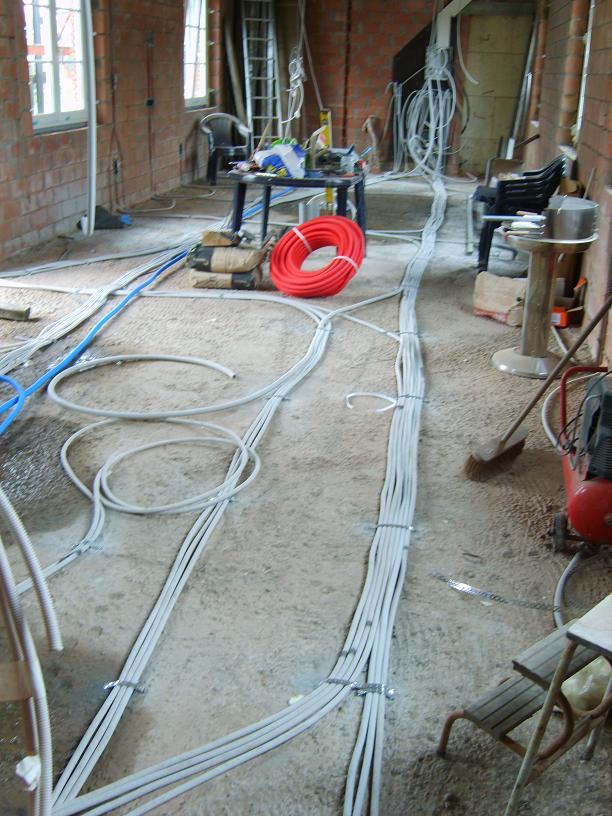

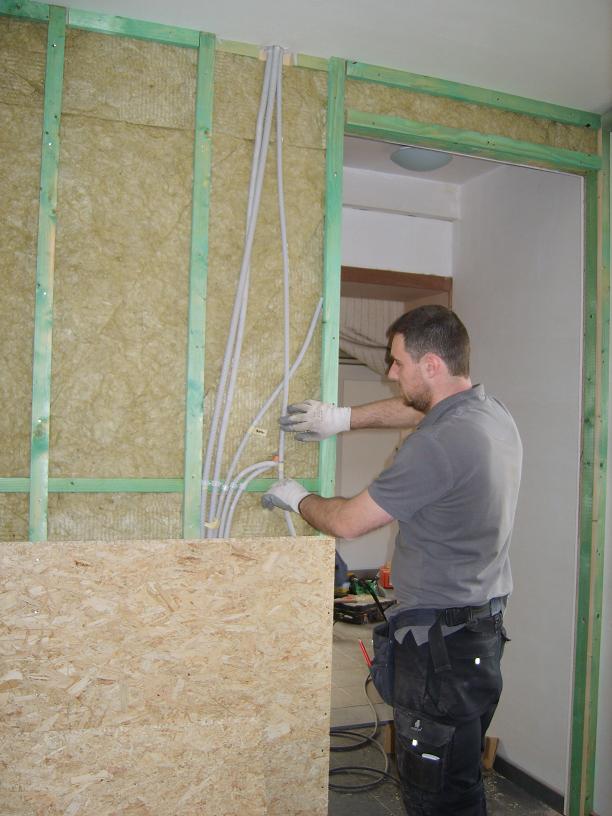

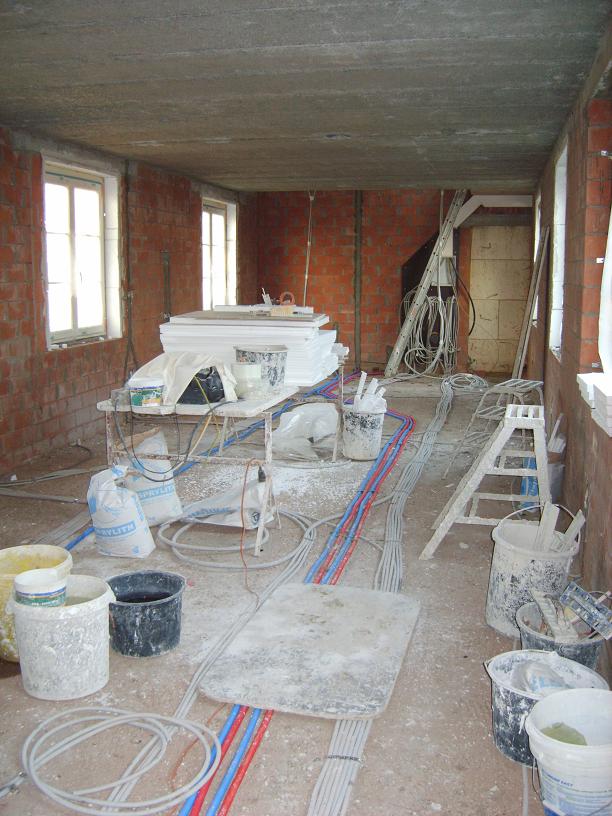

We zijn de laatste weekends druk bezig geweest met elec. leidingen in de muren te steken. Het bleek meer tijdrovend dan gedacht. Dit weekend hebben we de durpels verder ingemetst, spots geboord en de laatste electriciteitsleidingen getrokken. Hopelijk kunnen we deze week eindelijk de bakjes inmetsen, want vrijdag komen ze hopelijk met de ramen.
We hebben de voorbije dagen bezig geweest met het bekijken van toonzalen en offerten aanvragen voor cv, sanitair en eli. Ook zijn we op 2/3 naar batibouw geweest voor nog enkele keuzes te finaliseren en onze eli af te tekenen op de muren voor in te slijpen.

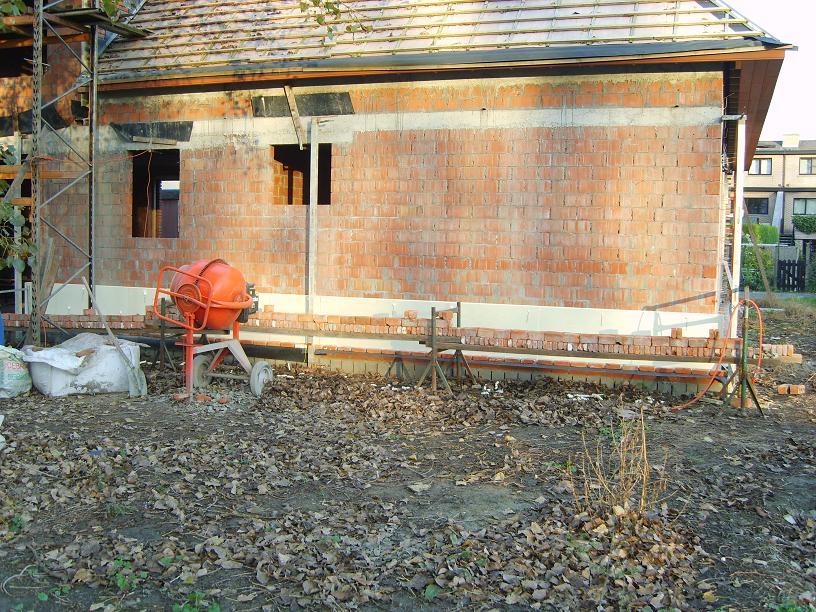

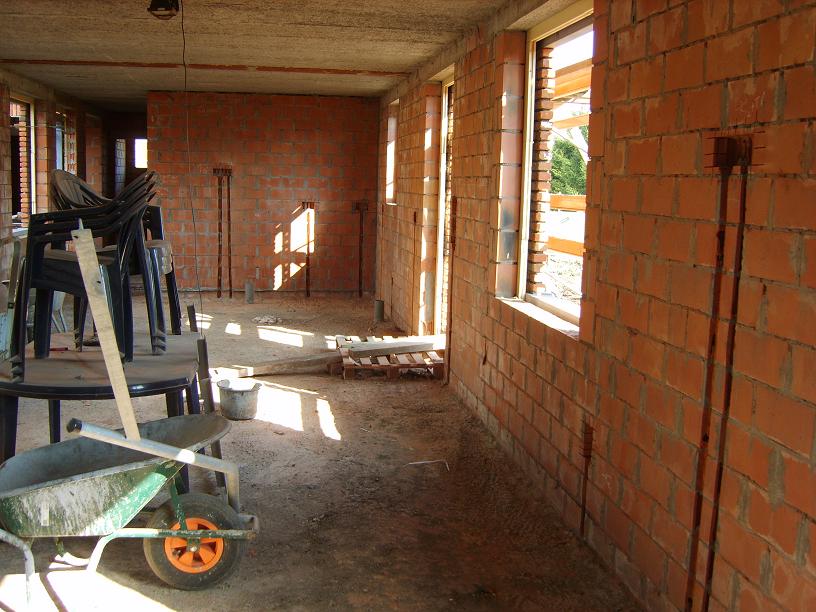

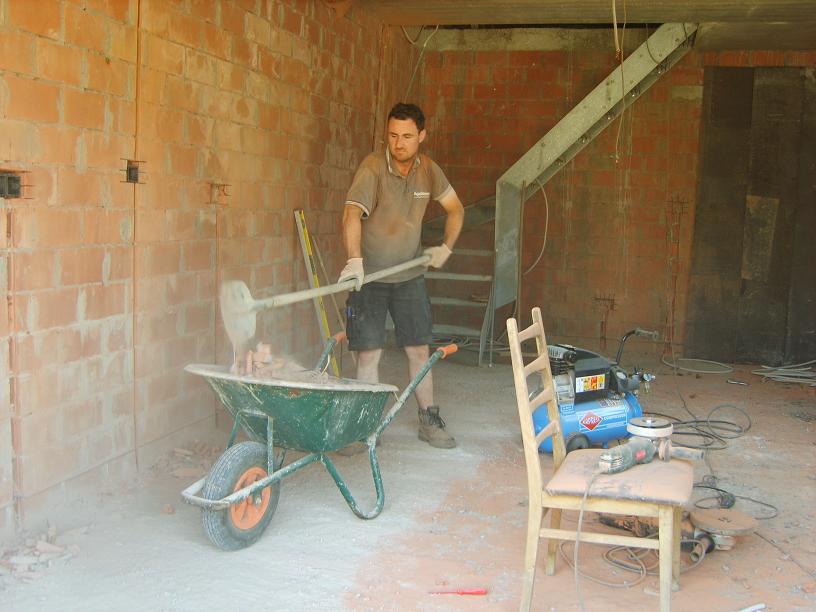

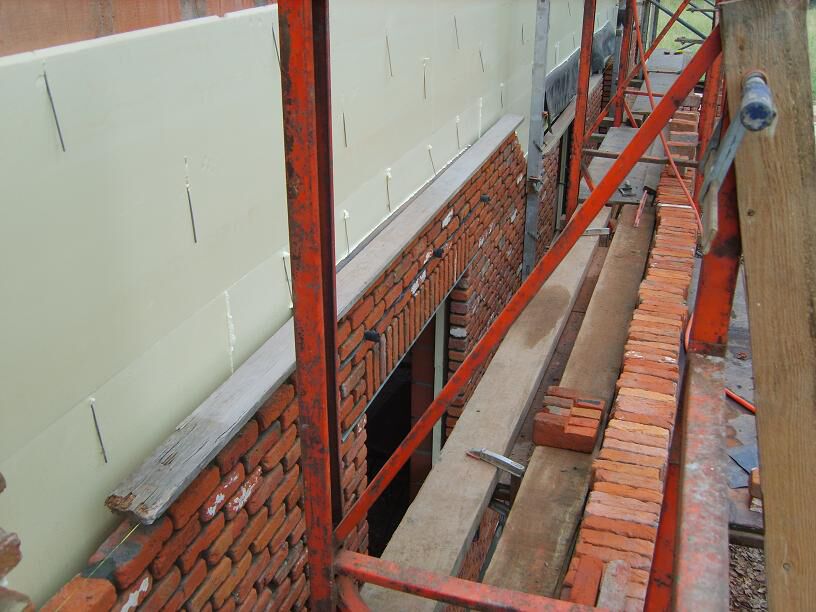

Gisteren zijn we eindelijk beginnen slijpen en kappen. Een stoffige rot-job maar het moet gebeuren. De beneden is dan af geraakt. OEF

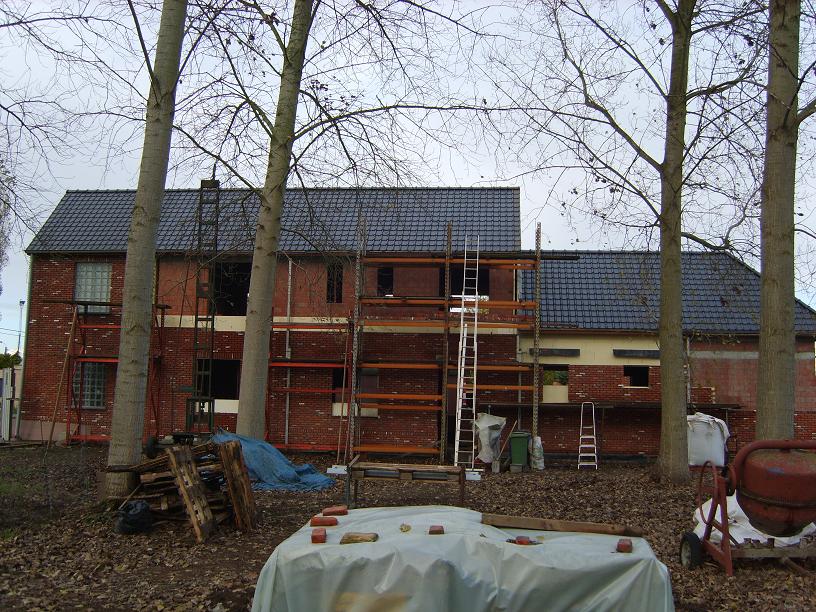

Vandaag hebben we de boven gedaan . Door die potrel slijpen bleek een tijdrovende opgave met enkele brandwonden tot gevolg. AAAAIIIII Maar de boven is ook afgeraakt. Hopelijk beterd het weer komend weekend want we kunnen niks inmetsen door de nachtvorst.

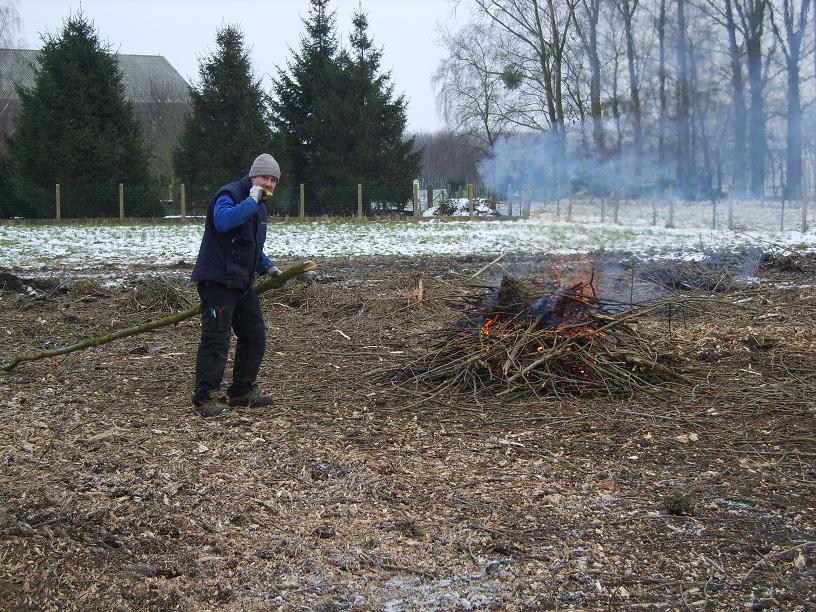

Op 15/2 hebben ze de stammen komen halen. Zodat deze eindelijk van onze gebuur zijn weide afzijn. Vandaag zijn ze onze ex-bos komen frezen met een mega traktor van Fendt ( 17TON met frees en gewicht ). Hij kon amper op het terrein geraken door zijn breedte. Een langzame actie maar enkele uurtjes later was alles geklonken. Geniet van de actiefoto.
Vandaag en gisteren druk bezig geweest om het huis leeg te maken voor het inslijpen van de electriciteit en water, ook hebben we in de bos de overgebleven twijgjes en wortels verwijderd.
Ondanks al dit werk toch tijd gemaakt voor valentijn met het vrouwtje.
Vandaag terwijl wij aan het werken waren op kortrijk hebben onderaannemers van Mouton de wortels uitgefreesd en rond 13u zijn ze gestart met het hakselen van het afval.
Een heel ander zicht. Wat een vlakte. Nu enkel nog bosfrezen en dan alles enkele maanden laten liggen.

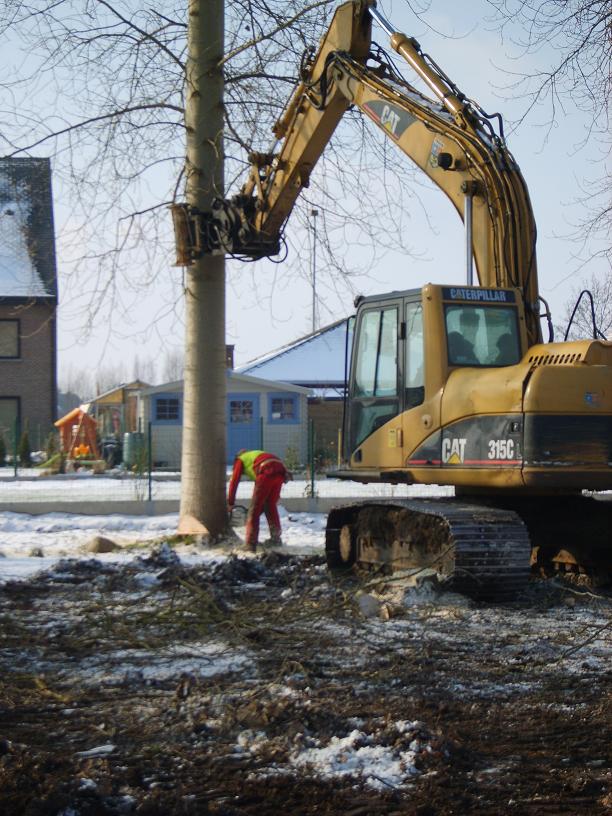

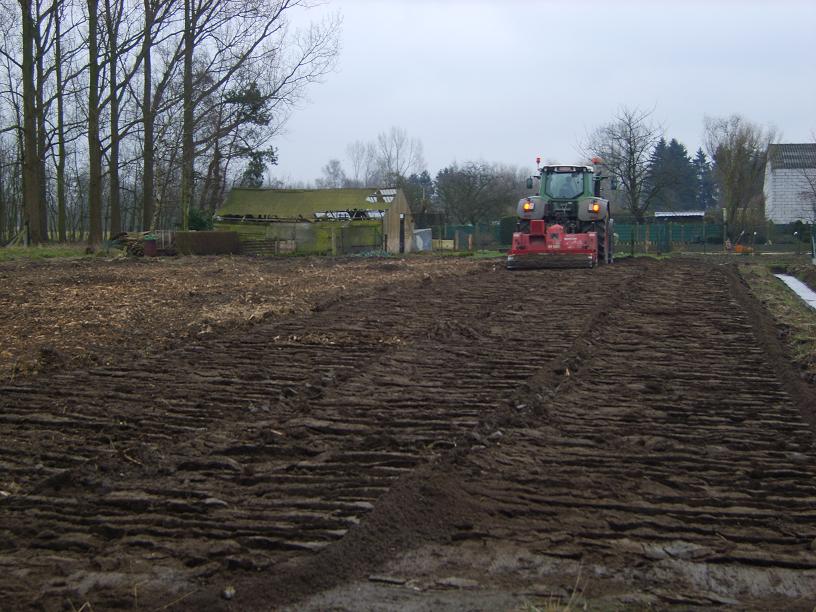

Vandaag is Mouton gestart met kappen van de bos . Snel en efficient. Ze waren om 12u gestart en om 16u lag alles op de grond en de nodige stammen apart.
We hebben de feesten overleefd en zijn druk bezig met offerten voor de keuken , verwarming en electriciteit. We hebben reeds enkele zaken beslist zoals de vorm van de keuken ook de radiatoren liggen vast ( zie foto )

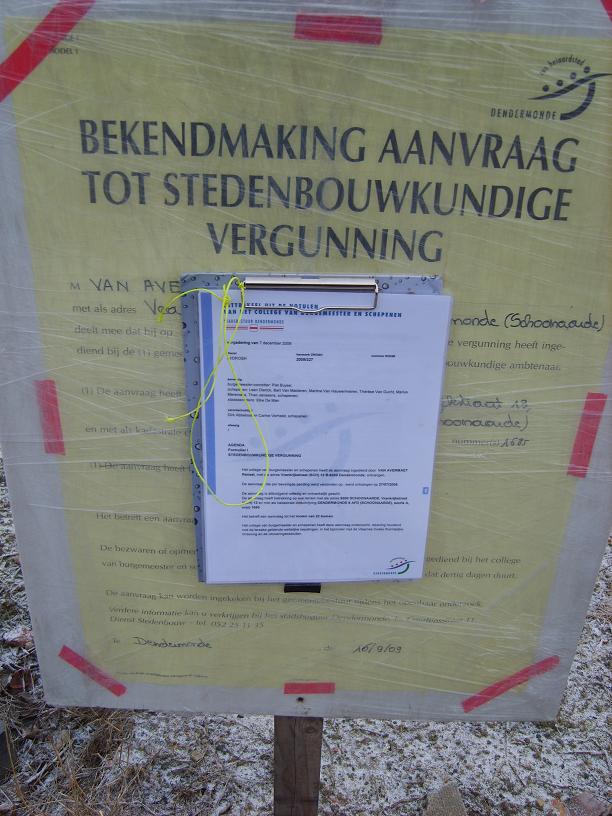

Ze is door de papiermolen ( van juni tot nu ) en we hebben gunstig advies. Nu de beslissing uithangen en 35 dagen wachten en dan kunnen we in principe overgaan tot het kappen van ons bomen. Dus zijn we nu offertes aan het aanvragen en hopen en duimen dat het financieel meevalt. Dan zullen we een grote en deftige tuin hebben waar we fruitbomen , gras en moestuin kunnen creeren.
Helaas was de portiek nog niet af want er moest nog een stuk aangepast worden dus is deze vandaag gemeten en gemaakt maar door het weer zal het volgend jaar worden voor dit stuk erin zal geraken.

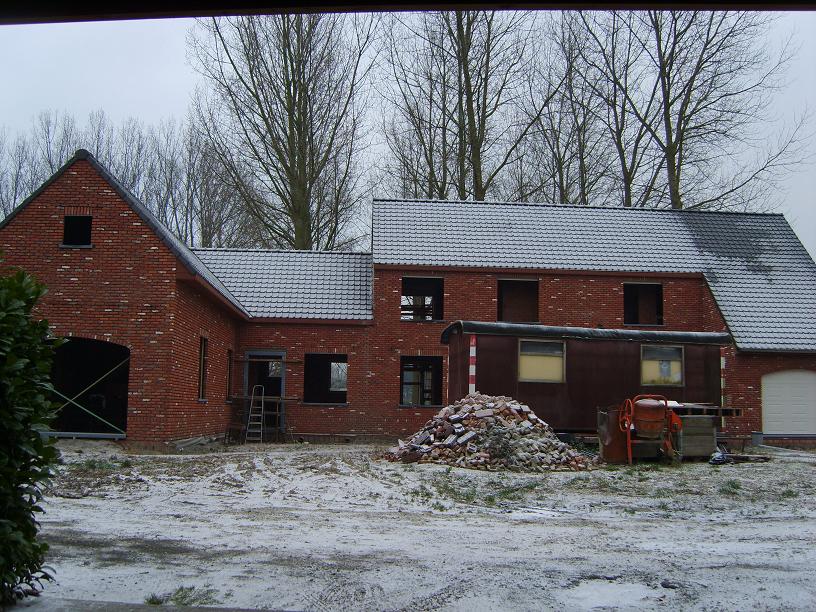

Grtz en happy 2010
Mr teleurgesteld die toch beseft dat we dit jaar veel gedaan hebben.

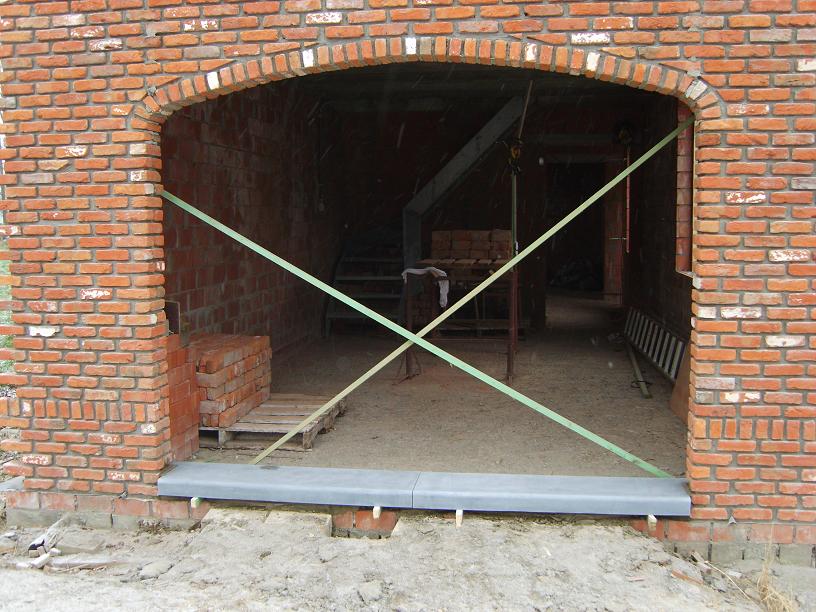

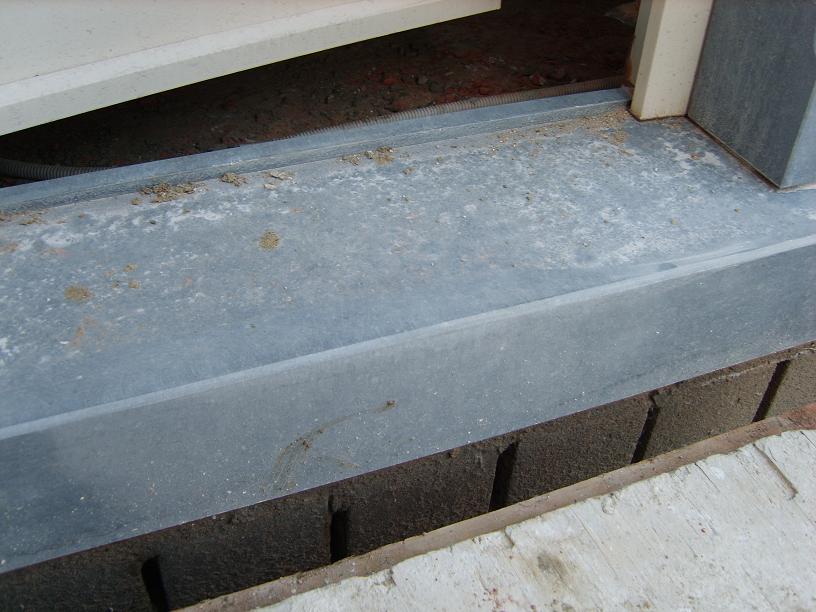

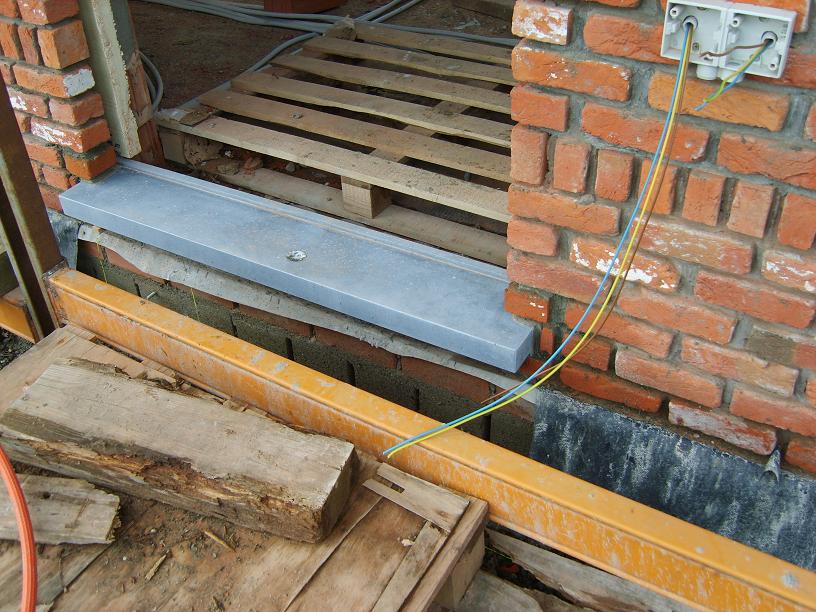

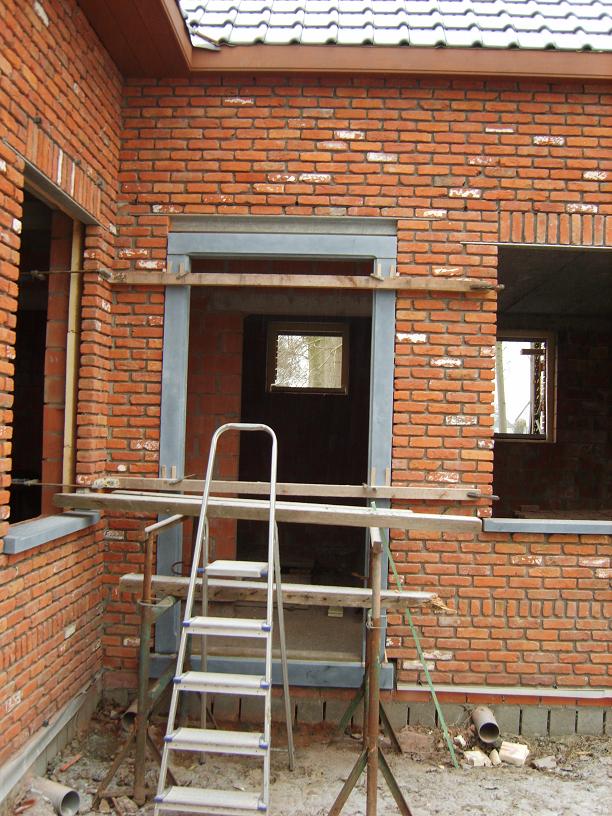

Dit weekend hebben we ons peer gezien. Gelukkig kon ik rekenen op Vader en Schoonvader om te assisteren voor de plaatsing van durpels en portiek, en kon ik met de resterende mortel men achterfacade afgewerkt. ( in donker met verlichting = Moeilijk )
Maar de doelen voor dit jaar zijn bereikt en nu is het enkel wachten op de persoon die ons ramen komt opmeten . Helaas zal het pas 7/1/2010 zijn omdat het na deze week bouwverlof is en ze dan toch niet in productie kunnen.

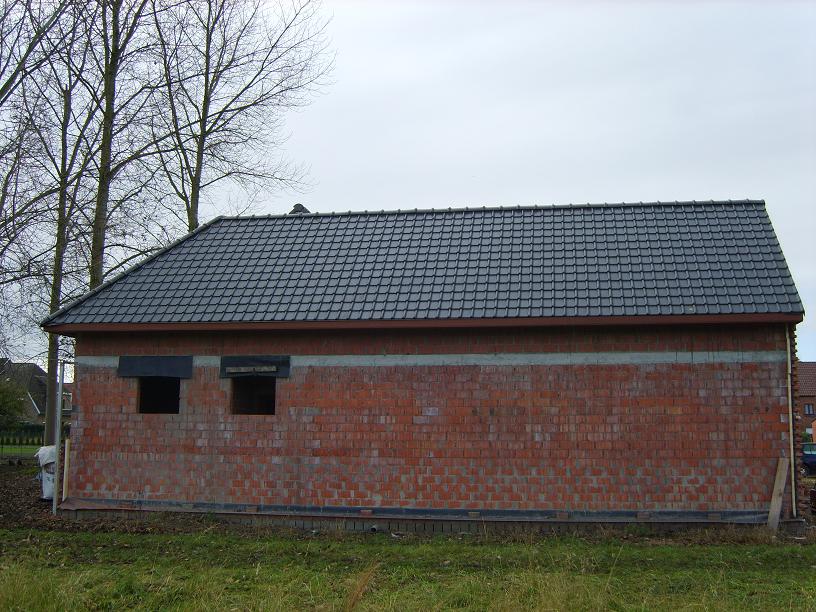

Gelukkig is het gedaan want morgen geven ze vorst ( hopelijk is alles genoeg uitgehard )
Dus rest ons enkel eens de bouw opkuisen en eens te kijken waar eli, chauffage en waterleiding nodig is.
Voor iedereen dus een gelukkig 2010 en tot een dezer.
Aangezien men slechter weer geeft voor volgende week probeer ik nog een slagje door te geven MAAR helaas is men verlof en overuren op DUS ONBETAALD VERLOF . Gelukkig heb ik vandaag bijna de gehele muur volledig opgetrokken, enkel nog 3 lagen voor dit weekend.
Vandaag geraak ik niet op gang , mezelf vooruitslepend heb ik toch isolatie geprikt, stellingen verzet en metskoordjes gehangen en de kippen verzet voordat ik er volledig de brui aan gaf en me in de zetel voor tv en pc heb neergegooid.
Gelukkig begon het om 15u te regenen dus geen erg. Iedereen zijn batterijen kunnen eens op zijn.

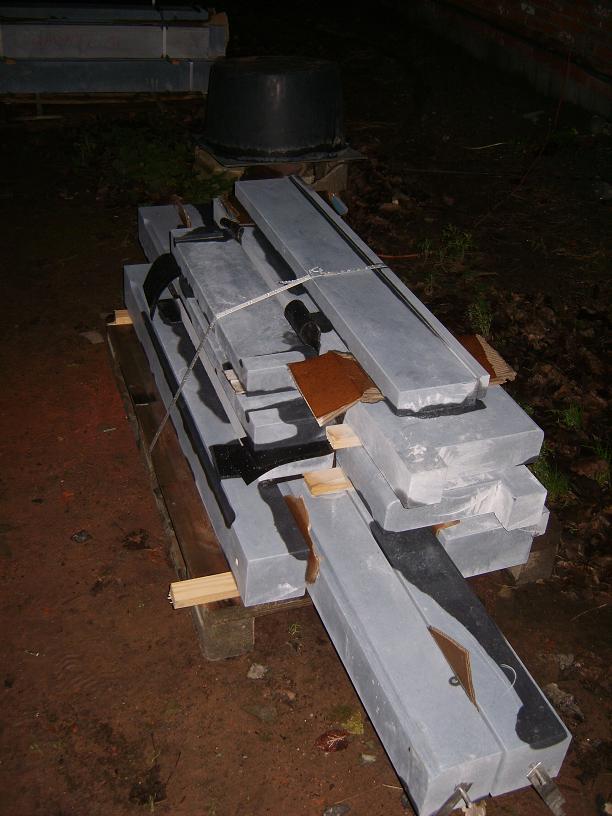

Ps de durpels zijn besteld en we zijn ongeduldig aan het wachten zodat de ramen kunnen opgemeten worden.

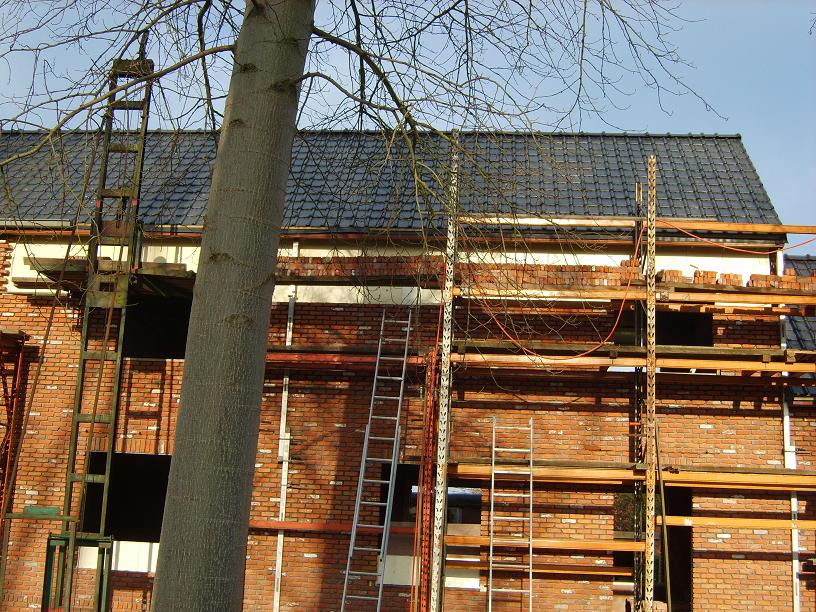

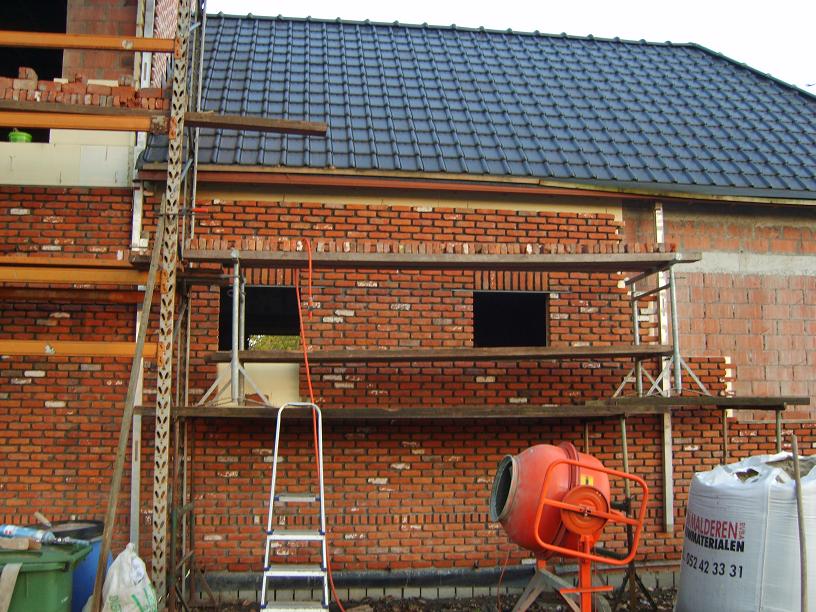

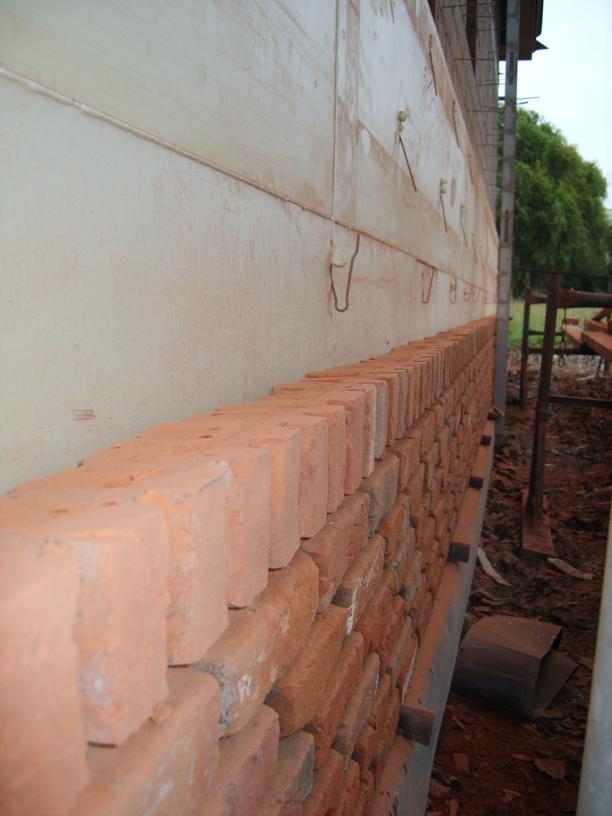

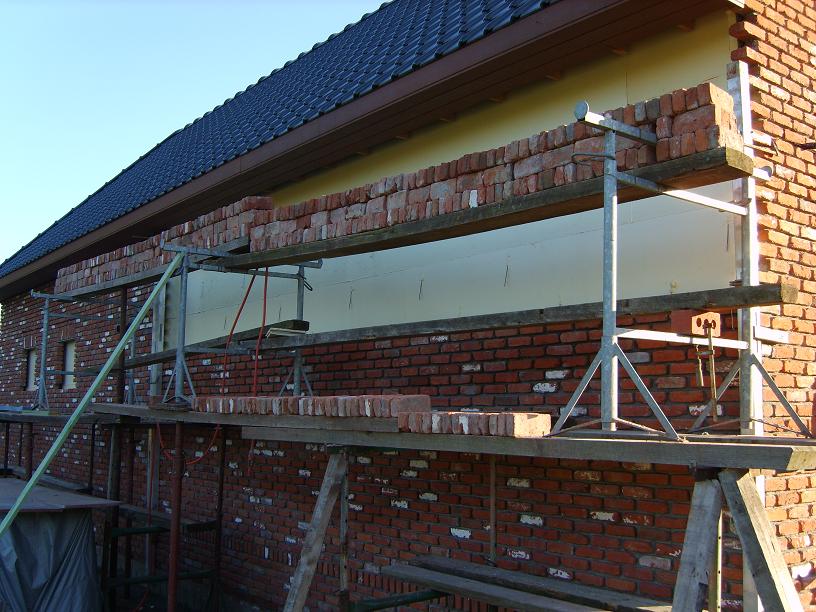

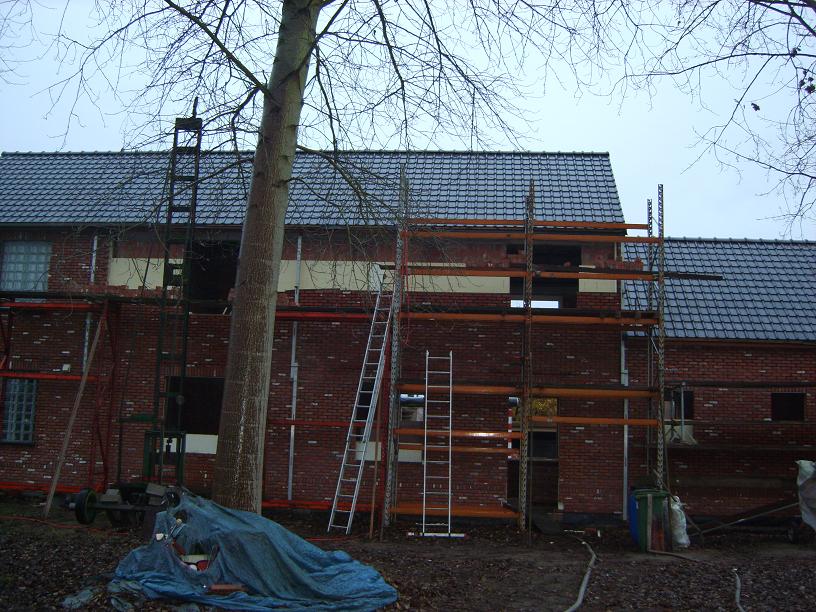

Vandaag eens lekker doorgewerkt en het 2e verdiep zit er bijna in enkel de strek boven de ramen nog. Daar wacht ik een weekje mee zodat de pasgemetste lagen niet afscheuren door het het gewicht van het L-ijzer en strek.

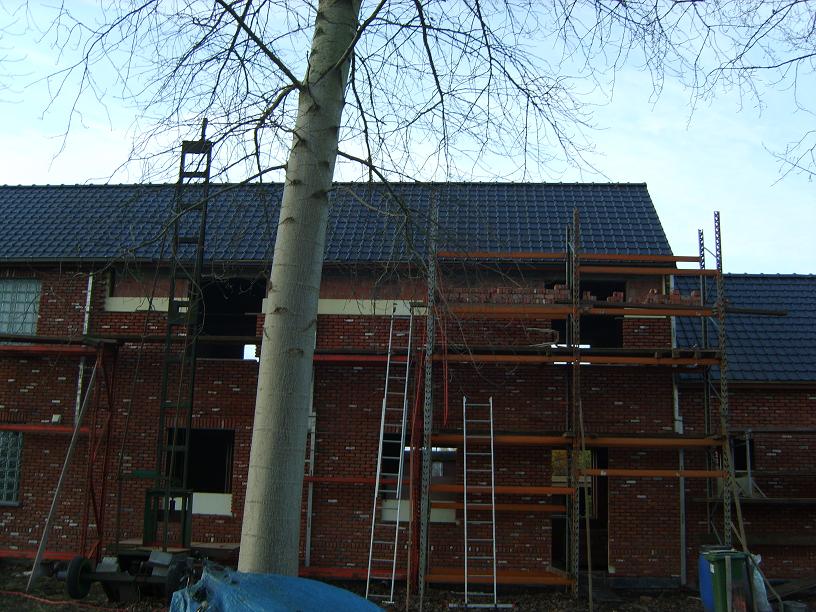

Today ging alles vlotjes dankzij het voorbereidende werk deze week s'avonds ( stenen kuisen ). Dankzij een dagje verlof hebben we vandaag een groot deel van ons laatste ramen uitgemetsd.

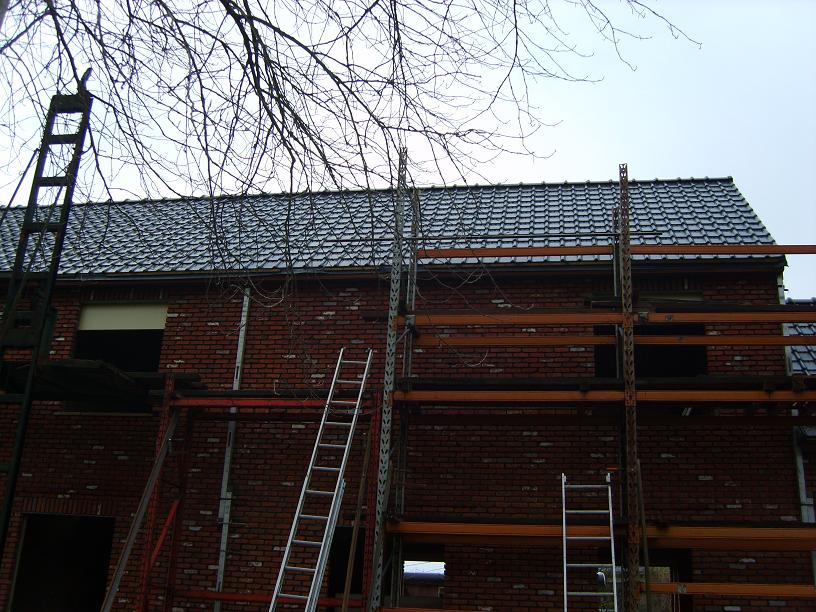

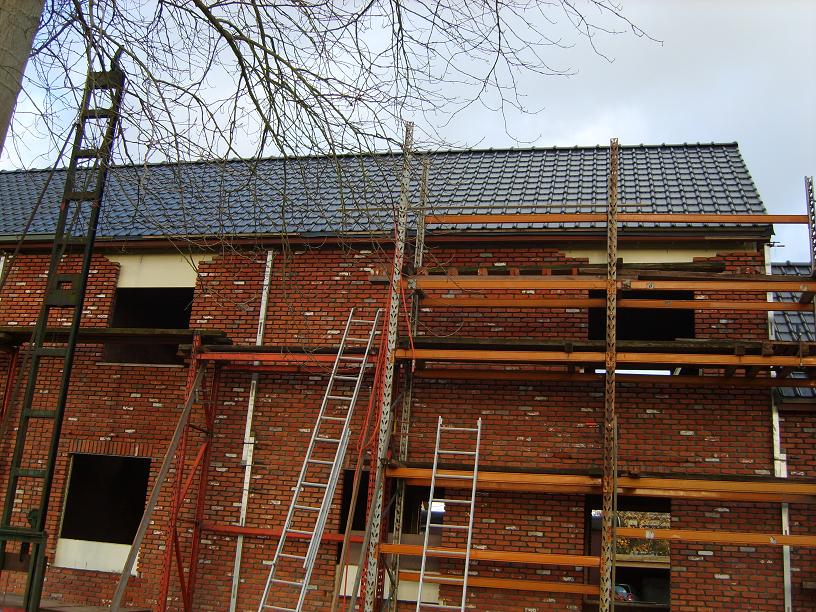

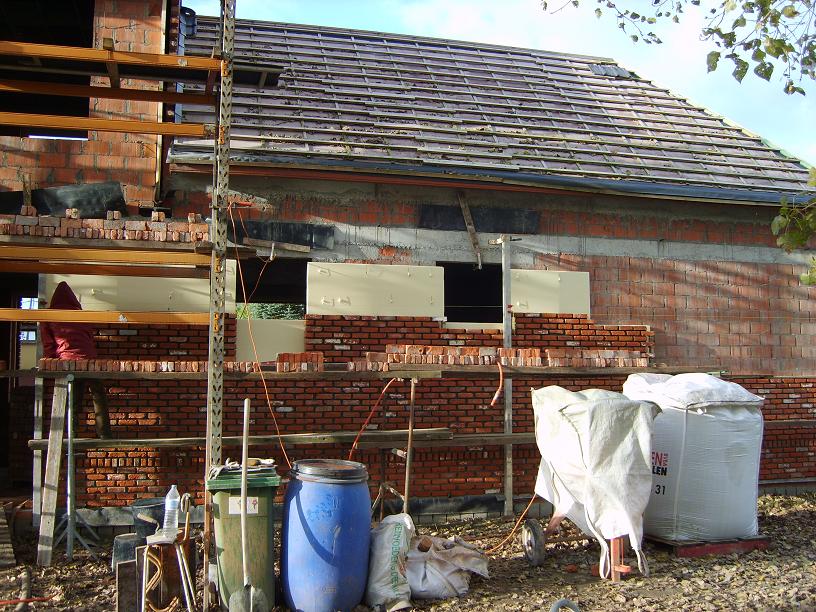

Het waren 3 natte en vermoeiende dagen maar we zijn erin geslaagd om het dak te dekken. Gelukkig kon ik samen met men vrouw en schoonouders de klus klaren dankzij hun tractor met palletlift . Het was kinderspel om de pannen op het dak leggen, want anders was het met de ladder en per 9 st te doen.
Mijn voet heeft de marteling doorstaan en voor niet al te veel miserie gezorgt.

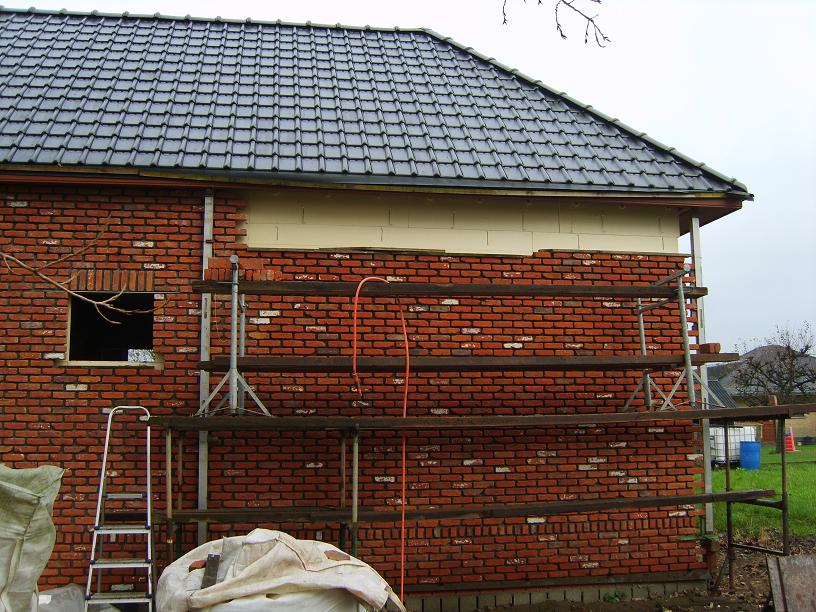

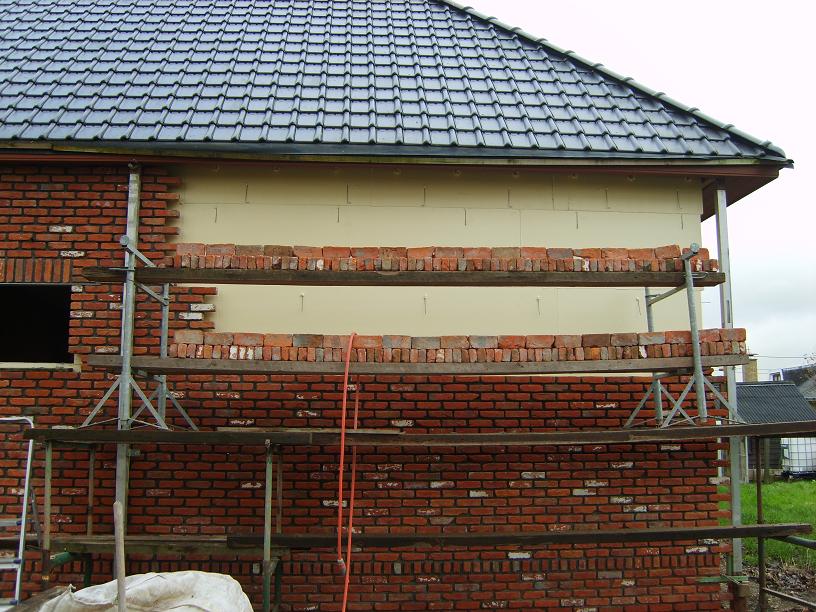

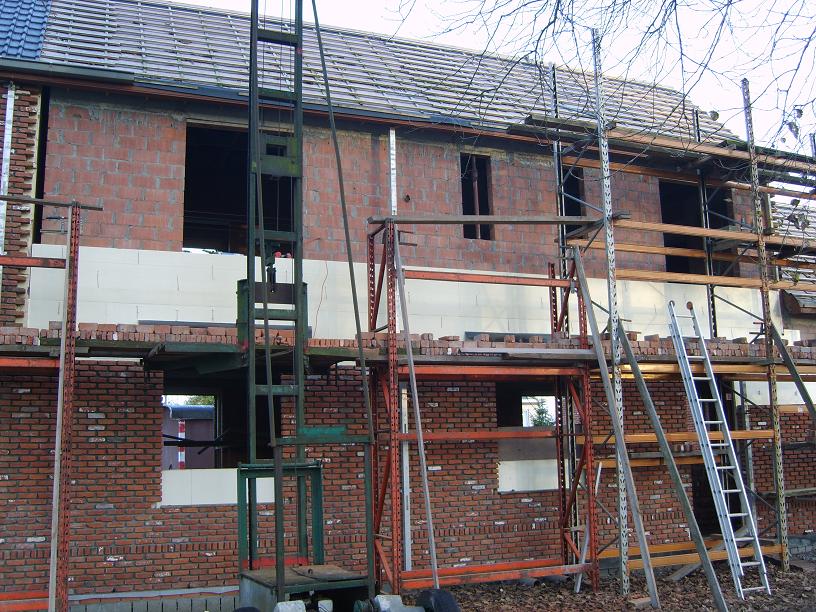

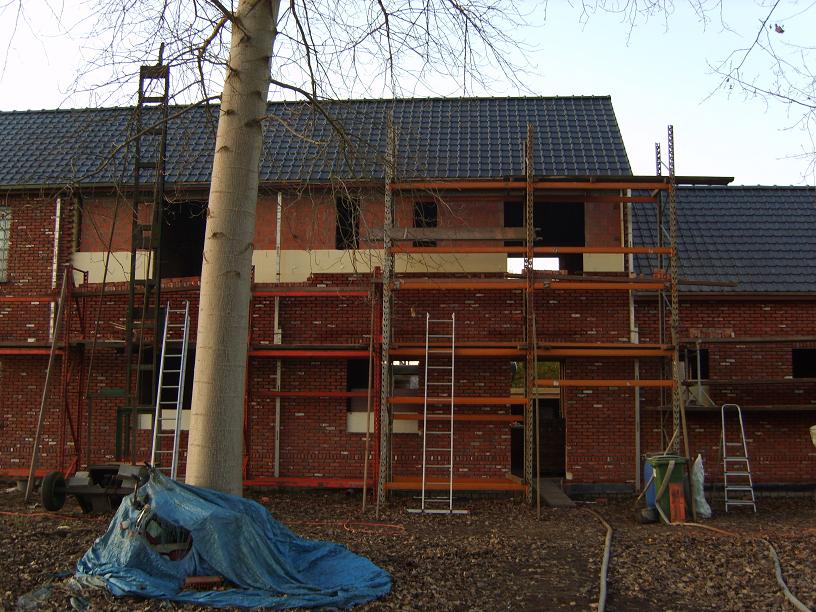

Vandaag nog eens 60 cm bijgemetsd en het lijkt meer en meer af. Hopelijk halen we de deadline van laatste week november dat de durpels en facade zitten zodat de ramen voor 1 december kunnen worden opgemeten.

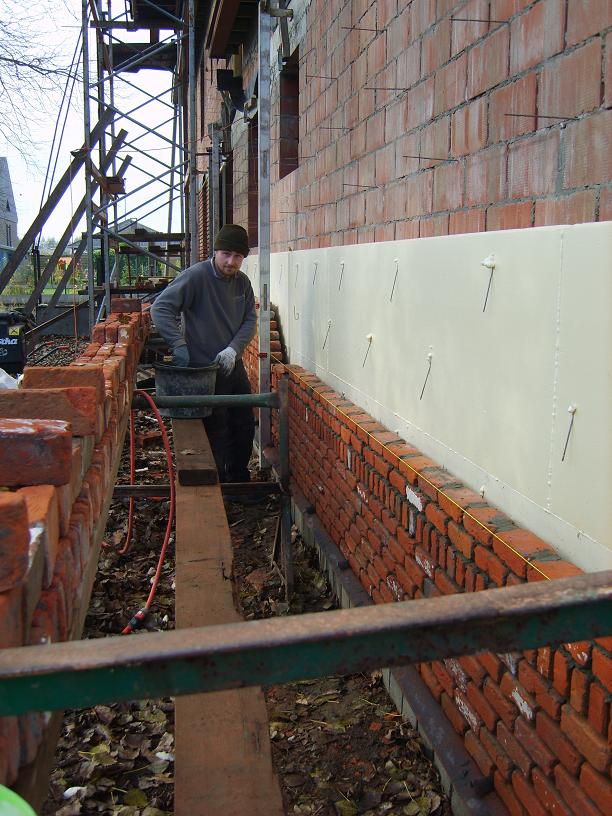

Gisteren heb ik enkel inkopen kunnen doen ( cement, nokhaakjes , ... ) na men werk en zij dan maar vandaag gestart met isolatie te prikken en de stijlen verhoogt zodanig dat we morgen kunnen starten met metsen.

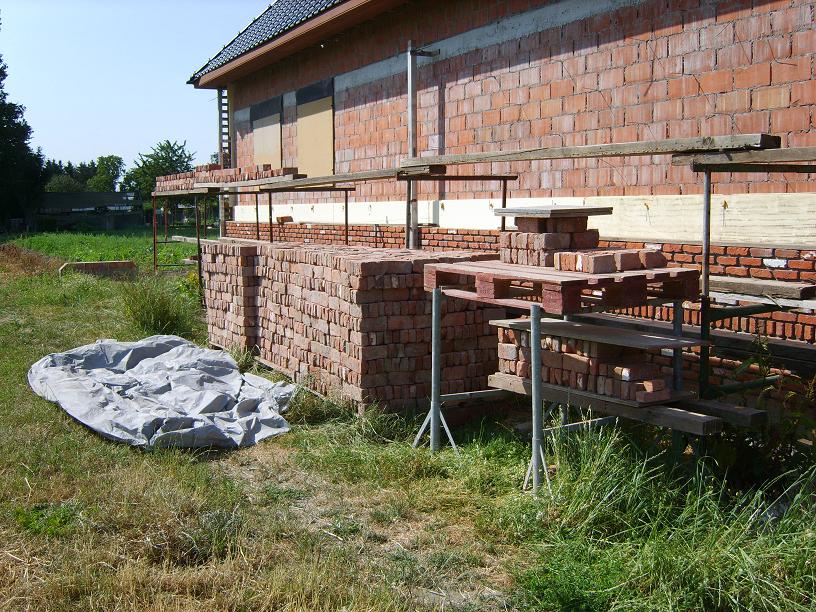

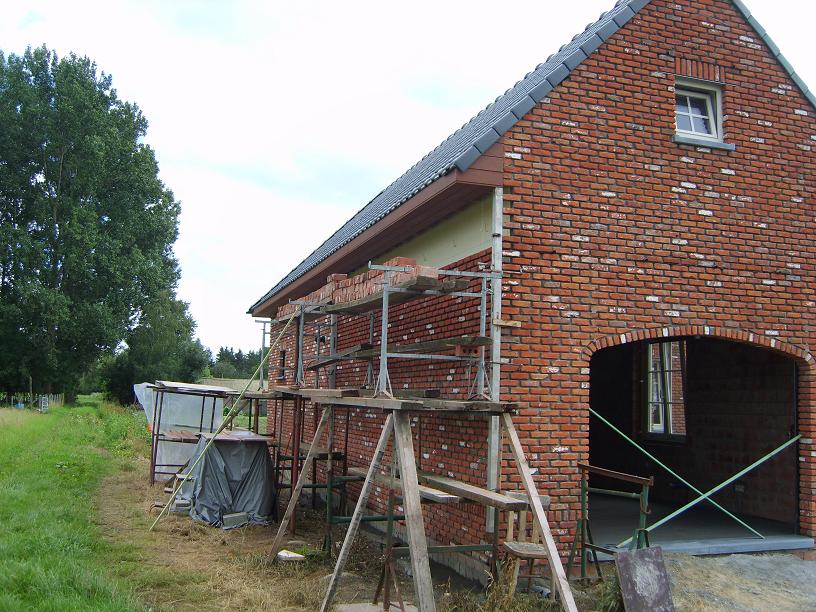

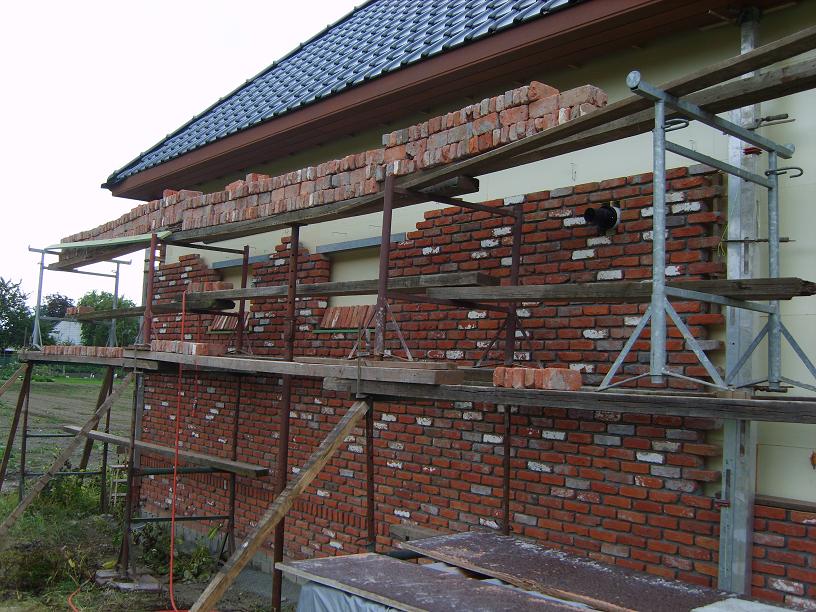

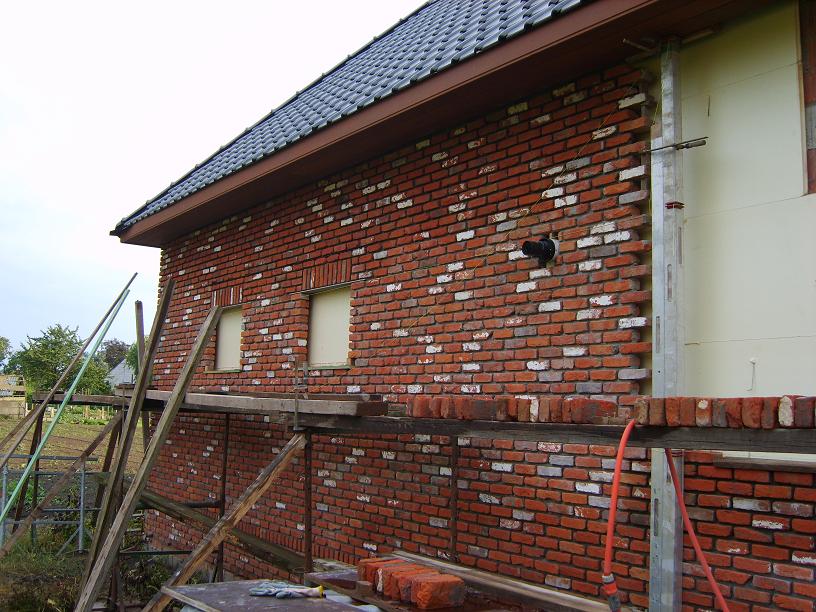

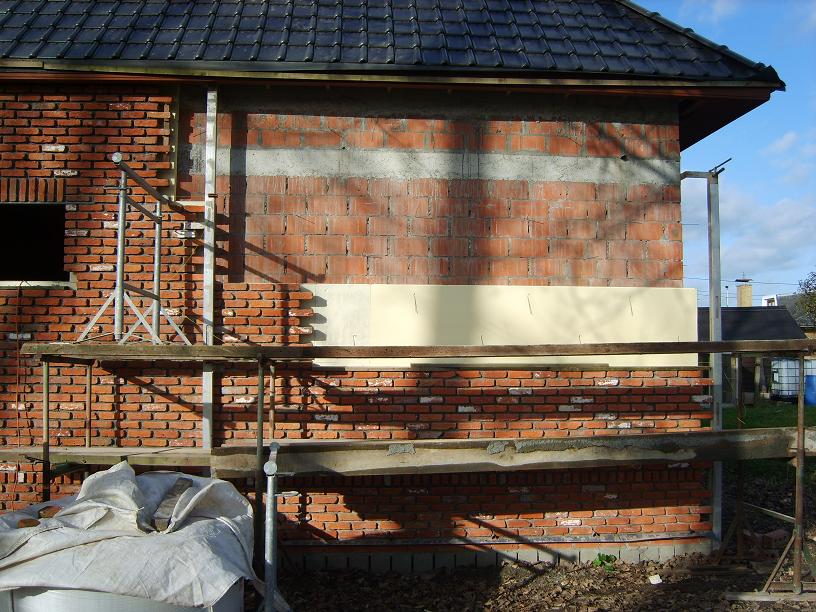

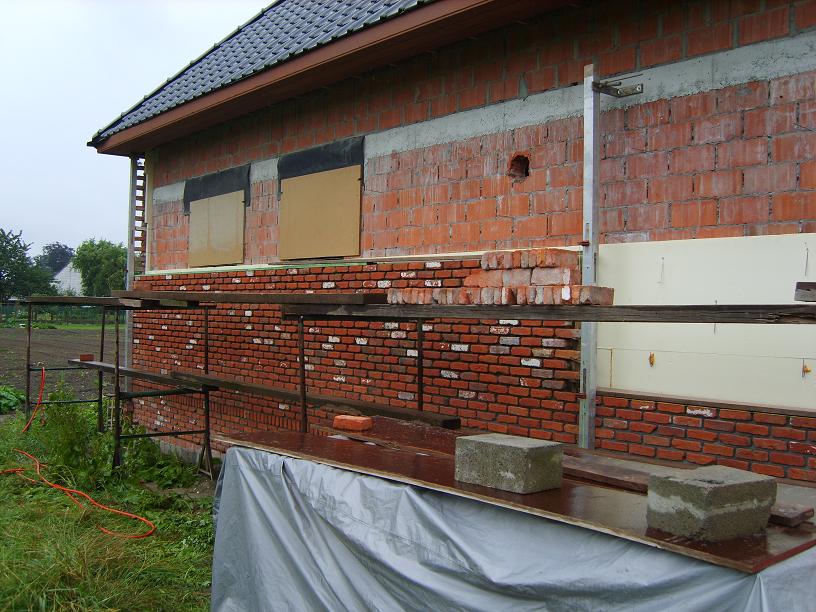

Vandaag hebben we een slagje doorgegeven en we hebben onze tipgevel gevoegd en het resultaat bevalt ons. Ook hebben we de strek vlakgeslepen zodat we een rechte voeg hebben. Heel stoffig werkje.

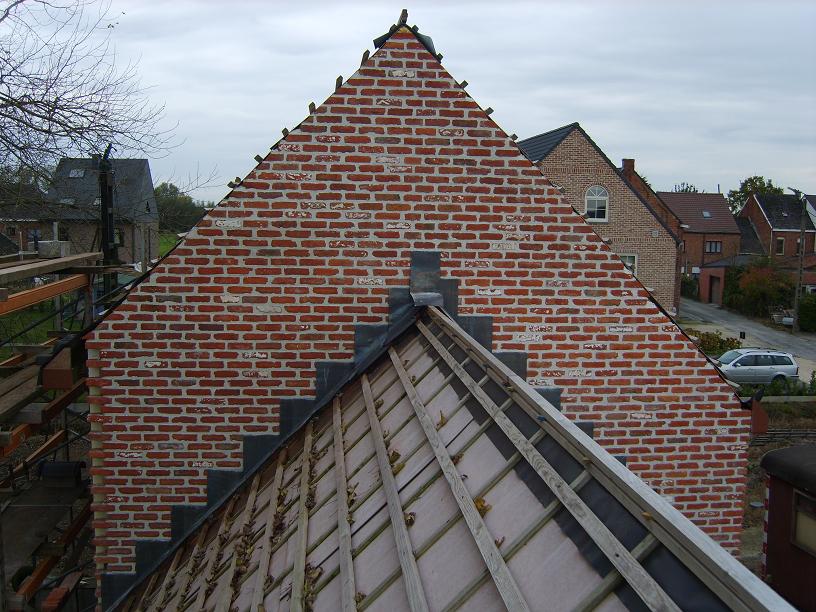

Vandaag een slagje door gegeven en de achterfacade met strek gemetst. We hebben dan wel nog in de donker de voegen kunnen uithalen. Afwachten hoe goed dit gebeurd is .
Vandaag hebben we het 2e deel van de achterfacade opgestart door het voor te bereiden met isolatie en stellingen . s' avonds dan gelaserd en morgenochtend er tegenaan.
