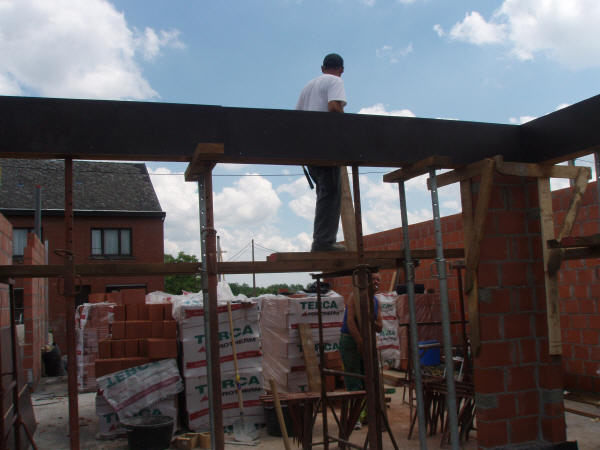

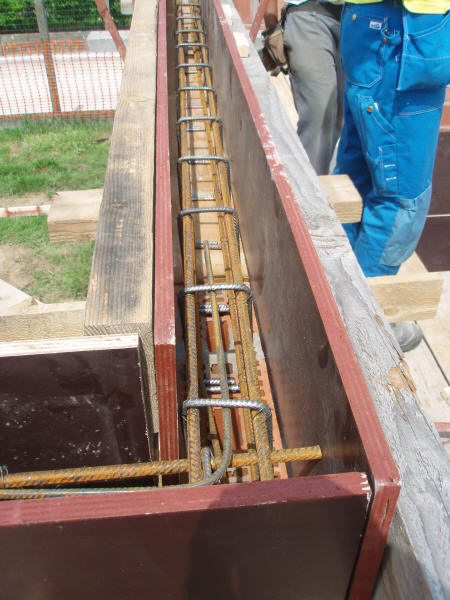

Vandaag was het bekistingsdag. ik metste deze week onze rechter zijgevel nog van hoogte zodat vandaag de betonbalk achteraan en de 2 betonzolen voor de poutrel konden bekist worden. Een werkje die heel wat tijd in beslag neemt. In de namiddag kon de balk gegoten worden, totale lengte is 9.35m, 14cm breed en 30cm hoog dit was dus goed voor een halve m³ beton en dat is een heel pak als je dat allemaal met de hand mag op stelling scheppen. De rest van de tijd maakten we nog de wapeningsbalken voor de zijkant klaar en was er vooral veel kuiswerk.
Komende week gaan mijn vrouwtje en ik de bekisting afbreken en onze grond aanvoeren tegen de fundering. Volgende week zaterdag is het betonneren aan de zijgevel en verder metselen.

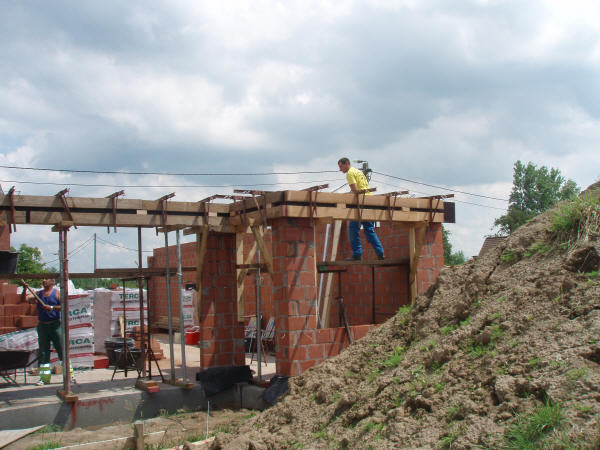

Weeral een weekend voorbij en we zijn alles goed opschieten. Zaterdag hebben we onze achtermuur van hoogte gemetst, er was wat prutswerk aan door de kleine muurtjes. Na de middag zijn we aan de zijgevel met erker en voorkant begonnen, deze muren staan momenteel op stellinghoogte. Deze week probeer ik de zijgevel en voorgevel nog van hoogte te brengen zodat we zaterdag alles kunnen klaarstellen om onze betonbalken te betonneren. Het laatste weekend van de maand zouden we alle binnenmuren beneden graag gedaan hebben zodat we dan aan de facade kunnen beginnen. Alles verloopt nog steeds volgens schema, hopelijk blijven de weergoden ons ook wat goed gezind.
Alles loopt goed volgens schema. We hadden gehoopt de achtermuur op stellinghoogte te zetten en het is ons gelukt, zaterdag metsen we hem van hoogte en beginnen we aan de zijgevel met de erker. We posten ook nog enkele foto's

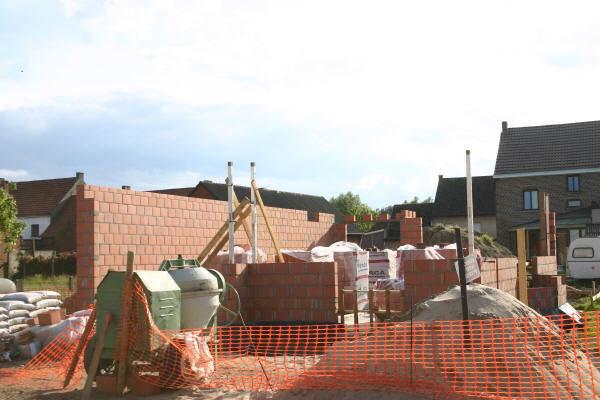

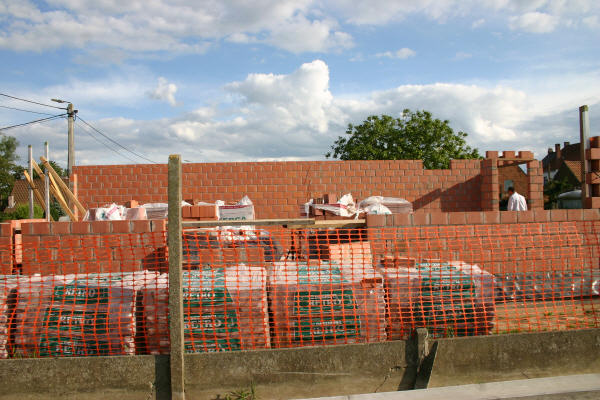

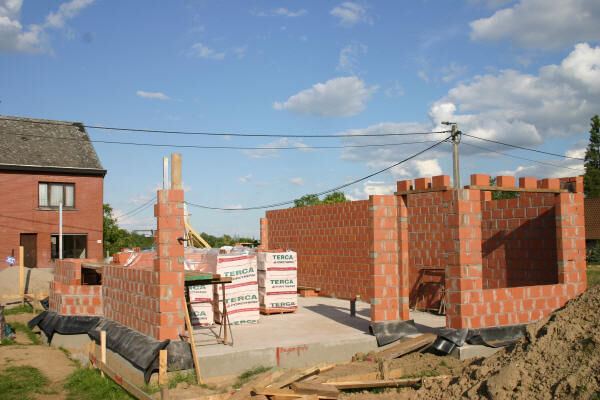

Vandaag zijn de metselwerken begonnen, de eerste snelbouwsteentjes zijn verwerkt.

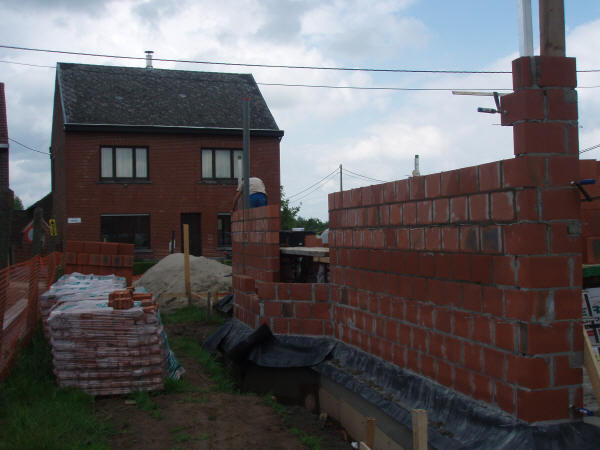

Ikzelf kon pas in de namiddag meewerken doordat ik eerst een vroegdienst moest draaien op het werk. Alles verliep ondertussen op wieltjes in de Mulderstraat. We starten vandaag met de scheidingsmuur tussen onze woning en de aanpalende woning, een muur met stenen van 19 cm dik en zware loebassen zulle. Tegen de avond trokken we de muur van 13.6 meter lang 2 meter de hoogte in, nog 3 laagjes erbij maandag en deze staat al van hoogte. Maandag werken we deze muur verder af en proberen we de achtermuur op stellinghoogte te brengen. We zullen ferm mogen doormetsen en mijn vrouwke en papa zullen ferm mogen dienen

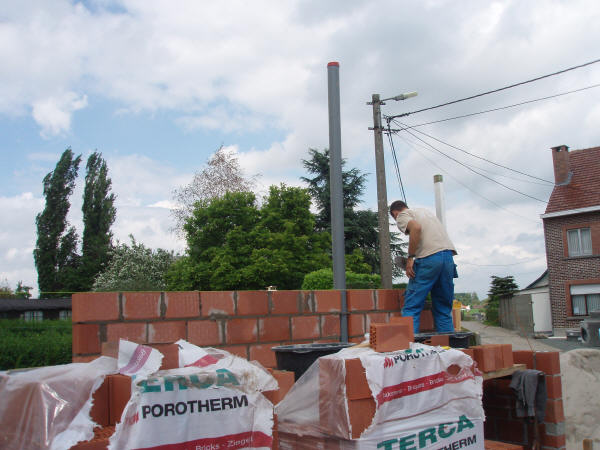

vandaag heb ik de bekisting afgebroken, en het was warm zenne. Onze stenen enzo zijn ook geleverd en woensdag gaan we de profielen gaan plaatsen. Zaterdag gebeurt dan de eerste steenlegging!
Om 05u00 aangekomen op onze werf en maar goed ook dat we zo vroeg waren, om 05u15 was onze pomp en de eerste betonmixer met 10 m³ beton er al. Omstreeks 05u30 stonden er al 3 wachtenden in de rij. Het vullen van de sleuven verliep zeer vlot en zonder problemen, de papa van Nathalie bediende de slang van de betonpomp. De eerste 26 m³ gingen vlot de vloerplaat in, bij de 4 de mixer gebeurde iets waar ik al voor vreesde en waar ik deze week al over had gedroomd (Je ziet maar dat dromen niet altijd bedrog zijn hé.) Bij het gieten van de bovenste laag achteraan begeeft een deel van onze bekisting het, gelukkig staat mijn papa er dicht tegen en kunnen we alles nog tamelijk goed redden. Snel worden enkele extra verstevigingen aangebracht en wachten we even met pompen zodat de beton al wat kan aantrekken. Na een kleine rustpauze konden de werken met succes worden volbracht. Om 9 u 00 zijn alle 7 betonmixers gelost, samen goed voor 57 m³ en een totaalgewicht van maar liefst 136 ton. Het lijkt wel een versterkte burcht Het werd helaas geen korte werkdag want na ons eigen werk had ik nog enkele klanten te doen maar samen met mijn vrouwtje ging dit zeer vlot vooruit zodat we toch nog even van de zon konden genieten. Zo dat was het voor vandaag, ik sluit af want er komen goede vrienden van ons langs straks.

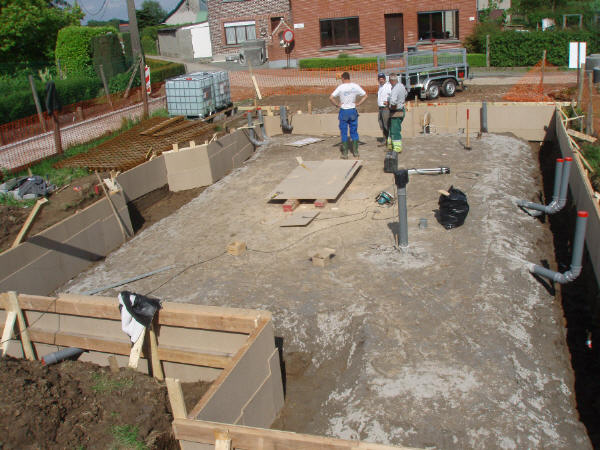

Vandaag was het Hemelvaart maar dit hield ons niet tegen om er terug stevig in te vliegen. Deze morgen om 06 u 45 waren we al paraat om ons ijzer te plaatsen voor de vloerplaat. Maar liefst 22 netten van elk 10 m² moeten worden gelegd, samen goed voor zo een 220 m² ijzerwerk en de nodige kilo's. Eerst plaatsten we de plastiekfolie, dit om het opstijgend vocht tegen te houden. Vervolgens werden de afstandhouders geplaatst, dit om de netten een 10 - tal cm van de grond te leggen. Iedere overlapping wordt stevig aan elkaar vastgebonden met ijzerdraad, ook Nathalie zette vandaag haar eerste stappen als ijzervlechter en het beviel haar wel Doordat we met een dubbele wapening en dubbele vloerplaat moeten werken is het nodig onze netten 2 keer boven elkaar te leggen en dit met 15 cm tussen. Deze 15 cm houden we aan door met ijzer bruggetjes te werken, ook dit vraagt terug het nodige bindwerk. Tegen de middag is de klus geklaard en staat alles klaar om morgen onze beton te gieten. Om 05 u 30 komt onze betonpomp al toe en tegen 06 u 00 zullen de eerste kubieke meters beton in onze vloerplaat stromen.
Meer hierover morgen, als ik niet te moe ben uiteraard...

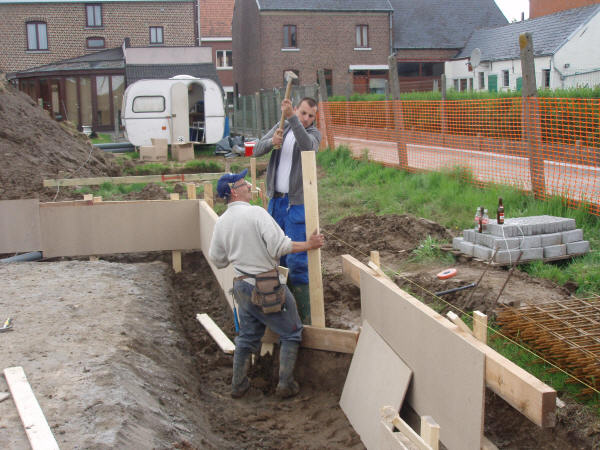

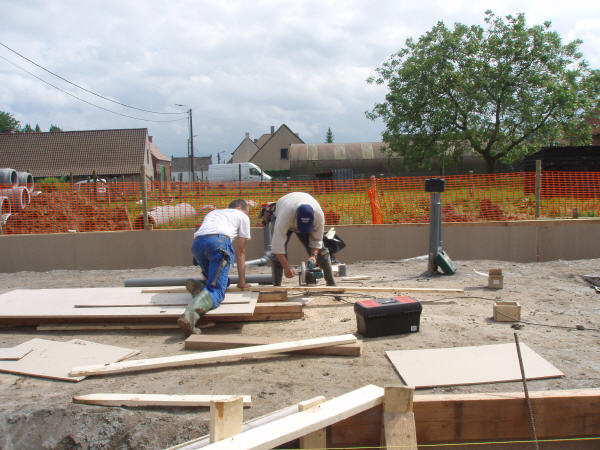

hier zijn we al terug met een nieuwe update. Normaal gingen we vandaag de betonnetten plaatsen. Ikzelf moest helaas werken tot 13u00 en daarom hebben we beslist om vandaag te bekisten en donderdag de netten te leggen. Dan zijn we met 5 man (en vrouw) sterk en zal alles vlot kunnen verlopen. Voor de bekisting hadden we een hele boel hout nodig, mijn vrouwtje was dus deze morgen transporteur van dienst In de volledige fundering kruipt zo een 55 m³ beton, dit vraagt dus om een stevige constructie. We maakten gebruik van badders en plaatsen veel schoren om de druk van de beton tegen te houden. De weergoden zaten ons ook goed mee zodat er goed kon worden doorgewerkt. Tegen 17u00 was de bekisting geplaatst, alles zit zeer goed op schema en we gaan er zeker komen tegen vrijdag voor de beton te gieten.
Komende donderdag plaatsen we onze betonnetten en vrijdagmorgen om 06u00 staat de eerste betonmixer reeds op de werf. In totaal zullen er 5 mixers komen.
We plaatsen ook nog wat foto's, indien er vragen zijn mag je ze gerust stellen... Tot volgende week,
De aanvullaag in stabilise is geplaats, zo een 13 kuub en een 20 000 kg. Het weer was niet al te best dus hadden we een paar manschappen opgetrommeld om de werken wat vlot te laten verlopen. 2.5 uur later zat de stabilise erin en was alles goed hard getrild. Morgen plaatsen we de bekisting, tot nu toe verloopt alles goed volgens schema, hopelijk blijft dit zo...
Tot morgen voor een volgende update en wat nieuwe foto's.

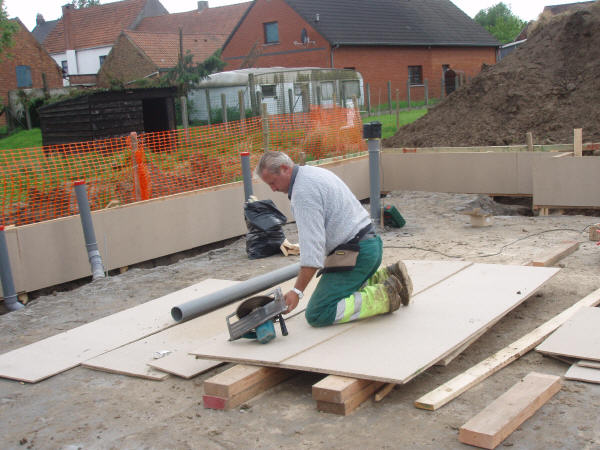

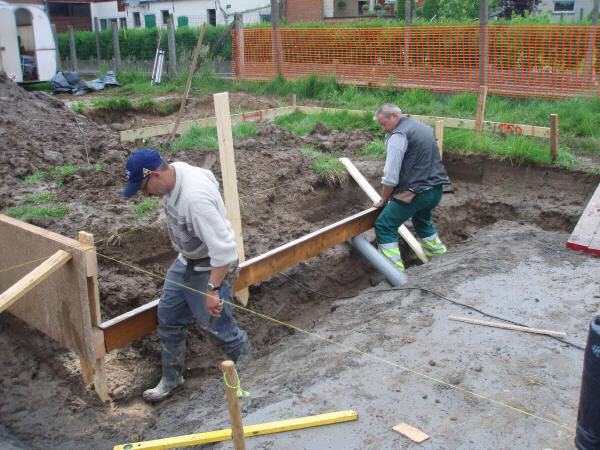

langs deze manier willen we iedereen de kans geven de evolutie van de bouw van ons huis te volgen. Gisteren zijn we gestart met de werken, namelijk het uitgraven van de funderingen en het plaatsen van de buizen. Op vrijdag 8 mei kreeg ik al direct een mooi verjaardagsgeschenk, een regenput, betonnetten en afvoerbuizen. Het uitgraafwerk ging heel vlot, met dank aan onze machinist Kris. Er moest eveneens een regenput van 7500 liter en zo een 5000kg worden geplaatst, de brandweer kwam deze nadien opvullen met water. Na het nodige pas en meetwerk begonnen we met het plaatsen van de afvoerbuizen, een secuur werkje. Het plaatsen van de buizen verliep vlotter dan verwacht. Om onze dag te eindigen plaatsen we nog onze werfafsluiting en ruimden alles netjes op.
Volgendende week vrijdag plaatsen we een aanvullaag in stabilise, dit zorgt voor extra stevigheid. Op zaterdag moeten de betonnetten erin en beginnen we aan de bekistingswerken voor de vloerplaat. Op 22 mei komt onze beton al dus tegen dan moeten we klaar zijn met bekisten hé.
Vanavond kwamen de eerste vrachtwagens met bouwmaterialen. Een regenput, betonnetten, buizen, aarding, afstandhouders, plastiek en nog wat klein gerief. Door de smalle straatjes en de wegenwerken is het nipt om met een vrachtwagen door te kunnen maar we hadden 2 zeer goee chauffeurs die daar geen enkel probleem mee hadden.
